日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

交流分享,早日上岸!

掃碼并回復監理工程師進群
當前位置:建設工程教育網 > 監理工程師 > 備考資料 > 復習資料 > 正文

監理工程師案例分析復習要點:初始網絡進度計劃

2013-08-12 15:01  來源:建設工程教育網  字體:  打印 收藏

  【提問】

  【背景材料】某大型工業項目的主廠房工程,發包人通過公開招標選定了承包人,并依據招標文件和投標文件,與承包人簽訂了施工合同。合同中部分內容如下:

  (1)合同工期160天,承包人編制的初始網絡進度計劃,如圖1所示。

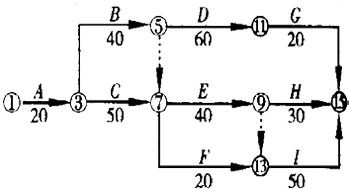

初始網絡進度計劃
圖1 初始網絡進度計劃

  由于施工工藝要求,該計劃中C.E.I三項工作施工需使用同一臺運輸機械;B.D.H三項工作施工需使用同一臺吊裝機械。上述工作由于施工機械的限制只能按順序施工,不能同時平行進行。
  (2)承包人在投標報價中填報的部分相關內容如下:
 ?、偻瓿葾.B.C.D.E.F、G、H、I九項工作的人工工日消耗量分別為:100 ,400 ,400 ,300 ,200 ,60 ,60 ,90 ,1000個工日。
  ②工人的日工資單價為50元/工日;運輸機械臺班單價為2400元/臺班;吊裝機械臺班單價為1200元/臺班。
 ?、鄯猪椆こ添椖亢痛胧╉椖烤捎靡灾苯淤M為計算基礎的工料單價法,其中的間接費費率為18%;利潤率為7%;稅金按相關規定計算。施工企業所在地為縣城。
 ?。?)合同中規定:人員窩工費補償25元/工日;運輸機械折舊費1000元/臺班;吊裝機械折舊費500元/臺班。
  在施工過程中,由于設計變更使工作E增加了工程量,作業時間延長了20天,增加用工100個工日,增加材料費2.5萬元,增加機械臺班20個,相應的措施費增加1.2萬元。同時,E.H、I的工人分別屬于不同工種,H、I工作分別推遲20天。
  【問題】1.對承包人的初始網絡進度計劃進行調整,以滿足施工工藝和施工機械對施工作業順序的制約要求。
  2.調整后的網絡進度計劃總工期為多少天?關鍵工作有哪些?
  3.按《建筑安裝工程費用項目組成》(建[2003]206號)文件的規定計算該工程的稅率。分項列式計算承包商在工作E上可以索賠的直接費、間接費、利潤和稅金。
  4.在設計變更使工作E增加工程量的事件中,承包商除在工作E上可以索賠的費用外,是否還可以索賠其他費用?如果有可以索賠的其他費用,請分項列式計算可以索賠的費用;如果沒有,請說明原因。(計算結果均保留兩位小數)
  【問題】1.對承包人的初始網絡進度計劃進行調整,以滿足施工工藝和施工機械對施工作業順序的制約要求。
  【參考答案】1.對初始網絡進度計劃進行調整,結果如圖2所示。

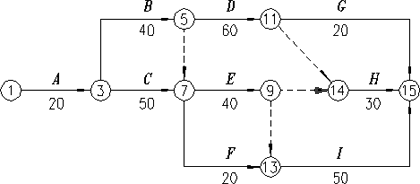

初始網絡進度計劃

圖2
  【問題】2.調整后的網絡進度計劃總工期為多少天?關鍵工作有哪些?
  【參考答案】2.(1)總工期仍為160天。
 ?。?)關鍵工作有A.C.E.I(或①→③→⑦→⑨→⒀→⒂)。
  【問題】3.按《建筑安裝工程費用項目組成》(建[2003]206號)文件的規定計算該工程的稅率。分項列式計算承包商在工作E上可以索賠的直接費、間接費、利潤和稅金。
  【參考答案】3.該工程的稅金率為:
  承包商工作E上可以索賠的費用:
  直接費:100工日×50元/工日+25000元+2400元/臺班×20臺班+12000元=90000元。
  間接費:90000元×18%=16200元。
  利潤:(90000+16200)元×7%=7434元。
  稅金:(90000+16200+7434)元×3.35%=3806.74元。
  【問題】4.在設計變更使工作E增加工程量的事件中,承包商除在工作E上可以索賠的費用外,是否還可以索賠其他費用?如果有可以索賠的其他費用,請分項列式計算可以索賠的費用;如果沒有,請說明原因。
  【參考答案】4.還可以索賠其他費用。
  這些費用包括:
 ?。?)H工作費用索賠:
 ?、僖驗樵贓不增加工作量的情況下,D.H之間沒有時間間隔,機械不閑置,人員不窩工,它們使用的吊裝機械在現場的時間為:40+60+30=130天;
  E增加工作量之后,D和H之間,吊裝機械在場時間為B的最早開始時間(20天)~H的最早完成時間(20+50+40+20+30=160天),所以機械在場時間為:160-20=140天所以機械閑置時間為:140-130=10天人員窩工10天②每天窩工人數:90工日/30天=3工日/天。
 ?、鬯髻r費用:3工日/天×10天× 25元/工日+10臺班×500元/臺班=5750元。
 ?。?)I工作費用索賠:
  ①人員窩工時間為20天。
 ?、诿刻旄C工人數:1000工日/50天=20工日/天。
 ?、鬯髻r費用:20工日/天×20天×25元/工日=10000元。
  老師您好:E與H間為什么加了虛線就能滿足題意要求呢?請老師幫忙分析一下!
  【回答】您的問題答復如下:
  如果E與H之間的沒有虛箭線,那么D既是G、H的緊前工作,又是 I 工作的緊前工作。
  E與H之間設了虛箭線就斷開了D和I.
  ★問題所屬科目:監理工程師——建設工程監理案例分析
責任編輯:風信子

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
