2011年造價工程師《理論與法規》專家分析(5)
?。ㄈ┝魉┕?shù)
流水施工參數是指組織流水施工時,用來描述工藝流程、空間布置和時間安排等方面的狀態參數,包括工藝參數、空間參數和時間參數。
1. 工藝參數
工藝參數主要是指在組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。
?。?)施工過程。組織建設工程流水施工時,根據施工組織及計劃安排需要而將計劃任務劃分成的子項稱為施工過程。
施工過程的數目一般用n表示,它是流水施工的主要參數之一。
?。?)流水強度。流水強度是指流水施工的某施工過程(隊)在單位時間內所完成的工程量,也稱為流水能力或生產能力。例如,澆筑混凝土施工過程的流水強度是指每工作班澆筑的混凝土立方數。

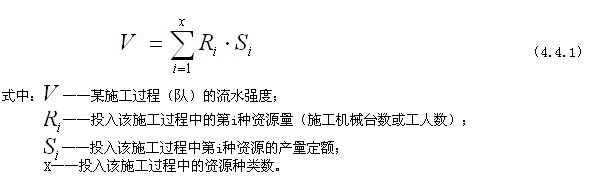

流水強度可用公式(4.4.1)計算求得:
[例]有一人工挖土作業隊按合理勞動組織為8人,已知人工挖二類土每立方米需0.4工日,則挖土過程的流水強度為( )。
A、3.2m3/日
B、20m3/日
C、0.4m3/日
D、2.5m3/日
答案:B
思路:給出的條件為時間定額,需轉換為產量定額1/0.4=2.5m3/工日,流水強度為2.5*8=20m3/日
建設工程教育網整理
