知識點:機械折舊費
1、背景資料:
某二級公路的一座1×20m簡支梁橋施工,施工單位按合同工期編制了如下網絡計劃,并經監理工程師批準后按該計劃實施。經工程量計算并結合定額分析,預制梁的吊裝施工需吊機10個臺班。項目部計劃每天人工和機械均安排一個班次。吊機為施工單位自有機械,原價70萬元,運雜費3萬元。折舊按6年進行平均折舊,維修費按折舊費的40%計算。由于天氣等原因,該機械的年有效工作時間為200個工作臺班計算。每個臺班的安裝輔助費為30元。每臺班柴油用量為200kg,人工數為3個。柴油單價為7.44元/kg,人工按106.28元/工日計,養路費及車船使用稅按每臺班2.29元計。
施工中,由于鉆機設備故障,導致1號橋臺樁基施工停工12天,經施工單位采取加快進度的施工組織措施后,最終在合同要求時間內完成了施工任務。

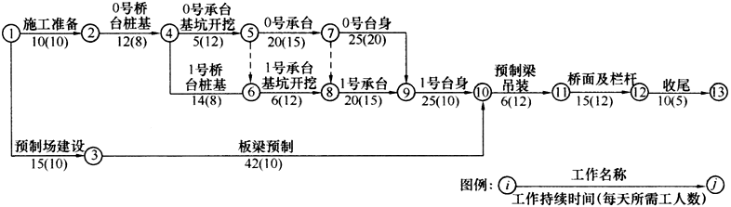

1 、根據網絡圖計算該工程的總工期,并找出關鍵線路。
【正確答案】 總工期:10+12+5+20+25+25+6+15+10=128天。
關鍵線路:①→②→④→⑤→⑦→⑨→⑩→?→?→?。
2 、假設每項工作均按最早可能開始時間正常安排施工,根據背景中的網絡圖計算在開工后第45天所需的工人數量。
【正確答案】 在開工后第45天施工的項目有0號承臺和橋梁預制,所以需要工人數量為:15+10=25人。
3 、若按計劃時間完成梁的吊裝,每天應至少安排幾臺吊機?
【正確答案】 因?yàn)轭A(yù)制梁的吊裝施工需吊機10個臺班,并且是6天完成,每天項目部安排一個班次施工,所以需要安排的吊機數為:10÷6=1.67,取2臺。
4 、計算本項目中吊機的預算總費用。
【正確答案】 (1)不變費用
?、僬叟f費
設備原價=70+3=73萬元
折舊費=73÷6×10000=121700元
?、诰S修費
維修費按折舊費的40%計算=121700×40%=48680元
③安裝輔助費
每個臺班的安裝輔助費取30元
?、苊抗ぷ髋_(tái)班的不變費用
(121700+48680)÷200+30=881.90元
?。?)可變費用
?、儆腿剂腺M(fèi)
每臺班柴油用量×油料單位=200×7.44=1488元
?、谌斯べM(fèi)
每臺班人工數×人工單價=106.28×3=318.84元
?、垧B(yǎng)路費及車船使用稅2.29元
則可變費用=1488+318.84+2.29=1809.13元
(3)臺班單價
每臺班的單價費用為:881.90+1809.13=2691.03元
?。?)吊機的預算總費用為:2691.03×10=26910.3元
5 、分析鉆機故障所造成的工期延長天數,提出為加快進度可采取的施工措施。
【正確答案】 造成工期延長2天。可采取的措施有:①增加工作面,組織更多的施工隊伍;②增加每天的施工時間(多班制或加班);③增加關鍵工作的資源投入(勞動力、設備等)
提問內容:
機械折舊費需要考慮購買機械時的運雜費嗎,單位幾個搞經營的同事說不需要,只需考慮機械價格,蒙圈了。
老師回復:
您同事所說的只考慮機械的價格,該價格其實是包括運雜費的,因?yàn)檫\(yùn)雜費也是該機械價格的一個組成部分,機械從廠家運輸?shù)焦さ剡@筆費用也包含到機械價格中了。這就類似于我們工地購買的水泥,比如水泥出廠價格是390元/噸,某工地距離水泥廠距離是60km,該水泥的價格是400元/噸,那這個價格是包括了運雜費的,也就是運輸?shù)焦さ氐馁M(fèi)用,而某工地距離水泥廠距離是120km,該水泥的價格是410元/噸,那我們物資部在計算水泥價格的時候肯定是按照400元/噸或410元/噸進行計價的,而不是按照390元/噸計算的。
