知識點:總時差和自由時差
1、背景資料:

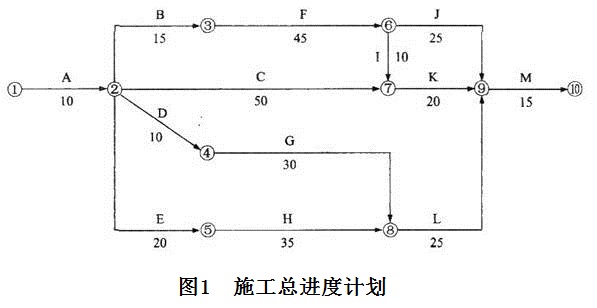

某工程,建設單位與施工單位簽訂了合同,經總監理工程師批準的施工總進度計劃如圖所示(時間單位:天),各項工作均按最早開始時間安排且勻速施工。
過程中,發生了如下事件:

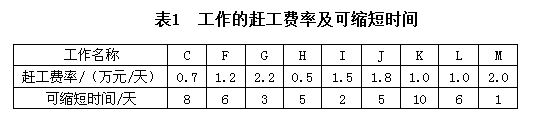

事件1:由于施工單位人員及材料組織不到位,工程開工后第33天上班時工作F才開始。為確保按合同工期竣工,施工單位決定調整施工總進度計劃。經分析,各項未完成工作的趕工費率及可縮短時間見表1.
事件2:施工總進度計劃調整后,工作L按期開工。施工合同約定,工作L需安裝的設備由建設單位采購,由于設備到貨檢驗不合格,建設單位進行了退換。由此導致施工單位吊裝機械臺班費損失8萬元,L工作拖延9天。施工單位向項目監理機構提出了費用補償和工程延期申請。
事件3:施工單位憑施工經驗,未經安全驗算就編制了高大模板工程專項施工方案,經項目經理簽字后報監理工程師審批的同時,就開始搭設高大模板,施工現場安全生產管理人員則由項目總工程師兼任。
1 、指出圖1所示施工總進度計劃的關鍵線路和總工期。
【正確答案】 關鍵線路為A→B→F→I→K→M.
總工期=10+15+45+10+20+15=115(天)
2 、事件1中,為使趕工費最少,施工單位應如何調整施工總進度計劃(寫出分析與調整過程)?趕工費總計多少萬元?
【正確答案】 事件1中,為使趕工費最少,施工單位應分別縮短工作K和工作F的工作時間5天和2天,這樣才能既實現建設單位的要求又能使趕工費用最少。
分析與調整過程為:
(1)由于事件1的發生,導致工期拖延7天。
?。?)第33天后,可以趕工的關鍵工作包括F、I、K、M,由于工作K的趕工費率最低,首先壓縮工作K,工作K可以壓縮10天。如果直接壓縮工作K7天,結果就改變了關鍵線路,關鍵線路變成了A.B.F、J、M,即將關鍵工作K變成了非關鍵工作。為了不使關鍵工作K變成非關鍵工作,第一次壓縮工作K5天。
(3)經過第一次壓縮后,關鍵線路就變成了兩條,即A.B.F、J、M和A.B.F、I、K、M.此時有四種趕工方案。
?。?)第二次選趕工費率最低的工作F壓縮2天。趕工費總計=5×1.0+2×1.2=7.4(萬元)
3 、事件2中,項目監理機構是否應批準費用補償和工程延期?分別說明理由。
【正確答案】 事件2中,項目監理機構應批準8萬元的費用補償。
理由:是建設單位采購的材料出現質量檢測不合格導致的機械臺班損失,應由建設單位承擔責任。
事件2中,項目監理機構不應批準工程延期。
理由:工作L不是關鍵工作,且該工作的總時差為10天,工作L拖延9天未超過其總時差,不會影響工期的延誤。
4 、指出事件3中施工單位的做法有哪些不妥,寫出正確的做法。
【正確答案】 (1)不妥之處:施工單位憑施工經驗,未經安全驗算編制高大模板工程專項施工方案。正確做法:應認真編制方案,且有詳細的安全驗算書。
(2)不妥之處:專項施工方案經項目經理簽字后報監理工程師審批的同時就開始搭設高大模板。
正確做法:專項施工方案應當由施工單位技術負責人審核簽字,加蓋單位公章,并由總監理工程師審查簽字,加蓋執業印章后方可實施。
?。?)不妥之處:施工現場安全生產管理人員由項目總工程師兼任。正確做法:應該由專職安全生產管理人員進行現場監督。
提問內容:
自由時差怎么算?
老師回復:
總時差和自由時差:
1、總時差,就是不影響總工期的前提條件下,本工作可以利用的機動時間。
總時差=最遲開始時間—最早開始時間=最遲完成時間—最早完成時間
2、自由時差,就是不影響緊后工作最早開始時間進行的前提下,本工作可以利用的機動時間。
自由時差=緊后工作最早開始時間-本工作的最早完成時間
