日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題

    2021年監理土建案例專項訓練6題

    2021-04-29 09:34 來源:建設工程教育網
    打印
    字體:

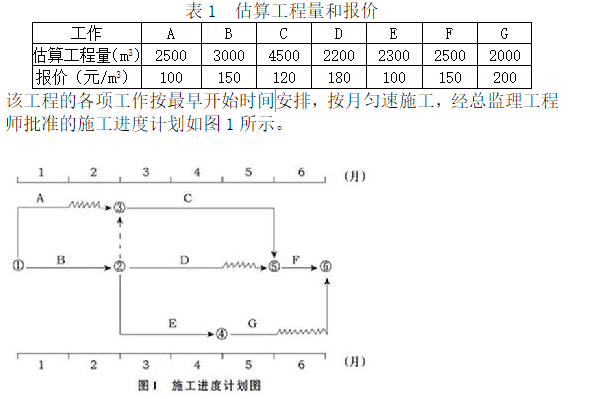

      某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工承包合同。 合同約定:工期6個月;A、B工作所用的材料由建設單位采購;施工期間若遇物價上漲,只對鋼材、水泥和骨料的價格進行調整,調整依據為工程造價管理部門公布的材料價格指數。招標文件中工程量清單所列各項工作的估算工程量和施工單位的報價如表1所示。

      表1 估算工程量和報價

    1

      施工過程中,發生如下事件: 事件1:施工單位有兩臺大型機械設備需要進場,施工單位提出由建設單位支付其進場費,但建設單位不同意另行支付。 事件2:建設單位提供的材料運抵現場后,項目監理機構要求施工單位及時送檢,但施工單位稱:施工合同專用條款并未對此作出約定,因此,建設單位提供的材料,施工單位沒有送檢的義務,若一定要施工單位送檢,則由建設單位支付材料檢測費用。 事件3:當施工進行到第3個月末時,建設單位提出一項設計變更,使D工作的工程量增加2000m3。施工單位調整施工方案后,D工作持續時間延長1個月。從第4個月開始,D工作執行新的全費用綜合單價。經測算,新單價中人材機為160元/m3,管理費費率為15%(人材機為基數),利潤率為5%(人材機和管理費為基數),規費和稅金綜合費率為15%。 事件4:由于施工機械故障。G工作的開始時間推遲了1個月。第6個月恰遇建筑材料價格大幅上漲,造成F、G工作的造價提高,造價管理部門公布的價格指數見表2。施工單位隨即向項目監理機構提出了調整F、G工作結算單價的要求。經測算,F(xiàn)、G工作的單價中,鋼材、水泥和骨料的價格所占比例均分別為25%、35%和10%。

      表2建筑材料價格指數

    2

      本題知識點:合同價款確定和調整,建筑安裝工程費用的計價,

      1)事件1中,建設單位的做法是否正確?說明理由。

      【正確答案】事件1中,建設單位的做法正確,大型機械的進出場費已包含在合同價(建安工程造價)中。

      【答案解析】.

      本題知識點:建筑安裝工程費用的計價,

      2)指出事件2中施工單位說法正確和錯誤之處,分別說明理由。

      【正確答案】錯誤之處:建設單位提供的材料,施工單位沒有送檢的義務; 正確之處:建設單位提供的材料,由建設單位支付材料檢測費用; 理由:根據施工合同通用條款規定,對于建設單位提供的材料,施工單位應負責檢測,建設單位應支付檢測費用。

      【答案解析】.

      本題知識點:建筑安裝工程費用的計價,

      3)事件3中,針對施工單位調整施工方案,寫出項目監理機構的處理程序。列式計算D工作調整后新的全費用綜合單價(計算結果精確到小數點后兩位)。

      【正確答案】(1)項目監理機構應要求施工單位提交調整后的施工方案,由專業監理工程師審查,總監理工程師簽認后指令施工單位執行。 (2)D工作的新單價計算如下: ①人材機=160(元/m3) ②管理費=①×15%=160×15%=24(元/m3) ③利潤=(①+②)×5%=(160+24)×5%=9.2(元/m3) ④含稅單價=(①+②+③)×(1+15%)=(160+24+9.2)×1.15=222.18(元/m3)

      【答案解析】.

      本題知識點:建筑安裝工程費用的計價,

      4)事件4中,施工單位提出調整F和G工作單價的要求是否合理?說明理由。列式計算應調價工作的新單價。

      【正確答案】施工單位提出的調整G工作單價的要求不合理,因施工單位的原因致使該工作拖延;施工單位提出的調整F工作單價的要求合理,因符合合同約定。 F工作的新單價=150×[(1-25%-35%-10%)+25%×(130/105)+35%×(140/110)+10%×(120/100)]=150×(0.30+0.3095+0.4455+0.12)=176.25(元/m3)

      【答案解析】.

      本題知識點:建筑安裝工程費用的計價,

      5)計算4、5、6月份的擬完成工程計劃投資額和施工單位的應得工程款額(計算結果精確到小數點后兩位)

      【正確答案】(1)4月份擬完工程計劃投資額=120×(4500/3)+180×(2200/2)+100×(2300/2)=180000+198000+115000=493000(元) 4月份應得工程款=120×(4500/3)+222.18×(1100+2000)/2+100×(2300/2)=180000+344379+115000=639379(元) (2)5月份擬完工程計劃投資額=120×(4500/3)+200×2000=180000+400000=580000(元) 5月份應得工程款=120×(4500/3)+222.18×(1100+2000)/2=180000+344379=524379(元) (3)6月份擬完工程計劃投資額=150×2500=375000(元) 6月份應得工程款=176.25×2500+200×2000=440625+400000=840625(元)

      【答案解析】.

      本題知識點:建筑安裝工程費用的計價,

    推薦:2021年監理土建案例專項訓練題

    2021年監理土建案例專項訓練2題

    2021年監理土建案例專項訓練3題

    2021年監理土建案例專項訓練4題

    2021年監理土建案例專項訓練5題

    相關資訊
    • 免費試聽
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
