  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題

    2021年監理土建案例專項訓練5題

    2021-04-28 11:42 來源:建設工程教育網
    打印
    字體:

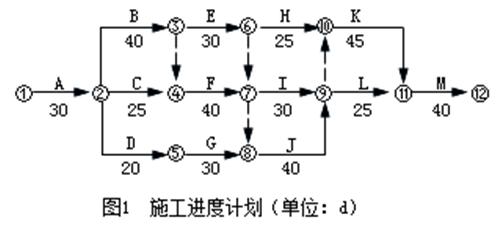

      某建設項目,業主委托了監理單位,并與承包商簽訂了施工總承包合同,總承包合同約定的部分內容如下: 施工合同工期為235d,采用單價合同,土方工程綜合單價為40元/立方米,分項工程實際工程量超過工程量清單量10%以上時調整單價,調整系數為0.85;人工單價80元/工日,人工窩工費補償標準為40元/工日;工作E、H使用同一臺租賃設備,租賃費為1200元/工日;工作F、I使用同一臺自備設備,使用費800元/臺班,其中折舊費為80元/臺班;工作K為專業性工程,允許分包。 總承包商提交并經監理單位審批的施工進度計劃如圖1所示

    1

     施工過程中發生了以下事件。 事件1:工作A為土方開挖工程,開挖中發現地質條件與勘察報告不相符。經補充勘察后調整了基礎設計標高。使土方開挖量由60000m3增加至69000m3。采取趕工措施后原計劃工作持續時間未受影響。 事件2:工作E完成后,由于業主進行設計變更,致使工作H延期25d開工、工作I延期15d開工,總計人員窩工86工日。其他工作未受影響??偝邪滔驑I(yè)主提出工期索賠和費用索賠。 事件3:工作K分包時,分包商向業主提交資質審查資料。為保證施工質量,總承包商根據以往經驗。將工作K原設計尺寸擴大,分包商按承包商要求實施后,向業主申報了增加的工程量并提出相應費用補償要求。

      本題知識點:關鍵線路和關鍵工作的確定,網絡計劃工期、費用索賠,

      1)總承包商提交的施工進度計劃的計算工期為多少天?該進度計劃能否滿足合同工期的要求?該進度計劃中的關鍵工作有哪些?

      【正確答案】總承包商提交的施工進度計劃的計算工期為235d。 該進度計劃能滿足合同工期要求。 該進度計劃中的關鍵工作有A、B、F、J、K、M。

      【答案解析】

      本題知識點:網絡計劃工期、費用索賠,

      2)針對事件1,補充勘察并調整設計標高后,業主應支付的土方開挖工程款為多少?

      【正確答案】由于[(69000—60000)/60000]×100%=15%>10%,因此,土方工程綜合單價要進行調整。 不調整綜合單價的工程量:60000×(1+10%)=66000(m3)。 調整綜合單價的工程量:69000—66000=3000(m3)。 業主應支付的土方開挖工程款:66000×40+3000×40×0.85=2742000(元)。

      【答案解析】

      本題知識點:網絡計劃工期、費用索賠,

      3)針對事件2,總承包商是否可向業主提出工期索賠要求?說明理由。列式計算總承包商可向業主提出的費用索賠額。

      【正確答案】針對事件2,總承包商可以向業主提出工期索賠要求。 理由:業主進行設計變更屬于業主的責任,且工作I延期15d開工超過其總時差10d,會影響工期5d,因此可以索賠。 總承包商可向業主提出的費用索賠額:86×40+25×1200+15×80=34640(元)。

      【答案解析】

      本題知識點:網絡計劃工期、費用索賠,

      4)針對事件3,分包商的做法有何不妥?說明正確做法。

      【正確答案】針對事件3,分包商做法的不妥之處與正確的做法如下。 (1)不妥之處:分包商向業主提交資質審查資料。 正確做法:分包商向承包商提交資質審查資料。 (2)不妥之處:分包商向業主申報了增加的工程量并提出相應費用補償要求。 正確做法:分包商應當向總承包商申報增加的工程量并提出相應費用補償要求。

      【答案解析】

      本題知識點:網絡計劃工期、費用索賠,

      5)事件1、2、3發生后,該項目的實際工期為多少天?

      【正確答案】事件1、2、3發生后,該項目的實際工期為240d。

      【答案解析】

      本題知識點:網絡計劃工期、費用索賠
