咨詢工程師案例及答案詳解(四)

2007-02-25 16:35  來源:  字體:  打印

  背景材料

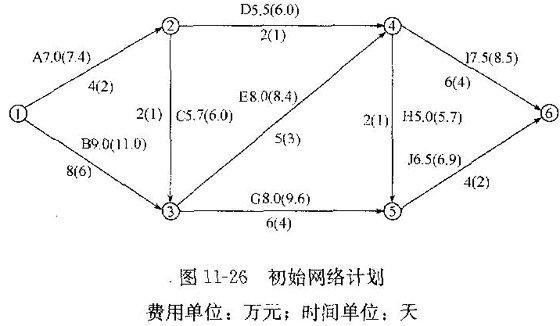

  已知某工程雙代號網絡計劃如圖11-26所示,圖中箭線下方括號外數字為工作的正常時間,括號內數字為最短持續時間;箭線上方括號外數字工作按正常持續時間完成時所需的直接費,括號內數字為工作按最短持續時間完成時所需的直接費。該工程的間接費用率為0.8萬元/天。

hspace=0

  問題對其進行費用優化。

  該網絡計劃的工期優化可按以下步驟進行:

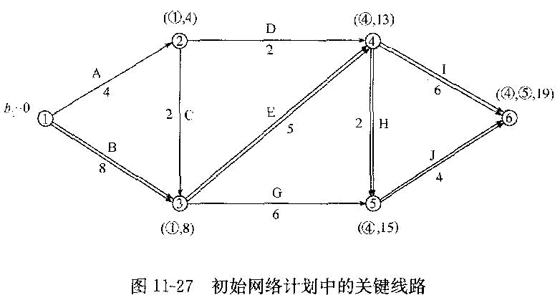

  (1)根據各項工作的正常持續時間,用標號法確定網絡計劃的計算工期和關鍵線路,如圖11-27所示。計算工期為19天,關鍵線路為①-③-④-⑥和①-③-④-⑤-⑥。

hspace=0

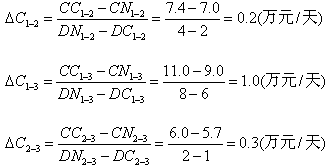

 ?。?)計算各項工作的直接費用率:

  hspace=0

  hspace=0

  (3)計算工程總費用:①直接費總和:Cd=7.0+9.0+5.7+5.5+8.0+8.0+5.0+7.5+6.5=62.2(萬元);②間接費總和:Ci=0.8×19=15.2(萬元);③工程總費用:Ct=Cd+Ci=62.2+15.2=77.4(萬元)。

 ?。?)通過壓縮關鍵工作的持續時間進行費用優化:

  1)第一次壓縮:從圖11-27可知,該網絡計劃中有兩條關鍵線路,為了同時縮短兩條關鍵線路的總持續時間,有以下四個壓縮方案:

 ?、賶嚎s工作B:直接費用率為1.0萬元/天;

 ?、趬嚎s工作E:直接費用率為0.2萬元/天;

  ③同時壓縮工作H和工作I,組合直接費用率為:0.7+0.5=1.2(萬元/天);

 ?、芡瑫r壓縮工作I和工作J,組合直接費用率為:0.5+0.2=0.7(萬元/天)。

hspace=0

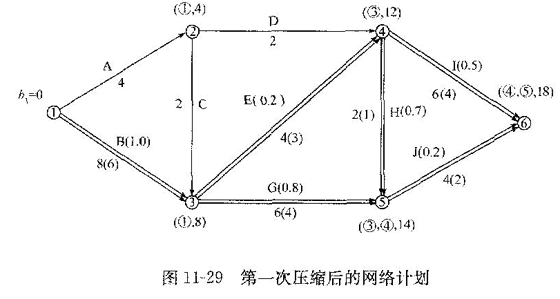

  在上述壓縮方案中,由于工作E的直接費用率最小,故應選擇工作E作為壓縮對象。工作E的直接費用率0.2萬元/天。小于間接費用率0.8萬元/天,說明壓縮工作E可使工程總費用降低。將工作E的持續時間壓縮至最短持續時間3天,利用標號法重新確定計算工期和關鍵線路,如圖11-28所示。此時,關鍵工作E被壓縮成非關鍵工作,故將其持續時間延長為4天,使成為關鍵工作。笫一次壓縮后的網絡計劃如圖ll 29所示。圖中箭線上方括號內數字為工作的直接費用率。

  2)第二次壓縮: .從圖ll 29可知,該網絡計劃中有三條關鍵線路,即:①-③-④-⑥、①-③-④-⑤-⑥和

hspace=0

 ?、?③-⑤-⑥。為了同時縮短三條關鍵線路的總持續時間,有以下五個壓縮方案:

 ?、賶嚎s工作B,直接費用率為1.0萬元/天;

 ?、趬嚎s工作E和工作G,組合直接費用率為:0.2+0.8=1.0(萬元/天);

  ③壓縮工作E和工作J,組合直接費用率為0.2+0.2=0.4(萬元/天);

 ?、芡瑫r壓縮工作G、工作H和工作I,組合直接費用率為:0.8+0.7+0.5=2.0(萬元/天);⑤同時壓縮工作I和工作J,組合直接費用率為:0.5+0.2=0.7(萬元/天)。

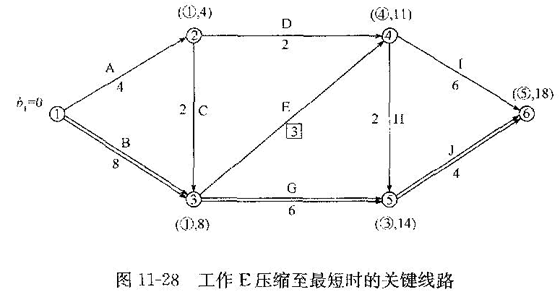

  在上述壓縮方案中,由于工作E和工作J的組合直接費用率最小,故應選擇工作E和工作J作為壓縮對象。工作E和工作J的組合直接費用率0.4萬元/天,小于間接費用率0.8萬元/天,說明同時壓縮工作E和J可使工程總費用降低。由于工作E的持續時間只能壓縮1天,工作J的持續時間也只能隨之壓縮1天。工作E和工作J持續時間同時壓縮1天后,利用標號法重新確定計算工期和關鍵線路。此時,關鍵線路由壓縮前三條變?yōu)閮蓷l,即:①-③-④-⑥和①-③⑤-⑥。原來的關鍵工作H未經壓縮而被動地變成r非關鍵工作。第二次壓縮后的網絡計劃如圖ll-30所示。此時,關鍵工作E的持續時間已達最短,不能再壓縮,故其直接費用率變?yōu)闊o窮大。

hspace=0

  (4)第四次壓縮:從圖ll-31可知,由于工作E和工作J不能再壓縮,而為了同時縮短兩條關鍵線路①-③-④-⑥和①-③-⑤-⑥的總持續時間,只有以下兩個壓縮方案:①壓縮工作B,直接費用率為1.0萬元/天;②同時壓縮工作G和工作I,組合直接費用率為:0.8+0.5=1.3(萬元/天)。

  在上述壓縮方案中,由于工作B的直接費用率最小,故應選擇工作B作為壓縮對象。但是,由于工作B的直接費用率l. 0萬元/天,大于間接費用率0.8萬元/天,說明壓縮工作B會使工程總費用增加。

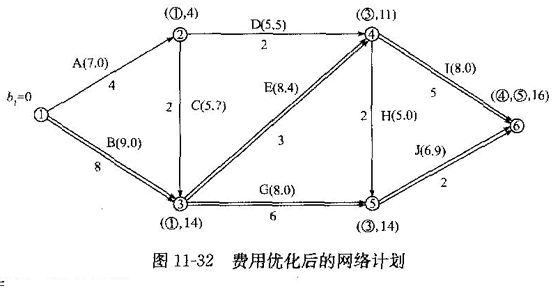

  因此,不需要壓縮工作B,優化方案已得到,優化后的網絡計劃如圖ll-32所示。圖中箭線上方括號內數字為工作的直接費。

hspace=0

 ?。?)計算優化后的工程總費用:

  ①直接費總和:Cd0=7.0+9.0+5.7+5.5+8.4+8.0+5.0+8.0+6.9=63.5(萬元)

 ?、陂g接費總和:Ci0=0.8×16-12.8(萬元);

 ?、酃こ炭傎M用:Ct0= Cd0+ Ci0=63.5+12.8=76.3(萬元)。

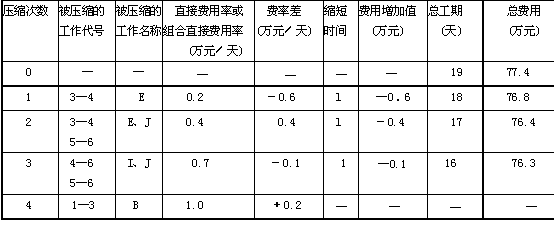

 ?。?)費用優化結果(見表11-21)。

  表11-21 費用優化表結果表

hspace=0

  注:費率差是指工作的直接費用率與工程間接費用率之差,它表示工期縮短單位時間時工程總費用增加的數值。

建設工程教育網原創·轉載請注明出處
