2010年造價工程師《計價與控制》資料:工程定額計價基本程序
(三)工程定額計價的基本程序
我國在很長一段時間內采用單一的工程定額計價模式形成了程價格,即按預算定額規定的分部分項子目,逐項計算工程量,套用預算定額單價(或單位估價表)確定直接工程費,然后按規定的取費標準確定措施費、間接費、利潤和稅金,加上材料調差系數和適當?shù)牟豢深A(yù)見費,經匯總后即為工程預算或標底,而標底則作為評標定標的主要依據。

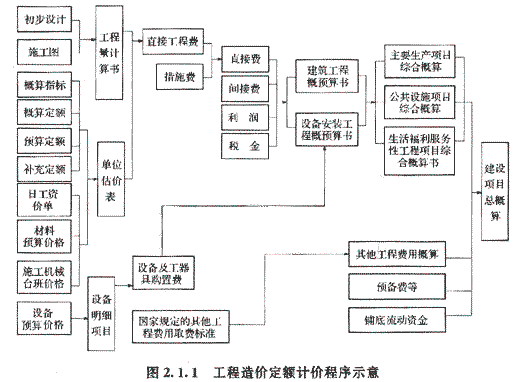

以預算定額單價法確定工程造價,是我國采用的一種與計劃經濟相適應的工程造價管理制度。工程定額計價模式實際上是國家通過頒布統一的計價定額或指標,對建筑產品價格進行有計劃的管理。國家以假定的建筑安裝產品為對象,制定統一的預算和概算定額,計算出每一單元子項的費用后,再綜合形成整個工程的價格。工程計價的基本程序如圖2.1.1所示。
從圖2.1.1中可以看出,編制建設工程造價最基本的過程有兩個:工程量計算和工程計價。為統一口徑,工程量的計算均按照統一的項目劃分和工程量計算規則計算。工程量確定以后,就可以按照一定的方法確定出工程的成本及盈利,最終就可以確定出工程預算造價(或投標報價)定額計價方法的特點就是量與價的結合。概預算的單位價格的形成過程,就是依據概預算定額所確定的消耗量乘以定額單價或市場價,經過不同層次的計算達到量與價的最優結合過程。
可以確定建筑產品價格定額計價的基本方法和程序,還可以用公式表示如下:
(1)每一計量單位建筑產品的基本構造要素(假定建筑產品)的直接工程費單=人工費+材料費+施工機械使用費
其中:人工費=∑(人工工日數量×人工日工資標準)
材料費=∑(材料用量×材料基價)+檢驗試驗費
機械使用費=∑(機械臺班用量×臺班單價)
?。?)單位工程直接費=∑(假定建筑產品工程量×直接工程費單價)+措施費
(3)單位工程概預算造價=單位工程直接費+間接費+利潤+稅金
?。?)單項工程概算造價=∑單位工程概預算造價+設備、工器具購置費
(5)建設項目全部工程概算造價=∑單項工程的概算造價+預備費+有關的其他費用
