2010年安全工程師《安全生產事故案例分析》試題及答案

2011-08-11 11:50   來源: 字體: 打印 收藏

2010年安全工程師執業資格考試試題

安全生產事故案例分析

  第一題

  A銅業公司是某大型企業的控股子公司,2009年,A銅業公司新建采用艾薩熔煉技術生產銅及硫酸的項目,項目于2009年1月開始建設,9月10日投產運行。項目主要工藝設備有艾薩熔煉爐、電爐、余熱鍋爐等。艾薩熔煉爐產生的高溫?zé)煔膺M(jìn)入余熱鍋爐,經熱交換后產生蒸汽,熱交換后的煙氣經除塵凈化系統處理后排放。余熱鍋爐設計額定蒸汽壓力2.5MPa、額定蒸發量35t/h、額定蒸汽溫度350 ℃。

  2009年11月24日20時,當班調度甲聽到一聲巨響,隨即在監控系統屏幕上看到余熱鍋爐房有大量蒸汽噴出。甲按照應急救援預案要求立即拉響警報,通知緊急停爐和現場人員撤離,報告公司總經理乙。乙接報后,立即向上級有關部門報告,同時趕往現場指揮救援。21時,經人員清點,仍有5名職工下落不明,乙派2名工人進入現場查看情況,因現場蒸汽太大,2名工人被燙傷。于是緊急外調防護服,救援人員穿上防護服進入余熱鍋爐房,發現有4名職工死亡、1人重傷。

  事后查明,事故發生時余熱鍋爐的運行壓力2.3MPa、蒸汽溫度310℃,從熔煉爐到余熱鍋爐的冷卻屏波紋金屬軟管爆裂,大量高溫飽和蒸汽噴出,導致現場人員傷亡。此次事故的直接經濟損失為420萬元。

  根據以上場景,回答下列問題(共14分,每題2分,1-3題為單選題,4-7題為多選題)

  1.根據《生產安全事故報告和調查處理?xiàng)l例》,該起事故屬于(  )。
  A.一般事故
  B.較大事故
  C.重大事故
  D.特大事故
  E.特別重大事故
  答案:B
  解析:參見新教材《安全生產管理知識》P212。

  2.根據《企業職工傷亡事故分類》(GB6441-1986),該起事故的類別是(  )。
  A.物體打擊
  B.灼燙
  C.鍋爐爆炸
  D.容器爆炸
  E.火災
  答案:B
  解析:參見《安全生產管理知識》P122-123。

  3.該起事故的直接原因可能是(  )。
  A.熔煉爐煙氣溫度過高
  B.熔煉爐高溫?zé)煔鈮毫^(guò)高
  C.波紋金屬軟管質量不合格
  D.現場職工未佩戴勞動防護用品
  E.鍋爐房設計不合理
  答案:C
  解析:參見舊教材《安全生產管理知識》P197-198,《安全生產技術》P87。

  4.根據《職業病目錄》(衛法監發【2002】108號),該熔煉爐操作工可能罹患的職業病包括(  )。
  A.塵肺
  B.職業性放射性疾病
  C.職業中毒
  D.物理因素所致職業病
  E.生物因素所致職業病
  答案:ABCD
  解析:參見新教材《安全生產管理知識》P145-157。

  5.根據規定,該起事故調查組的組成單位應包括(  )。
  A.所在地市級(設區的市)質量技術監督部門
  B.所在地市級(設區的市)安全生產監督管理部門
  C. 所在地市級(設區的市)人民檢察院
  D. 所在地市級(設區的市)人力資源和社會保障部門
  E.A銅業公司控股母公司
  答案:AB
  解析:參見新教材《安全生產管理知識》P216。

  6.該起事故調查中,針對技術缺陷方面的分析應包括(  )。
  A.余熱鍋爐的操作規程
  B.冷卻屏波紋金屬軟管的質量
  C.余熱鍋爐的工程設計
  D.冷卻屏波紋金屬軟管的爆炸當量
  E.A銅業公司的安全生產責任制
  答案:ACD
  解析:參見舊教材《安全生產管理知識》P198。

  7.從該起事故應急過程看,A銅業公司事故應急預案中應補充完善的內容包括(  )。
  A.調度員應急響應程序
  B.事故報告程序
  C.應急裝備配備要求
  D.應急處置程序
  E.人員清點程序
  答案:CD
  解析:參見新教材《安全生產管理知識》P198-202。

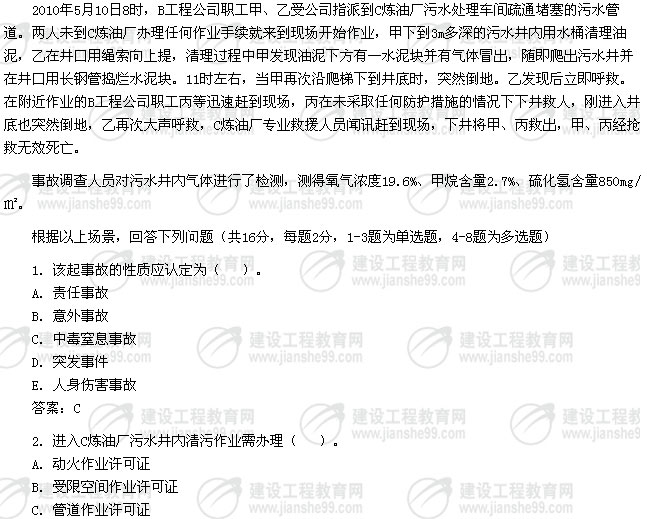

  第二題

試題
  D.危險化學品作業許可證
  E.動土作業許可證
  答案:B

  3.該起事故的責任單位是(  )。
  A.B工程公司
  B.C煉油廠
  C.C煉油廠污水處理車間
  D.甲所在的班組
  E.B工程公司和C煉油廠
  答案:A

  4.該起事故中導致丙死亡的原因包括(  )。
  A.盲目施救
  B.窒息
  C.中毒
  D.防護缺失
  E.意外墜落
  答案:ABCD

  5.進入C煉油廠污水井內清污作業時,應佩戴的勞動防護用品包括(  )。
  A.安全帽
  B.空氣呼吸器
  C.導電鞋
  D.耳塞
  E.防護手套
  答案:ABE

  6.該起事故的間接原因包括(  )。
  A.作業人員教育培訓不夠
  B.作業人員使用的清污工具存在缺陷
  C.救援行為不當
  D.作業人員沒有佩戴勞動防護用品
  E.作業人員違章作業
  答案:ABDE

  7.進入C煉油廠污水井內作業前需進行氣體檢測,通常檢測的氣體應包括(  )。
  A.可燃?xì)怏w
  B.有毒氣體
  C.氧氣
  D.氫氣
  E.二氧化碳
  答案:ABE

  8.在C煉油廠污水井內作業可能發生的事故包括(  )。
  A.火災
  B.其他爆炸
  C.淹溺
  D.中毒窒息
  E.機械傷害
  答案:CD

  第三題

  D煤礦采用井工開采方式,設計生產能力450萬噸/年,服務年限35年,基建施工年限5年,2009年1月1日開始建設,該煤礦基建工程分別由兩家施工企業承擔,井下有5個基建工作面,礦井開采的煤層上部巖層中有2個含水層,開采煤層周邊有采空區和廢棄井巷,并已探明采空區充水。

  2010年4月25日13時,當班工人在井下第3基建工作面作業時,發現巷道局部有“冒汗”、滲水等透水現象,班長甲立即向調度室報告,但當班調度員乙接報后未采取任何處置措施,15時10分,第3基建工作面發生重大透水事故,事發時,井下有作業人員185人,緊急升井101人,經3天奮力救援,59人獲救,事故導致21人死亡,4人失綜。

  事故發生后,D煤礦深感事故應急救援工作的重要性,D煤礦針對可能發生的事故,編制安全生產專項應急預案,內容包括:應急處置基本原則,應急組織機構及職責,預防與預警,應急處置、應急物資與裝備保障,應急組織機構和人員的聯系方式、逃生路線,標識和圖紙以及相關文件附在預案之后,專項應急預案經企業內部評審后印發,并報當?shù)乜h人民政府備案,之后,D煤礦組織開展了透水事故專項應急救援演練。

  根據以上場景,回答下列問題(共22分);

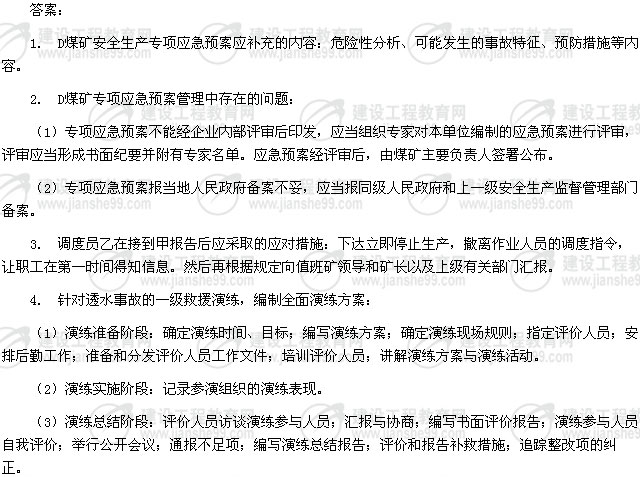

  1.說明D煤礦安全生產專項應急預案應補充的內容。

  2.指出D煤礦專項應急預案管理中存在的問題。

  3.說明調度員乙在接到甲報告后應采取的應對措施。

  4.針對透水事故的應急救援演練,編制全面演練方案。

試題

  第四題:

  E招標項目為20Km管道鋪設施工項目。項目作業內容主要有:挖溝、布管和焊接;主要作業程序是:挖溝、地面管道焊接、吊管入溝、溝內對管焊接、填埋。施工期為6月1日至8月31日,屬于雨季。施工地點位于江淮丘陵地帶,施工現場地表最大坡度達22°。管溝開挖尺寸為:深2.6m、上部寬2.5m、底部寬2.1m。管道規格為:直徑1016mm、壁厚17.5mm、長12.3m,重量為5.3t。

  F公司計劃參與該項目的投標,該公司主要設備有:挖掘機10臺,焊接工程車20臺、40t吊管機20臺;該公司有員工140人,其中:挖掘機駕駛員15人、焊接工程車駕駛員25人、吊管機駕駛員25人、焊工60人、管理和技術人員15人。該公司有類似工程施工經驗,曾經完成過300km類似管道工程的施工,沒有發生傷亡事故,有良好的安全、質量業績。

  在制作項目投標書時,需要分析該項目施工過程中的危險有害因素并進行風險評估,依據風險評估結果制訂安全防范措施,計算安全生產投入。

  根據以上場景,回答下列問題(共22分):

  1. 參照《企業職工傷亡事故分類》(GB 6441-1986),分析該項目施工過程中存在的危險有害因素類型及起因物。

  2. 指出F公司主要工程設備中的特種設備,并說明該類設備安全技術檔案的內容。

  3. 指出該項目施工過程中應采取的安全技術措施。

  4. 說明該項目安全生產投入應包括哪幾方面費用。

  答案:

  1. 參照《企業職工傷亡事故分類》(GB 6441-1986),該項目施工過程中存在的危險有害因素類型及起因物:車輛傷害、起重傷害、機械傷害、坍塌、觸電、物體打擊、墜落、其他傷害。

  2. F公司主要工程設備中的特種設備是吊管機,該類設備安全技術檔案的內容:設備出廠技術文件;安裝、修理記錄和驗收資料;使用、維護、保養、檢查和試驗記錄;安全技術監督檢驗報告;設備及人身施工記錄;設備的問題分析及評價記錄。

  3. 該項目施工過程中應采取的安全技術措施:機械安全技術措施、電氣安全技術措施、本質安全技術措施、防護安全技術措施等。

  4. 該項目安全生產投入應包括的費用:

 ?。?)安全活動、安全培訓教育費用。

  (2)為從業人員配備符合國家標準的個體防護用品費用。

  (3)安全設施費用。

 ?。?)保證安全生產事故隱患排查、治理費用。

 ?。?)安全檢查、安全評價和職業衛生評價所需要費用。

 ?。?)保證安全生產科技研究和安全生產先進技術推廣費用。

 ?。?)建立應急救援隊伍、開展應急救援演練費用。

 ?。?)為從業人員繳納工傷保險和職業病預防健康體檢費用。

 ?。?)消防器材設施購置、維護費用。

 ?。?0)現場安全警示標志設置、維護費用。

 ?。?1)治安保衛費用。

  (12)應急救援物資費用。

  (13)其他與安全生產有關的費用。

  第五題:

  2008年,G淀粉公司雇傭臨時人員把倉庫改造成第三生產車間。該車間為長80m、寬50m、高15m的桁架磚混結構建筑,分為打包間和產品暫存間。打包間用7m高磚墻與暫存間分隔。打包間內有打包機8臺、振動篩安裝在6m高的二層鋼制平臺上,振動篩內篩子采用木質框架,篩子四角與振動篩用鐵質螺栓連接。振動篩開關和電動機為防爆電器設備。

  2010年3月10日10時30分,當班班長甲發現4號打包機故障,二層鋼制平臺滯留了大量淀粉,正散落到打包間地面。甲關停4號打包機,并向車間主任報告。14時甲帶領10名工人到二層鋼制平臺清理淀粉。一部分工人使用掃把、鐵鍬等工具清理平臺上的淀粉,裝包后,通過樓梯把成包淀粉滾落到打包車間地面,或從二層平臺直接將淀粉包扔到打包間地面。另一部分工人用鐵制扳手卸下篩子,用鐵棍敲打清理篩子上的淀粉。

  當清理工作進行到15時10分時,突然發生燃爆,而后發生多次爆炸,打包間一片火海,第三生產車間廠房的四面墻體全部倒塌。事發時,打包間和暫存間分別有作業人員19人和79人。事故導致18人死亡、7人重傷、38人輕傷。

  事故發生后,當?shù)卣⒓闯闪F(xiàn)場救援指揮部。搜救人員多次進入車間搜救,利用切割機、生命探測儀、液壓頂桿、起重氣墊等裝備進行救援,并在廠房周邊同時用消防水槍降溫,防止再次燃爆。

  根據以上場景,回答下列問題(共26分):

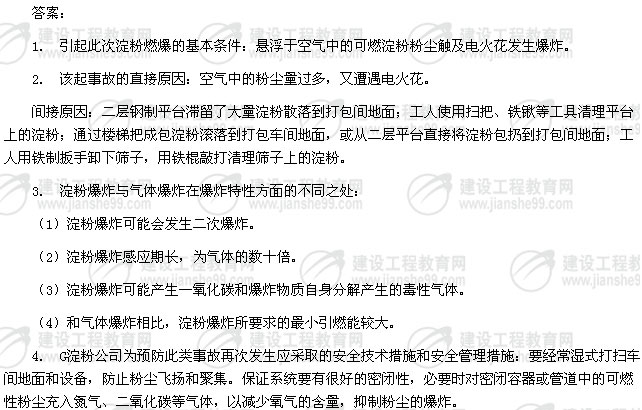

  1. 指出引起此次淀粉燃爆的基本條件。

  2. 分析該起事故的直接原因和間接原因。

  3. 指出淀粉爆炸與氣體爆炸在爆炸特性方面的不同。

  4. 指出G淀粉公司為預防此類事故再次發生應采取的安全技術措施和安全管理措施。

試題

建設工程教育網整理

  小編推薦:安全工程師執業資格試題及答案

責任編輯:藍精靈

報考指南

安全工程師_報考指南
  • 報 名 時 間

    6月20日起

  • 大綱 / 教材

    6月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    10月26、27日

  • 考 試 成 績

    考后2個月左右

  • 合格證領取

    考后3個月左右

閱讀排行

安全
  • 免費試聽
  • 免費直播
  • 免費題庫
林軒 建筑施工 教材精講免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
