2020年二級建造師考試備考進行中,為了幫助二建考生高效備考,建設工程教育網特從答疑板中精選學員普遍出現的問題,為大家找到解決的方法。以下是學員關于《建設工程施工管理》2Z103000施工進度管理章節中“自由時差和總時差”提出的相關問題及解答,希望對大家有所幫助!
【原題內容】

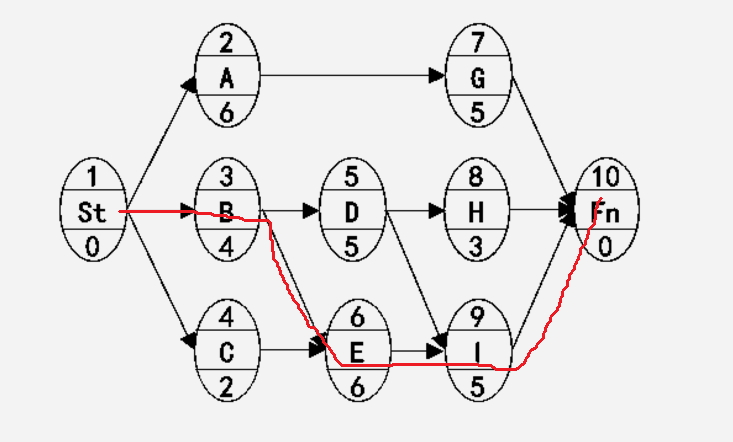

28.某分部工程的單代號網絡計劃如圖所示(時間單位:天),正確的有( )
A.有兩條關鍵線路
B.計算工期為15
C.工作H的自由時差為2
D.工作D和I之間的時間間隔為1
E. 工作G的總時差和自由時差均為4
[正確答案]BDE
[答案解析]本題考查的是關鍵工作、關鍵路線和時差。關鍵線路只有1條B-E-I,計算工期為4+6+5=15天;G工作的總時差=15-11=4天,G工作的自由時差=15-11=4天;D工作最早完成是第9天,I工作最早開始是第10天,工作D.I之間有1天的時間間隔;H工作的自由時差=15-(4+5+3)=3天。
詳細問題描述:
老師,自由時差和總時差總是搞迷,弄不清!怎么辦?有什么好方法區分嗎?
答疑老師回復:
1、單代號網絡圖計算總時差和自由時差可用雙代號網絡圖的方法。
2、例如選項E:
E. 工作G的總時差和自由時差均為4——————正確。
平行線路法求總時差:就是求與關鍵線路上的平行的節點間的關鍵工作工序時間累加與平行非關鍵工作時間累加的差相比較,求最小值。
起點-A-G-終點和起點-B-E-I-終點是平行線路,工作G的總時差=(4+6+5)-(6+5)=4
由于G工作后的終點,那么工作G的總時差=工作G的自由時差=(4+6+5)-(6+5)=4
更多推薦:
2020年二級建造師《建設工程施工管理》數字考點總結
2020年二級建造師施工管理每章重要知識點/考點總結 含預計分值
【免費試聽】李娜老師2020二建《施工管理》習題強化階段試聽
- 陜西關于2024年第四十八批二級建造師注冊人員名單的公告
- 關于云南省2024年第47批二級建造師初始注冊 重新注冊 延續注冊 增項注冊人員專家審查意見的公示
- 云南關于2024年第45批二級建造師初始注冊 延續注冊 增項注冊 重新注冊的通告
- 2024年吉林二級建造師資格考試證書領取通知
- 沈陽市考試院回復: 信息與計算科學專業不在允許報考遼寧二建專業范圍內
- 四川關于2024年第四十九批二級建造師初始注冊、重新注冊人員名單的通告
- 內蒙古關于核準2024年度第四十七批人員資格類審批事項的公告
- 吉林省住建廳: 項目負責人必須是與項目相對應的二級注冊建造師
- 河南關于2024年度二級建造師補充資格核查合格人員電子證書上線的通知
- 湖南2024年度二級建造師資格考試證書預發放公告
報考指南
大綱 / 教材
2024年9月
報 名 時 間
預計2025年2月
準考證打印
考前10天至一周內
考 試 時 間
預計2025年6月初
考 試 成 績
考后2個月起陸續公布
合格證領取
查分后2-3個月陸續發布
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
