一級建造師考試復習重點:橫道圖和網絡圖
在項目管理第三章橫道圖和網絡圖這一部分的知識點中,搭接關系是考試的難點和重點,本帖主要是利用一些例子來簡單的說明搭接關系的4種類型,建設工程教育網以此來幫助學員理解和掌握。
在搭接網絡計劃中,工作之間的搭接關系是由相鄰兩項工作之間的不同時距決定的。所謂時距,就是在搭接網絡計劃中相鄰兩項工作之間的時間差值。
搭接共有4中類型,分別是完成到開始、開始到開始、完成到完成、開始到完成。
1.完成到開始的搭接關系

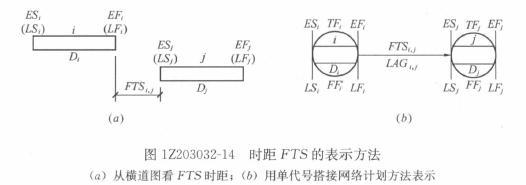

例如在修堤壩時,一定要等土堤自然沉降后才能修護坡,筑土堤與修護坡之間的等待時間就是FTS時距。當FTS時距為零時,就說明本工作與其緊后工作之間緊密銜接。
2.開始到開始的搭接時間

前道工序的速度快于后道工序時選用開始到開始搭接類型。例如在道路工程中,當路基鋪設工作開始一段時間為路面澆筑工作創(chuàng)造一定條件之后,路面澆筑工作即可開始,路基鋪設工作的開始時間與路面澆筑工作的開始時間之間的差值就是STS時距。
3.完成到完成(FTF)的搭接關系

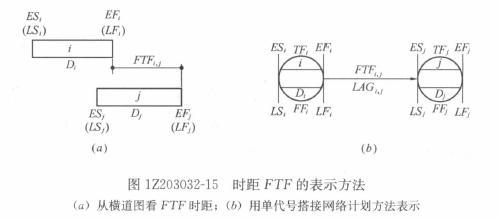

例如在前述道路工程中,如果路基鋪設工作的進展速度小于路面澆筑工作的進展速度時,須考慮為路面澆筑工作留有充分的工作面。否則,路面澆筑工作就將因沒有工作面而無法進行。路基鋪設工作的完成時間與路面澆筑工作的完成時間之間的差值就是FTF時距。

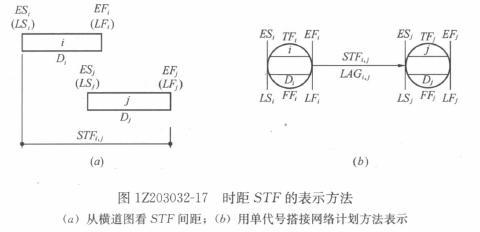

4.開始到完成(STF)的搭接關系
一般題目告知速度,沒有其他的關系,就在FTF,STS兩者中選擇即可。
