【老師解析】2014年一級建造師機電管理試題及答案(案例四)
2014一級建造師《機電實務》試題及答案案例四,更多試題及答案在網頁下方
---------------------------------------------------------------
試題word版:2014年一級建造師《機電工程管理與實務》試題及答案解析
---------------------------------------------------------------
背景資料:
某安裝公司承包一商場的建筑電氣施工。工程內容有變電所、供電干線、室內配線和電氣照明。主要設備有電力變壓器、配電柜、插接式母線槽(供電干線)、照明電器(燈具、開關、插座和照明配電箱)。合同約定設備、材料均由安裝公司采購。

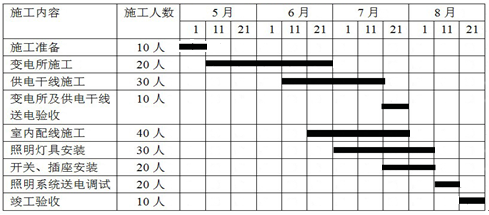

安裝公司項目部進場后,編制了建筑電氣工程的施工方案、施工進度及勞動力計劃(見下表4)。
采購的變壓器、配電柜及插接式母線槽在
在施工過程中,曾經發生了以下2個事件:
事件1:堆放在施工現場的插接式母線槽,因保管措施不當,母線槽受潮,安裝前絕緣測試不合格,返回廠家干燥處理,耽誤了工期,直到
事件2:因商業廣告需要,在商場某區域增加了40套廣告燈箱(熒光燈40W×3),施工人員把40套燈箱接到就近的射燈照明N4回路上(見圖4),在照明通電調試時,N4回路開關跳閘。施工人員又將額定電流為16A開關調換為32A開關,被監理檢查發現,后經整改才通過驗收。
【問題】
1.配電柜
2.時間1的發生是否影響施工進度?說明理由。寫出施工進度計劃調整的內容。
3.寫出針對事件1的插接式母線槽施工技術要求,采購的母線槽在哪天進場比較合理?
4.計劃調整后7月下旬每天安排有多少施工人員?施工人員配置的依據有哪些?
5.針對事件2,寫出照明配電箱的安裝技術要求,應如何整改?
[第1-5題] [第6-10題] [第11-15題] [第16-20題] [第21-25題] [第26-30題]
討論:點擊進入論壇參與討論>>
·【老師解析】2014年一級建造師《工程經濟》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《法規及相關知識》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《項目管理》試題及答案解析
·【老師解析】2014年一級建造師《建筑實務》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《市政實務》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《機電實務》試題及答案解析
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
