造價工程師《計價與控制》:竣工驗收知識(二)
1.建設項目竣工驗收概念
建設項目竣工驗收是由發包人、承包人和項目驗收委員會,以項目批準的設計任務書和設計文件,以及國家或部門頒發的施工驗收規范和質量檢驗標準為依據,按照一定的程序和手續,在項目建成并試生產合格后,對工程項目的總體進行檢驗和認證、綜合評價和鑒定的活動。
竣工驗收是建設工程的最后階段,是施工和保修的中間階段。只有經過竣工驗收,建設項目才能實現由承包人管理向發包人管理的過度。
工業生產項目,須經投料試車合格,形成生產能力,能正常生產出產品后,才能進行驗收。非工業生產項目,應能正常使用,才能進行驗收。
2.建設項目竣工驗收的方式
竣工驗收的方式內容2006年新版教材作了很大改動,請考生注意。
按照新版教材的論述,建設項目竣工驗收的方式可分為單位工程竣工驗收、單項工程竣工驗收和全部工程竣工驗收三種方式。

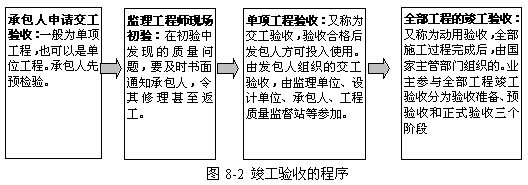

3.建設項目竣工驗收的程序
例題:[2006年]建設項目竣工的最小單位是( ?。?。
A、單項工程
B、單位工程
C、分部工程
D、分項工程
答案:B
解析:建設項目竣工驗收的方式可以分為單位工程竣工驗收、單項工程竣工驗收和全部工程竣工驗收三種方式。其中單位工程是竣工驗收的最小單位。
