2008年造價工程師《工程造價案例分析》第二章復習指導
關鍵概念
本章工程設計、施工方案技術經濟分析,主要題型是多方案選優。涉及的主要方法有:綜合評價法、價值指數法、壽命周期費用理論的應用、最小費用法、決策樹應用以及網絡進度計劃時間參數的計算,進度計劃的調整與優化。
考生應重點明確涉及的相關方法,主要包括:0-1評分法、0-4評分法和環比評分法確定功能(指標)權重;根據背景資料準確繪出現金流量圖,資金等值計算公式(P、A、F之間的換算)的掌握;費用效率(CE)法中SE、LCC(IC+SC)的準確確定;決策樹的繪制;網絡進度計劃時間參數的正確計算、工序間邏輯關系的確定、總時差、自由時差、關鍵工序、關鍵線路等概念的正確把握。
學習方法點撥
該章各種技術經濟分析方法互相獨立,考生在審題時首先應確定題目涉及的主要方法是哪種,在此基礎上,再根據該方法的分析步驟進行解答。如用壽命周期成本的費用效率(CE)法選擇方案,難點是根據背景區分舾和LCC;用價值指數法選優,重點是確定功能權重、各備選方案成本(造價)的確定;決策樹法,難點是繪制決策樹,掌握決策點→方案枝(至少兩枝)→機會點→概率枝(不能為零枝)→機會點、決策點或損益值的繪制思路;最小費用法,需要考生自己判斷是否用該方法,而其他方法在題目的問題中會明確指出,用最小費用法進行方案選優需要與第三章的知識點相聯系;網絡計劃技術應用,難點是虛工序的正確應用、備選方案的準確構想。
建設工程設計、施工方案綜合評價法

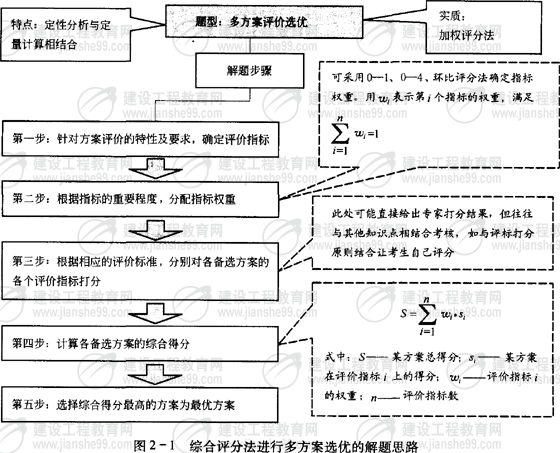

綜合評價法是對需要進行分析評價的方案設定若干個評價指標并按其重要程度分配權重,然后按評價標準給各指標打分。將各項指標所得分數與其權重相乘并匯總,從而得出各方案的評價總分,以獲得總分最高者為最佳方案的方法。該方法主要應用于建設工程設計、施工多方案選優上??忌鷳攸c掌握該方法。包括各指標權重的計算及綜合評價法的步驟。圖2-1指出了綜合評分法進行多方案選優的解題思路。
價值工程在設計、施工方案比選、改進中的應用

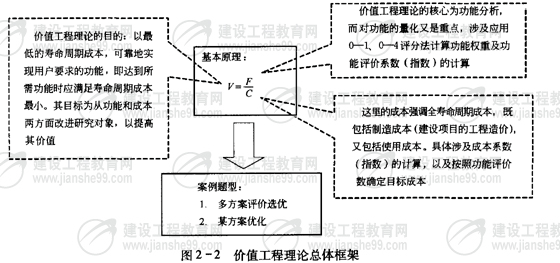

價值工程“價值”是指作為某種產品(或作業)所具有的功能與獲得該功能的全部費用的比值,是作為評價事物有效程度的一種尺度。圖2-2給出了價值工程理論總體框架。
價值工程在設計、施工方案比選中的應用,即所謂多方案選優。考生應重點掌握有關功能權重的確定方法:包括0-1、0-4叫、環比評分法,特別注意確定各功能權重與各備選方案無關;根據背景資料結合第三章有關知識點確定各方案的單方造價或總費用;在此基礎上計算各備選方案價值指數,進而確定最優方案。
利用價值工程對方案進行優化(改進),即實現產品(或工作)功能與成本的最佳匹配??忌鷳攸c掌握各功能項目的功能指數的計算、各功能項目目標成本(即實現該功能的最低成本)的確定;計算功能項目成本降低額,確定各功能項目改進順序。
一、價值工程在設計、施工方案比選中的應用

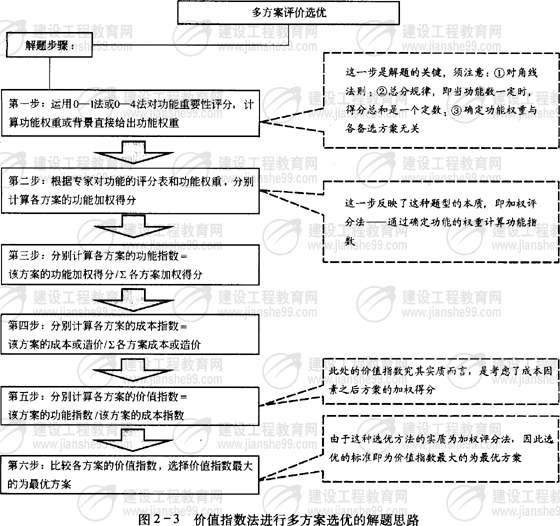

價值工程在設計、施工方案比選中的應用,即所謂多方案選優。圖2-3給出了價值指數法進行多方案選優的解題思路。
二、利用價值工程對方案進行優化(改進)

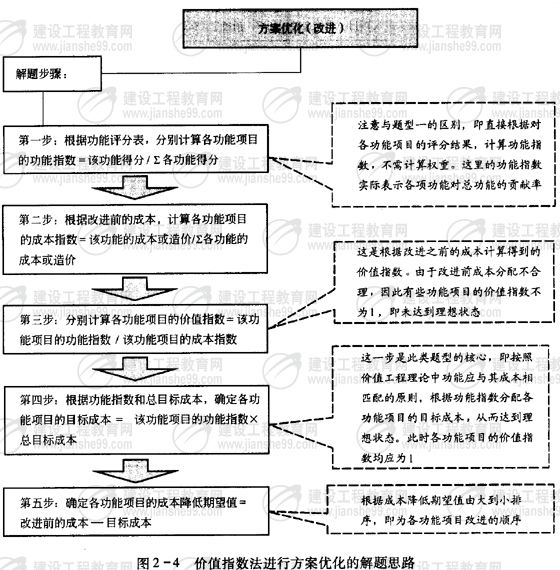

利用價值工程對方案進行優化(改進),即實現產品(或工作)功能與成本的最佳匹配。提高產品價值的途徑有五種。功能不變,成本降低;功能提高,成本不變;功能大大提高,成本略有提高;功能略有降低,成本大大下降;功能提高,成本降低。在造價案例分析中主要應用的是保持產品功能不變前提下,通過降低成本達到提高產品價值的目的。圖2-4給出了價值指數法進行方案優化的解題思路。
生命周期費用理論在設計方案評價中的應用
生命周期費用分析是指為了從各可行方案中篩選出最佳方案以有效地利用稀缺奄源,而對項目方案進行系統分析的過程,圖2-5給出了生命周期成本理論總體匡架。

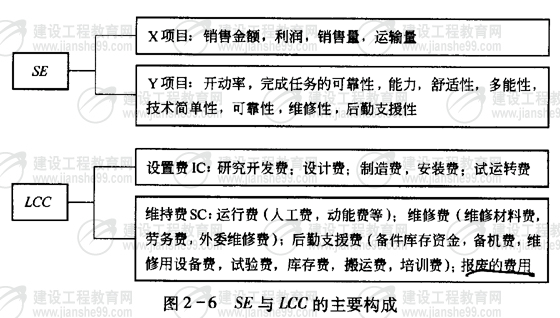

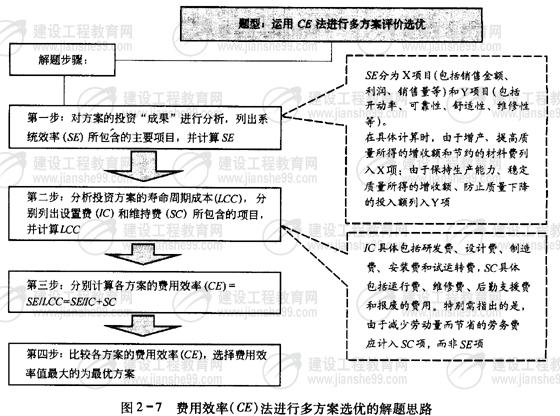

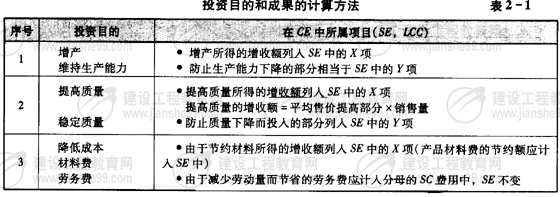

考生應重點掌握費用效率(CE)法,難點是生命周期成本(LCC=IC+SC)和系統效率(SE)的區分和確定;掌握固定效率法。即在效率(或收入)一定的青況下,選取費用最低的方案。注意熟練應用資金等值計算公式。圖2-6列出了費用效率(CE)式中分子、分母所包含的各主要項目。表2-1列出了投資|勺目的和成果的計算方法。圖2-7給出了費用效率(CE)法進行多方案選優的殍題思路。
工程網絡計劃的優化與調整

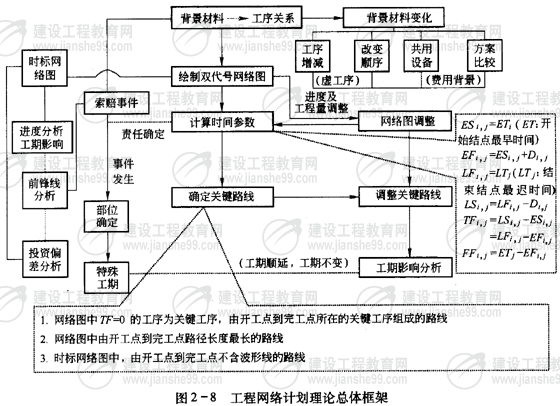

工程網絡計劃是用網絡圖表達任務構成,工作順序,并加注工作時間參數的進度計劃。圖2-8給出工程網絡計劃理論總體框架。
考生應在掌握網絡圖結構(重點雙代號網絡圖、早時標網絡圖)與邏輯關系、在網絡圖結點標示的參數及各工作時間參數的計算、關鍵線路確定的基礎上,掌握對現有網絡進度計劃的調整及優化。難點是虛工序的正確應用、備選方案的準確構想。同時注意和其他有關章節知識點的結合應用。
一、現有工程網絡計劃的調整

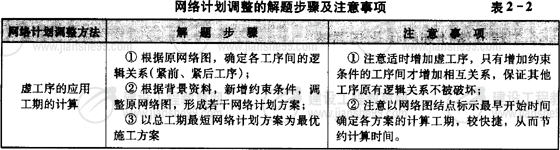

工程網絡計劃新增約束條件如:改變工序順序、增加新工序、多工序共用一臺設備等,使相關工序原有邏輯關系發生改變,因此應對網絡計劃進行調整。通過調整形成多個網絡計劃方案,尋求總工期最短者的網絡計劃方案為最優方案,也屬于多方案選優類型。表2-2指出了網絡結構調整的解題步驟及注意事項。
二、工程網絡計劃的優化

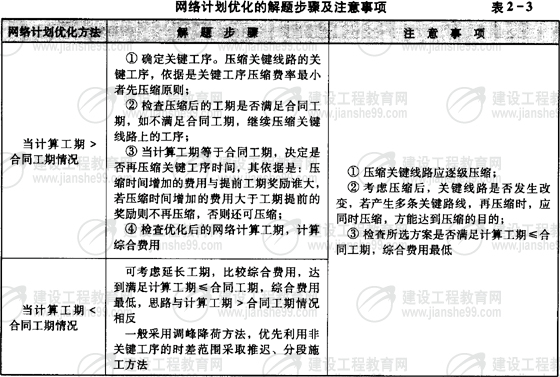

工程網絡計劃的優化是向關鍵路線要時間,向非關鍵路線要潛力,是建立在計算工期小于等于合同工期條件下,尋求綜合費用最低的網絡計劃方案。工程網絡計劃的優化包括工期優化和費用優化,也屬于多方案選優類型。表2-3指出了網絡計劃優化的解題步驟及注意事項。
