2006年一級建造師《管理與實務(冶煉工程)》考試試卷及答案
一、單項選擇題(共20題,每題l分。每題的備選項中,只有l(wèi)個最符合題意)
1.在潮濕多雨的南方建設冶煉廠,電氣線路敷設時宜采用(?。?br /> A.夾板配線
B.槽板配線
C.瓷瓶配線
D.卡釘配線
2.在制定大型設備基礎施工方案時,先安排大型設備基礎,后安排廠房的是(?。┦┕し桨?。
A.敞開式
B.封閉式
C.綜合式
D.單件式
3.預埋地腳螺栓時,拆除露在設備基礎外面的固定架應在澆筑混凝土強度達到(?。┖蟛趴蛇M(jìn)行。
A.50%
B.60%
C.1%
D.75%
4.冶煉專業安裝工程中,許多管道需進行酸洗,在具備沖洗的條件下,管道酸洗應在(?。┻M(jìn)行。
A.管道配制前
B.管道配制過程中
C.管道配制完畢后
D.系統無負荷試運轉以后
5.儀表線路敷設時,補償導線連接宜采用(?。?br /> A.元腐蝕性焊藥焊接
B.壓接
C.卡套式接頭連接
D.專用接頭連接
6.儀表系統經負荷試運行合格后,施工單位即可向(?。┙还?。
A.生產單位
B.承包單位
C.設計單位
D.監理單位
7.大多數銅冶煉廠的生產方法是直接處理轉爐生產的(?。?。
A.固態粗銅
B.液態楹銅
C.固態精銅
D.液態精銅
8.若加熱爐爐頂耐火澆筑料設計抗壓強度為30MPa,當澆筑料抗壓強度達到(?。㎝Pa時,方可拆除其底模板。
A.13
B.21
C.24
D.27
9.《中華人民共和國水污染防治法》規定,禁止在水庫(?。┮韵碌臑┑睾桶镀露逊?、存貯固體廢棄物和其他污染物。
A.設計水位線
B.常年水位線
C.最高水位線
D.最低水位線
10.焊縫內在質量檢測時,常用的無損檢測方法有射線(x射線或γ射線)透視和(?。?。
A.磁粉探傷
B.超聲波探傷
C.著色探傷
D.金相試驗
11.對液壓系統的系統壓力進行調試時,應從壓力調定值最高的(?。╅_始。
A.主溢流閥
B.主回油閥
C.主進油閥
D.支回路壓力閥
12.工業爐窯使用的酸性耐火材料主要有(?。┖弯営⑹u。
A.磋滿
B.鎂磚
C.鎂鋁磚
D.白云石磚
13.某單位在人口集中地區焚燒廢舊橡膠輪胎,所在縣人民政府環保局依《中華人民共和國大氣污染防治法》第五十七條文規定,責令其停止焚燒,并處以( )罰款。
A.2萬元以上
B.2萬元以下
C.200元以上
D.200元以下
14.機械設備安裝時,其地腳螺栓在預留孔中的任一部分與孔壁的距離應大于(?。﹎m。
A.5
B.10
C.15
D.20
15.工業自動化儀表系統調試的項目包括:檢測系統的調試、調節系統的調試、報警系統的調試和(?。┑恼{(diào)試。
A.聯鎖系統
B.手動操作系統
C.附加機構系統
D.伺服系統
16.采用線形鎖布設平面控制網時,線形鎖的布設宜近于( )。
A.弧形
B.圓形
C.折線
D.直伸
17.當鋼材的表面有銹蝕、麻點或劃痕缺陷時,其深度不得大于該鋼材厚度(?。┑亩种弧?br /> A.正允許偏差
B.負允許偏差
C.相對偏差
D.絕對偏差
18.一設備基礎基坑槽長寬為l6.6×5.4m,由于地下水位偏高,設計要求降低地下水位5m深,若采用輕型井點降水,合理的井點布置為(?。?br /> A.環型布置
B.單排線狀
C.雙排線狀
D.點式布置
19.打樁過程中,若樁端位于一般土層時,停止錘擊樁的控制原則是(?。?。
A.以控制樁端設計標高為主,貫入度為輔
B.以貫人度控制為主,樁端標高為輔
C.僅控制樁端設計標高
D.控制每陣10擊的貫入度
20.工業項目設計方案的優化工作應通過(?。﹥杉?jí)評審來加以保證。
A.設計單位和業主
B.設計單位和施工單位
C.設計單位和監理單位
D.業主和監理單位
二、多項選擇題(共l0題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.機械設備試運行過程中,應注意檢查設備各部件在運行中的( )。
A.噪音
B.溫度
C.振動
D.泄漏
E.齒輪間隙
22.高強度螺栓的軸力與高強度螺栓的( )有關。
A.扭矩
B.螺栓直徑
C.扭矩系數
D.加工精度
E.結合面摩擦系數
23.液壓系統管道配制時,管道的連接方式有(?。?。
A.螺紋連接
B.承插式連接
C.法蘭連接
D.焊接
E.環氧樹脂黏接
24.火法精煉錫采用(?。┓椒ǔ綦s質。
A.溶折
B.熔折
C.解析
D.凝析
E.氣析
25.冶煉工程自動化控制系統調整及試運行時,與電氣設備有關的( )等裝置均應投入運行。
A.能源介質
B.冷卻系統
C.環保系統
D.潤滑系統
E.保護系統
26.對工程建設項目設計總體方案進行審核時,應重點審核(?。┑葍?nèi)容。
A.設計依據
B.設計參數
C.三廢處理
D.設備的結構造型
E.工藝流程
27.《中華人民共和國大氣污染防治法》第三十七條規定,向大氣排放(?。┑模殘?bào)經當?shù)丨h(huán)境保護行政主管部門批準。
A.燒結尾氣
B.轉爐氣
C.電石氣
D.電爐法黃磷尾氣
E.有機烴類尾氣
28.根據《電氣裝置安裝工程電力變壓器、油浸電抗器、互感器施工及驗收規范》,變壓器、電抗器到達現場后,可不進行器身檢查的情形有(?。?。
A.制造廠規定可不進行器身檢查者
B.監理工程師同意可不進行器身檢查者
C.安裝單位編制的施工方案中說明可不進行器身檢查者
D.容量為l000KVA及以下,運輸過程中無異常情況者
E.就地生產僅作短途運輸?shù)淖儔浩?、電抗器質量符合要求且運輸過程正常者
29.關于混凝土灌注樁成孔控制深度,下列要求中正確的是(?。?br /> A.摩擦樁應以設計樁長控制成孔深度
B.端承摩擦樁必須保證設計樁長及樁端進入持力層深度
C.采用錘擊法成孔的摩擦型樁,樁管入土控制應以貫入度為主,以標高控制為輔
D.端承型樁采用挖掘成孔,必須保證樁孔講人設計持力層的深度
E.端承型樁若采用錘擊沉管成孔,沉管深度控制應以貫入度為主,以設計持力層標高對照為輔
30.高爐內襯砌筑時,(?。┢鲶w的標高應以出鐵口中心為基準。
A.爐底
B.爐缸
C.爐腰
D.爐身
E.爐喉
三、案例分析題(共5題.(一)、(二)、(三)題各20分。(四)、(五)題各30分)
(一)
背景資料:某施工單位中標西部一冶煉廠擴建工程,項目部根據施工場地狹窄、工期緊及當?shù)貧夂蚋稍锷儆?,西北風較多等特點,采取如下方案:
一、施工路面做了硬化處理,施工現場不做排水設施;
二、臨時設施按規劃圖布置,其中消防道路路面寬度為3m;圍墻用高1.5m的鐵欄桿制作;噴砂和鋼結構制作均為露天作業。
三、因鋼結構制作占用部分工程用地,故要求鋼結構制作實施每天三班倒作業。

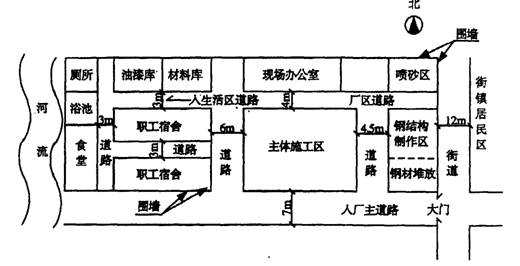

臨時設施規劃圖如下:
問題:
1.生活區的哪些設施布局存在安全隱患?說明原因。應怎樣處理?
2.哪些設施布局將會對環境產生污染?請簡述理由。
3.若生活區發生火災,消防存在哪些問題?
4.本案例中,項目部采取的方案中還存在哪些問題?請簡述理由。
(二)
背景資料:某項目部承擔一個大型冶煉工程項目。該項目是當?shù)刂攸c(diǎn)工程,工期緊,質量要求高,但中標價格偏低,成本壓力較大。合同約定工程材料由項目部負責采購。項目實施過程中,發生如下情況:
一、項目經理用包工包料方式將部分主體工程分包給幾個勞務公司,以加快工程進度。
二、為了提高混凝土的外觀質量,項目部大量采購新的鋼模板,并將模板費用在本工程中一次攤銷。
三、為了加快結構吊裝速度,項目部在上級批準的施工組織設計的基礎上又自行增加了多臺大型吊車,擴大了作業面。由于交叉作業,部分吊車時干時停,有的100t吊車只吊裝2t的構件。
四、項目部管理人員更換頻繁,造成部分工程資料丟失。
問題:
1.該項目經理將部分主體工程分包給勞務公司的做法是否正確?簡述理由。
2.項目部怎樣才能有效控制材料的采購成本?
3.情況二的做法對成本有何影響?怎樣徽才有利于成本控制?
4.情況三的做法為什么不妥?請?zhí)岢稣_的做法。
5.項目部加強成本管理的正確做法是什么?若工程資料丟失會有什么影響?
(三)
背景資料:某項目部承擔一大型冶煉工程,在施工過程中發生了施工質量事故。具體情況如下:
一、該工程主廠房有廠房鋼柱126根,每根鋼柱平均重約22.5t。在安裝時發現16根鋼柱部分焊縫高度不夠。項目部決定重新制作l6根鋼柱。
二、某設備基礎為大體積混凝土基礎。為加快施工進度,項目部制定的施工方法是:分層澆筑,分層澆筑厚度為0.6m。施工完成后,項目部自檢發現基礎質量不合格。項目部在制定處理方案時,決定只把基礎露出地面的部分作抹光處理。
三、項目都對設備基礎進行抹光處理后,繼續進行機械設備安裝。
四、當監理工程師發現設備基礎的質量事故后,立即以“質量通知單”的形式通知項目部。項目部認為已作了處理。
問題:
1.項目部決定重新制作l6根鋼柱的處理方案是否正確?簡述理由。
2.項目部制定的大體積混凝土設備基礎施工方法和質量事故處理方案是否正確?簡速理由。
3.項目部繼續進行設備安裝的做法是否正確?項目部在發現質量事故后,首先
應做什么?
4.監理工程師的做法是否正確?按質量事故處理程序,項目部對該質量事故應
如何辦理?
(四)
背景資料:某施工單位承建一大型冶煉工程項目,簽訂施工合同后,項目部編制了項目管理實施規劃大綱。
為了對該項目進度目標進行有效控制,項目部編制了單位工程,分部分項工程進度計劃。其中一單位工程網絡進度計劃如下圖所示。其中,E工作與G工作均為持續吊裝作業,但現場僅安排一臺吊車,先E后G。
問題:
1.項目部編制的項目管理實施規劃大綱應包含哪幾個方面的內容?
2.除對進度目標進行有效控制外,在項目管理規劃中還應對哪幾個方面目標進行有效控制?

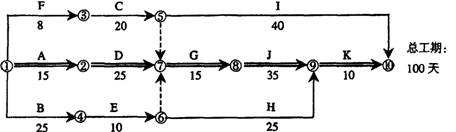

3.計算該單位工程的總工期,指出(或畫出)關鍵線路,并確定吊車合理的(吊車不窩工的)進場時間。
4.若改為先G后E使用吊車,請重新繪制網絡圖。
5.采用先E后G的順序使用吊車,若B工作延誤l0天,畫(或?qū)懀┏鲫P(guān)鍵線路??偣て谟惺裁醋兓?/p>
(五)
背景資料:某施工單位中標一大型設備基礎土方開挖工程,工程量清單報價如下:挖土方8000m3,綜合單價8.0元/m3;零星用工40元/工日,窩工補償費28元/工日。雙方簽訂合同,并約定每拖延l日罰款5000元。施工單位制定了施工方案并經建設單位批準,使用施工單位的一臺反鏟(臺班費1100元/臺班,停置費800元/日)開挖,計劃7月1日開工,7月10日完工,絕對工期10日歷日。
在施工中發生下列事件:
一、按計劃開工后第二天因反鏟故摩,停工1日,窩工10工日;
二、7月4日遇未預見的軟土層,施工單位按監理工程師指令立即停工,并配合地質復查,用工20工日;
三、7月7日施工單位接到監理工程師簽發的次日復工指令及局部開挖加深的變更通知,增加挖方量800m3;
四、7月9日至10日遇百年不遇冰雹,停工2日,窩工20工日;
五、7月11日修復清理冰雹損壞的基坑周圍正式道路用工20工日(機械、材料由甲方提供),修復因冰雹受損的反鏟發生費用3000元;
六、7月12日復工挖掘,7月l8日完工。
問題:
1.因挖土機械故障造成的損失應該由誰承擔?為什么?
2.監理工程師有權要求施工單位對工程的哪些方面進行變更?要求施工單位配合地質復查和增加挖土方量分別屬其中的哪一類?
3.因冰雹造成的工期和費用損失,施工單位和建設單位應如何分擔?
4.綜合分析上列事件,分剮列式計算施工單位可向建設單位索賠的費用。
5.施工單位是否會因工期拖延被處罰?說明原因。
2006年度全國一級建造師執業資格考試試卷
專業工程管理與實務試卷標準答案
(冶煉)
(滿分l60分)
一、單項選擇題(共20題,每題l分。每題的備選項中,只有l(wèi)個最符合題意)
1.C | 2.A | 3.A | 4.C | 5.B | 6.A | 7.B | 8.B | 9.C | 10.B |
11.A | 12.A | 13.B | 14.C | 15.A | 16.D | 17.B | 18.B | 19.A | 20.A |
二、多項選擇題(共10題,每題2分。每題的備選項中。有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.ABCD | 22.ABC | 23.ACD | 24.BD | 25.ABDE |
26.ACE | 27.BCDE | 28.ADE | 29.ABDE | 30.AB |
三、案倒分析題(共5題。(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
1.(本小題共3分)
油漆庫(1分)
因?yàn)橛推釋僖兹嘉锲?,萬一發生意外,因離材料庫和職工宿舍過近,將會產生嚴重后果。(1分)
應遠離材料庫和生活區單獨存放,嚴格管理。(1分)
2.(本小題共l0分)
(1)廁所、浴池、食堂。(1分)
離河流太近,污水排入河中造成水污染。(1分)
?。?)噴砂場地。(1分)
因?yàn)槭锹短靽娚?,且常刮西北風,居民區又較近且在下風處,噴砂產生的大量粉塵將會對居民區空氣產生污染。(3分)
?。?)鋼結構制作場(1分)
因距居民區較近,鐵欄桿圍墻不隔音、不遮光,又有夜間施工,會給居民造成噪聲和光污染。(每關鍵詞各1分,共3分)
3.(本小題共2分)
?。?)消防道路過窄只有3m,應在3.5m以上。(1分)
?。?)消防道路是死胡同,應為通道。(1分)
4.(本小題共5分)
?。?)無排水設施不對,雨水少不等于不下雨,加之施工用水也需排水設施。(3分)
?。?)圍墻過矮,應在1.8m以上。(2分)
(二)
1.(本小題共5分)
不正確。(1分)
因?yàn)橹黧w工程不允許分包。(2分)勞務公司不具備工程承包的資質。(2分)
2.(本小題共2分)
工程材料應由項目部集中招標采購,以控制費用。(2分)
3.(本小題共3分)
造成周轉材料一次攤銷成本加大。(1分)應該加強模板維修,(1分)增加周轉次數,(1分)以控制成本。
4.(本小題共5分)
因?yàn)椋?)增加大型吊車改變了經審批的施工組織設計;(1分)(2)增加了成本。(1分)
應當合理配置施工主輔機械,(1分)提高機械利用率,(1分)確需更改吊裝施工組織設計應經原批準單位審查批準,并認真作出經濟比較。(1分)
5.(本小題共5分)
正確的做法是:加強工程資料的管理工作,(1分)正確運用施工合同條款及法規,及時辦理引起施工成本增加或經濟損失的簽證手續。(1分)加強索賠管理。(1分)
影響辦理工程交峻工。(1分)影響辦理工程結算。(1分)
(三)
1.(本小題共4分)
不正確。(1分)
此屬局部質量缺陷,經修補可以達到標準要求;(1分)修補后不影響使用功能和外觀要求。(1分)因此,只需制定對鋼柱焊縫高度不夠部位進行修補處理的方案。(1分)
2.(本小題共6分)
不正確。(1分)
正確的保證質量的施工方法是:分層澆筑的厚度一般為0.2~0.4m;(2分)此屬明顯的質量事故,對安全和使用都將造成重大影響,(1分)采用抹光的處理方法不能解決決問題。(1分)應制定返工處理方案,即拆除該基礎后,重新施工。(1分)
3.(本小題共5分)
不正確。(1分)
當出現質量事故后,項目部應立即停止施工。(1分)然后,及時報告監理單位、建設單位和質量管理部門。(3分)
4.(本小題共5分)
正確。(1分)
項目部應盡快寫出質量事故調查報告;(1分)進行質量事故產生原因的分析;(1分)制定處理方案;(1分)寫出事故處理報告。(1分)
(四)
1.(本小題共5分)
項目管理實施規劃內容應包括5個方面:
?。?)施工部署(1分);(2)技術組織措施;(1分)(3)施工進度計劃;(1分)(4)施工準備工作計劃;(1分)(5)資源供應計劃。(1分)
2.(本小題共6分)
還應控制的目標為:
項目質量管理目標,(2分)項目安全管理目標,(2分)項目成本管理目標。(2分)
3.(本小題共l0分)

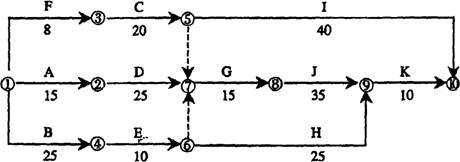

總工期為l00天,(3分)關鍵線路為A→D→G→→J→K(3分)或
先E后G使用吊車,吊車的進場時間應在該單位工程開工后為第30天晚上或第31天早上進場。(4分)
4.(本小題共4分)

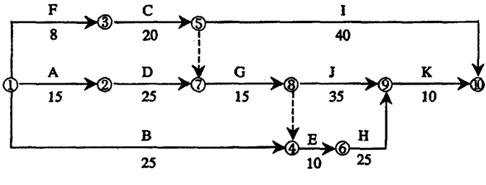

先G后E的工作關系為下圖(4分)
5.(本小題共5分)

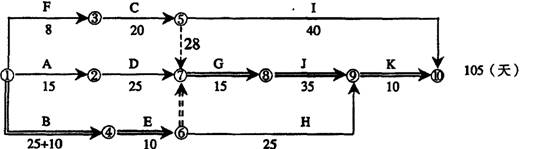

若B延誤l0天,關鍵線路為B→E→G→J→K(2分),總工期為l05天,工期延誤5天。(3分)
(五)
1.(本小題共2分)
應由施工單位承擔,(1分)因是施工單位的責任。(1分)
2.(本小題共ll分)
可以進行下列變更:增減合同約定的工程數量,(1分)更改有關工程的性質、質量、規格,(3分)更改有關部分的標高、基線、位置和尺寸,(3分)增加工程需要的附加工作,(1分)改變有關工程的施工時間和順序。(1分)配合地質復查屬增加附加工作,(1分)增加挖方量屬增加工程數量。(1分)
3.(本小題共4分)
工程修復清理費用由建設單位承擔,(1分)修復施工機械費用由施工單位承擔,(1分)窩工損失由施工單位承擔,(1分),工期順延。(1分)
4.(本小題共8分)
可索賠的費用有:配合地質復查人工費20×40=800元(2分)
反鏟停置費4×800=3200元(2分)
增加挖土工程費800×8=6400元(2分)
工程修復清理人工費20×40=800元(2分)
5.(本小題共5分)
不會。(1分)7月18日完工,雖比計劃工期推遲8日,但停工地質復查可索賠工期4日(7.4~7.7),(1分)增加挖方量可索賠工期1日,(1分)冰雹停工順延2日,(1分)修復因冰雹損壞道路順延1日,共可索賠及順延8日,工期沒有因承包商原因拖延,不應罰款。(1分)
- ·建設網爽十一活動正式開啟課程低至6.4折 立即了解活動詳情
- ·【搶】天貓雙11建設工程教育網課程低至6.5折購
- ·【即將截止】天貓雙十一好課節付定金啦
- ·VIP班免息+立減 購課立省千元
- ·報考一級建造師資格證多少錢
- ·一級建造師證報名未通過審核怎么辦
- ·一級建造師考試報名表打印在哪找啊
- ·2024年一級建造師報名未繳費有記錄嗎
- ·2024年一級建造師成績什么時間出來啊
- ·2024年一建考試成績查詢時間是多少天
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
