2017年造價師工程計價知識點:工人工作時間分類
2017年造價工程師備考已經開始,有哪些知識點你必須會的?建設工程教育網為廣大考生做了《工程計價》考點的細致總結,快來學習吧~
工人的工作時間,分類種類多,易混淆的地方也不少,把握好此部分,才能更好理解后面確定人工定額消耗量的基本方法。

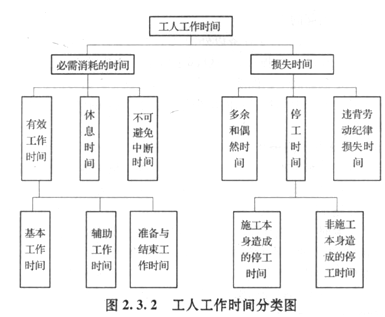

必需消耗的時間:工人在正常施工條件下,完成一定產品所消耗的時間,是制定定額的主要依據 (定額時間) |
有效工作時間:與產品生產直接有關的時間消耗 | 基本工作時間:工人完成能生產一定產品的施工工藝過程所消耗的時間,改變材料外形、性質。其長短和工作量大小成正比;混凝土制品養護干燥、預制構件安裝組合 |
輔助工作時間:為保證基本工作順利完成所消耗的時間,其長短與工作量大小有關,一般是手工的,如果機手并動,不再計算此項 | ||
準備與結束工作時間:可分為班內的準備與結束工作時間和任務的準備與結束工作時間。其時間長短往往與工作內容有關。熟悉圖紙、準備相應工具、事后清理現場 | ||
休息時間:工人為了恢復體力所必需的短暫休息和生理需要的時間消耗 | 時間長短與勞動條件、勞動強度有關 | |
不可避免中斷時間:由于施工工藝特點引起的工作中斷所必需的時間 | 舉例:安裝工等待起重機吊預制構件的時間 |
損失時間:與產品生產無關,而和施工組織和技術上的缺點有關,與工人的個人過失或某些偶然因素有關的時間消耗 | 停工時間:工作班內停止工作造成的時間損失 | 施工本身造成的停工時間:由于施工組織不善、材料供應不及時、工作面準備工作做得不好、工作地點組織不良等。定額不考慮 |
非施工本身造成的停工時間:由于水源、電源中斷引起的停工時間,在定額中應給予合理的考慮。定額給予合理的考慮 | ||
違背勞動紀律損失時間 | 遲到、早退、擅自離崗、辦私事、聊天。需考慮個別工人違背勞動紀律影響他人的時間損失 | |
多余工作時間:工人進行任務以外的工作而又不能增加產品數量的工作時間,一般由于人為差錯引起,不應計入定額時間中 | ||
偶然工作時間:工人進行任務以外的工作,但能夠獲得一定產品的工作時間,擬定定額時要適當考慮它的影響。如抹灰工不得不補上偶然遺漏的墻洞 |
【試題】下列機械工作時間中,屬于有效工作時間的是()。
A.筑路機在工作區末端的調頭時間
B.體積達標而未達到載重噸位的貨物汽車運輸時間
C.機械在工作地點之間的轉移時間
D.裝車數量不足而在低負荷下工作的時間
【答案】B
【解析】本題考查的是工作時間分類。選項A屬于不可避免的無負荷工作時間;選項C屬于不可避免的中斷工作時間;選項D屬于損失的工作時間。參見教材P52。
- · 造價工程師滾動周期怎樣計算?是從今年就變成4年了么?
- · 2017造價師工程計價每日一練:投資估算的編制(10.18)
- · 2017造價工程師每日一練免費在線測試(2017.10.12)
- · 2017造價工程計價每日一練:投資估算的編制(10.12)
- · 2017造價工程師每日一練免費在線測試(2017.10.9)
- · 2017造價工程計價每日一練:流動資金的估算(9.26)
- · 2017造價工程師每日一練免費在線測試(2017.9.21)
- · 2017造價工程師每日一練免費在線測試(2017.9.18)
- · 2017造價工程師每日一練免費在線測試(2017.9.14)
- · 2017造價工程師每日一練免費在線測試(2017.9.11)
