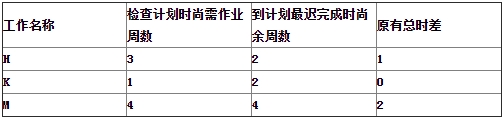

某工程網絡計劃執行到第8周末檢查進度情況見下表,從中可得到的正確結論有( )
【多選題】
某工程網絡計劃執行到第8周末檢查進度情況見下表(單位:周)從中可得到的正確結論有( )
A.工作H影響總工期1周
B.工作K提前1周
C.工作K尚有總時差為零
D.工作M按計劃進行
E.工作H尚有總時差1周
【正確答案】 AB
【答案解析】 本題考查的是網絡計劃執行中的控制。選項C錯誤,工作K的尚有總時差等于到計劃最遲完成時尚余周數減去檢查計劃時尚需作業周數,即2-1=1(周);選項D錯誤,工作M的尚有總時差為4-4=0(周),原總時差為2周,所以M實際進度拖后2周,但是不影響總工期;選項E錯誤,工作H的尚有總時差為2-3=-1(周)參見教材P139.
