【老師解析】2014年造價工程師案例分析試題及答案(案例四)
2014造價工程師《造價案例分析》試題及答案第四題,更多試題及答案在網頁下方
問題:
1.分別指出承包商針對三個事件提出的工期和費用索賠是否合理,并說明理由。
2.對于能被受理的工期索賠事件,分別說明每項事件應被批準的工期索賠為多少天。如果該工程最終按原計劃工期(150天)完成,承包商是可獲得提前工期獎還是需承擔逾期違約金?相應的數額為多少?
3.該工程架子工日工資為180元/工日,其他工種工人日工資為150元/工日,人工窩工補償標準為日工資的50%;機械閑置補償標準為臺班費的60%;管理費和利潤的計算費率為人材機費用之和的10%,規費和稅金的計算費率為人材機費用、管理費與利潤之和的9%,計算應被批準的費用索賠為多少元。

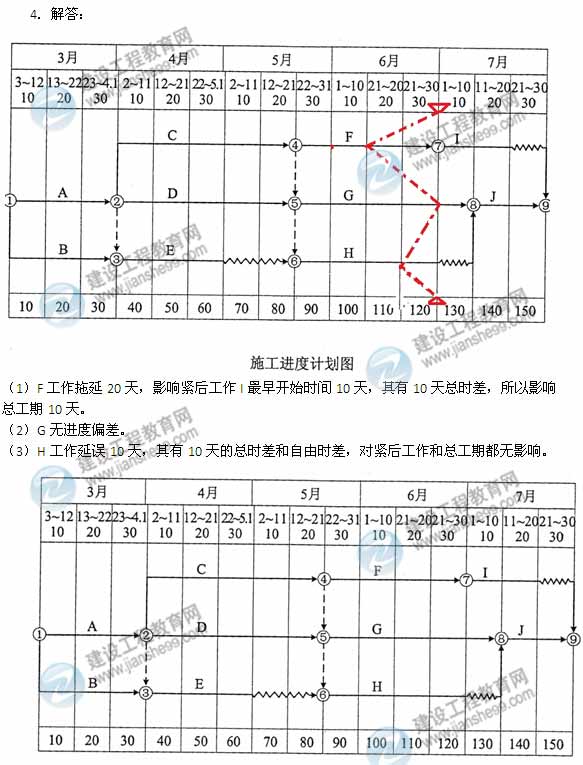

4.按初始安排的施工進度計劃(答題紙中圖4.1),如果該工程進行到第6個月末時檢查進度情況為:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;在答題紙上圖4.1中繪制實際進度前鋒線,分析這三項工作進度有無偏差,并分別說明對工期的影響。
責任編輯:soso
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
