2022年一級造價師土建案例備考每日知識點:常見工程量計算方法
備考2022年一級造價師考試的考生現在想必已經開始備考了,那么為了讓大家的備考進程穩步前進,小編在這里整理了《土建案例》的高頻知識點:常見工程量計算方法,希望有助于大家的備考,更有建設工程教育網的免費試聽課程。2022年備戰一級造價師的學員一定要努力了!功夫不負有心人,總會有收獲的。希望對各位有所幫助。
知識點9:常見工程量計算方法
1.獨立基礎(階梯形):按照臺階分別計算各臺階的體積,累加。

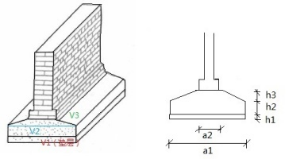

2.帶形基礎
V=V2+V3
V1為墊層;L為條基長
V2=a1h2L
V3=1/2(a1+a2)h3L
3.挖一般土方、挖溝槽及基坑土方(m3)
項目 | 單位 | 清單計算規則 | 定額計算規則 |
挖一般土方 | m3 | 按設計圖示尺寸以體積計算 | 因工作面和放坡增加的工程量是否并入各土方工程量中,按各省定額規定實施。 如果并入土方工程量中,按經發包人認可的施工組織設計(或施工方案)規定計算 |
挖溝槽土方及挖基坑土方 | m3 | 按設計圖示尺寸以基礎墊層底面積×挖土深度計算 |
挖基礎土方定額工程量(有放坡、工作面)的計算:
圖基坑開挖(放坡、有工作面)
①V最準確=1/3K2H3+(A+KH)×(B+KH)×H
(注:A=a+2c;B=b+2c)
③V=1/6H[A1B1+(A+A1)(B+B1)+AB]
注:三個公式的計算結果會有細微偏差。
↓↓點擊下圖進入試聽一級造價師課程↓↓
2022年一級造價師課程上線,選擇適合您的課程,告別無證族?。。↑c擊進入2022一級造價師課程>>
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
