09年造價工程師建設工程技術與計量(土建)精華(174)
3.磚墻砌筑的基本要求
?。?)橫平豎直。砌體的水平灰縫應平直,豎向灰縫應垂直對齊,不得游丁走縫。
(2)砂漿飽滿。砌體水平灰縫的砂漿飽滿度要達到80%以上,水平灰縫和豎縫的厚度規定為10±2mm.砂漿的和易性好,磚濕潤得當都是保證砂漿飽滿的前提條件。
(3)上下錯縫。為保證墻體的整體性和傳力有效,磚塊的排列方式應遵循內外搭接、上下錯縫的原則。磚塊錯縫搭接長度不應小于1/4磚長。

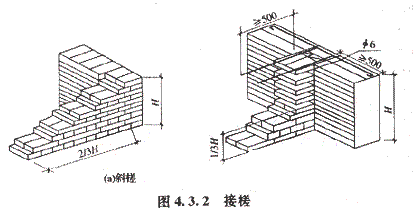

?。?)接槎可靠。接槎即先砌砌體與后砌砌體之間的接合。接槎方式的合理與否,對砌體質量和建筑物整體性影響極大。留槎處的灰縫砂漿不易飽滿,故應少留槎。接槎主要有兩種方式:斜槎和直槎,見圖4.3.2.斜槎長度不應小于高度的2/3.留斜槎確有困難時,才可留直槎。地震區不得留直槎,直槎必須做成陽槎,并加設拉結筋。拉結筋沿墻高每500mm留一層,每120mm厚墻留一根,但每層最少為兩根。

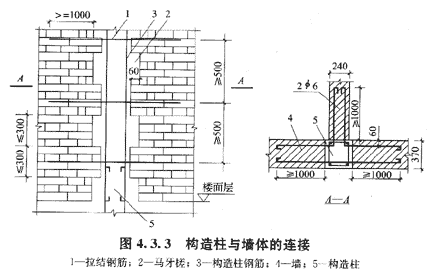

設置鋼筋混凝土構造柱的砌體,應按先砌墻后澆柱的施工程序進行。構造柱與墻體的連接處應砌成馬牙槎,從每層柱腳開始,先退后進,每一馬牙槎沿高度方向的尺寸不宜超過300mm.沿墻高每500mm設2φ6拉結鋼筋,每邊伸人墻內不宜小于1m.預留伸出的拉結鋼筋,不得在施工中任意反復彎折,如有歪斜、彎曲,在澆灌混凝土之前,應校正到準確位置并綁扎牢固(圖4.3.3)
在澆灌磚砌體構造柱混凝土前,必須將砌體和模板澆水潤濕,并將模板內的落地灰、磚碴和其他雜物清除干凈。構造柱混凝土可分段澆灌,每段高度不宜大于2m,在施工條件較好并能確保澆灌密實時,亦可每層澆灌一次。澆灌混凝土前,在結合面處先注入適量水泥砂漿(構造柱混凝土配比相同的去石子水泥砂漿),再澆灌混凝土。振搗時,振搗器應避免觸碰磚墻,嚴禁通過磚墻傳遞振動。
填充墻、隔墻應分別采取措施與周邊構件可靠連接。必須把預埋在柱中的拉結鋼筋砌入墻內。拉結鋼筋的規格、數量、間距、長度應符合設計要求。填充墻砌體留置的拉結鋼筋或網片的位置應與塊體皮數相符合。拉結鋼筋或網片應置于灰縫中,豎向位置偏差不應超過一皮高度。
填充墻砌至接近梁、板底時,應留一定空隙,待填充墻砌筑完并應至少間隔7d后,再采用側磚、或立磚、或砌塊斜砌擠緊,其傾斜度宜為60°左右。
