2011年一級建造師《建設工程項目管理》增值服務四——答疑解惑
答疑解惑
5.對于P103表1Z202033-8中投入超前或者延后的解釋。

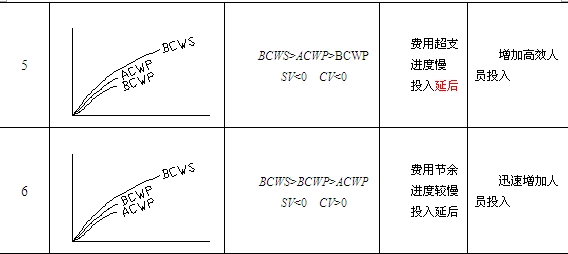

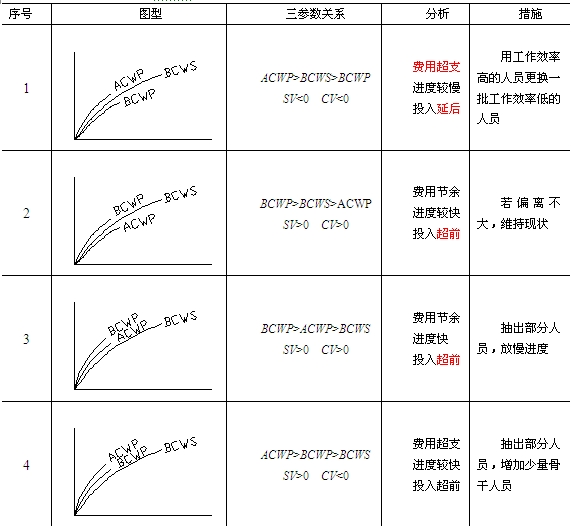

答:投入超前和延后是根據BCWP和BCWS的差值SV判定,SV>0則投入超前,SV0則費用節余。讀者可按以下圖表來理解表1Z202033-8.
贏得值法參數分析與對應措施表 表1Z202033-8
7.《建設工程項目管理》中P69第六行和第七行,風險B區和風險C區的風險等級為什么都是3等風險?
答:根據表1Z201091和圖1Z201091,風險區C的概率與A區一樣,后果與D區一樣(概率很大,輕度損失,第一列與第一行交叉點),風險區B的概率與D區一樣,后果與A區一樣(概率極小,重大損失,第三列與第三行交叉點),在表上尋找相應位置,所以B和C區應該同屬于3類風險。
8.一級建造師《建設工程項目管理》中對工程質量事故有如下描述:根據工程質量事故造成的人員傷亡或者直接經濟損失,工程質量事故分為4個等級; 但后面的安全生產事故,按生產安全事故造成的人員傷亡或直接經濟損失,安全事故也分為4個等級,與前面的工程質量事故等級內容一模一樣。我所了解的二級建造考試中質量事故劃分和安全事故劃分二者差別很大,請老師解疑。
答:工程質量事故與安全事故都有多種劃分的標準和類別,第三版一級建造師《建設工程項目管理》考試用書中僅列舉部分分類。其中,對于工程質量事故的等級劃分,是引用住房和城鄉建設部《關于做好房屋建筑和市政基礎設施工程質量事故報告和調查處理工作的通知》(建質[2010]111號);對于安全事故的等級劃分,依照我國《企業職工傷亡事故分類》(GB 6441-1986)和2007年6月1日起實施的《生產安全事故報告和調查處理?xiàng)l例》(國務院令第493號)可以進行不同的劃分。對于安全生產事故的劃分,《生產安全事故報告和調查處理?xiàng)l例》與住房和城鄉建設部《關于做好房屋建筑和市政基礎設施工程質量事故報告和調查處理工作的通知》剛好一樣。在建設工程領域中,判別安全生產事故等級標準較多采用的是《生產安全事故報告和調查處理?xiàng)l例》。舊版的二級建造師考試用書是依據當時的條例,2011年2月16日在對二級建造師考試用書作局部修訂時作者也已經按上述文件(即(建質[2010]111號)作了修訂,在2011年印刷的第三版二級建造師考試用書也已更新過??偟膩碚f,各種分類的區別是由于劃分類別時所引用的條例不同而產生的,這些區別并不是互相矛盾的,而且各種分類也并不是絕對的。
9.P166“如隱蔽工程等,施工方必須在完成施工質量自檢的基礎上,提前24小時通知項目監理機構進行檢查驗收”。
P260“承包人進行自檢,并在隱蔽或中間驗收前48小時以書面形式通知工程師驗收”。
正確的應該是48小時還是24小時?
答:“提前24小時”是依據住房和城鄉建設部2011版《建設工程施工合同(示范文本)》(征求意見稿)第12.2.1款:“通知監理人驗收 經承包人自檢確認工程隱蔽部位具備履蓋條件的,承包人應提前24小時通知監理人驗收。……”
1999版的《建設工程施工合同示范文本》第17.1款對這個問題的規定則是“提前48小時”。
由于負責編寫這兩章的老師不是同一人,而且2011版的《建設工程施工合同(示范文本)》即將正式頒布,與本書的出版時間相差無多,所以在本書中某些援引該標準之處可能會有細微的差別。由于標準規范時有更新,在此建議讀者在學習時多參照現行標準規范。
10.P58,“在施工過程中投資的計劃值和實際值的比較包括:”下面的6條卻全部都是實際值與計劃值的比較。容易誤導沒有概念的學者?;蛘呖梢园聪群箜樞蚪o出:投資規劃、工程概算、工程預算、工程合同價、工程支付、工程決算,后者是前者的實際值,前者是后者的計劃值。
答:實際值和計劃值都是相對而言的。如工程概算相對于投資規劃,它是實際值;而相對于工程預算,它是計劃值。
11.P71的IZ201101中第4條公平性。原來的版本是公正性,是改版了嗎?為何配套習題沒改?職業資格考試都是選擇題,究竟選哪個?是按原來的選擇公正性還是選擇公平性呢?
答:考試用書今年已經修訂為第三版,與第二版相比有較大的變化,此處應該為公平性。
12. 如果招標人在招標文件已經發布之后,發現有問題需要進一步的澄清或修改,必須依據的原則有哪些?
答: (1)時限:招標人對已發出的招標文件進行必要的澄清或者修改,應當在招標文件要求提交投標文件截止時間至少15日前發出;
(2)形式:所有澄清文件必須以書面形式進行;
?。?)全面:所有澄清文件必須直接通知所有招標文件收受人;
由于修正與澄清文件是對于原招標文件的進一步的補充或說明,因此該澄清或者修改的內容應為招標文件的有效組成部分。
13.投標時如何選擇合適的施工方案?
答:施工方案是報價的基礎和前提,也是招標人評標時要考慮的重要因素之一。有什么樣的方案,就有什么樣的人工、機械與材料消耗,就會有相應的報價。因此,必須弄清分項工程的內容、工程量、所包含的相關工作、工程進度計劃的各項要求、機械設備狀態、勞動與組織狀況等關鍵環節,據此制定施工方案。
施工方案應由投標人的技術負責人主持制定,主要應考慮施工方法、主要施工機具的配置、各工種勞動力的安排及現場施工人員的平衡、施工進度及分批竣工的安排、安全措施等。施工方案的制定應在技術、工期和質量保證等方面對招標人有吸引力,同時又有利于降低施工成本。
?。?)要根據分類匯總的工程數量和工程進度計劃中該類工程的施工周期、合同技術規范要求以及施工條件和其他情況選擇和確定每項工程的施工方法,應根據實際情況和自身的施工能力來確定各類工程的施工方法。對各種不同施工方法應當從保證完成計劃目標、保證工程質量、節約設備費用、降低勞務成本等多方面綜合比較,選定最適用的、經濟的施工方案。
?。?)要根據上述各類工程的施工方法選擇相應的機具設備并計算所需數量和使用周期,研究確定采購新設備、租賃當?shù)卦O(shè)備或調動企業現有設備。
?。?)要研究確定工程分包計劃。根據概略指標估算勞務數量,考慮其來源及進場時間安排。注意當?shù)厥欠裼邢拗仆饧畡趧?wù)的規定。另外,從所需勞務的數量,估算所需管理人員和生活性臨時設施的數量和標準等。
(4)要用概略指標估算主要的和大宗的建筑材料的需用量,考慮其來源和分批進場的時間安排,從而可以估算現場用于存儲、加工的臨時設施(例如倉庫、露天堆放場、加工場地或工棚等)。
?。?)根據現場設備、高峰人數和一切生產和生活方面的需要,估算現場用水、用電量,確定臨時供電和排水設施;考慮外部和內部材料供應的運輸方式,估計運輸和交通車輛的需要和來源;考慮其他臨時工程的需要和建設方案;提出某些特殊條件下保證正常施工的措施,例如排除或降低地下水以保證地面以下工程施工的措施;冬期、雨期施工措施以及其他必須的臨時設施安排,例如現場安全保衛設施,包括臨時圍墻、警衛設施、夜間照明等,現場臨時通信聯絡設施等。
14.建設工程施工承包合同文件由哪些內容構成?
答:建設工程施工承包合同文件構成:合同協議書;工程量及價格;合同條件,包括合同一般條件和合同特殊條件;投標文件;合同技術條件(含圖紙);中標通知書;雙方代表共同簽署的合同補遺(有時也以合同談判會議紀要形式);招標文件;其他雙方認為應該作為合同組成部分的文件,如:投標階段業主要求投標人澄清問題的函件和承包人所做的文字答復,雙方往來函件等。
對所有在招標投標及談判前后各方發出的文件、文字說明、解釋性資料進行清理。對凡是與上述合同構成內容有矛盾的文件,應宣布作廢??梢栽陔p方簽署的《合同補遺》中,對此作出排除性質的聲明。
15.工程監理合同的內容有哪些?
答:工程監理合同文件一般由工程監理投標書及中標通知書、建設工程委托監理合同協議書、合同標準條件、合同專用條件以及實施過程中雙方共同簽署的合同補充與修正文件五部分組成。
16.施工合同中對合同約定的價格應該如何注意?
答:對合同的價格,應重點分析以下幾個方面:
(1)合同所采用的計價方法及合同價格所包括的范圍;
(2)工程量計量程序,工程款結算(包括進度付款、竣工結算、最終結算)方法和程序;
?。?)合同價格的調整,即費用索賠的條件、價格調整方法,計價依據,索賠有效期規定;
?。?)拖欠工程款的合同責任。
17.常見的工程索賠證據有哪些?
答:常見的工程索賠證據有:
?。?) 各種合同文件,包括施工合同協議書及其附件、中標通知書、投標書、標準和技術規范、圖紙、工程量清單、工程報價單或者預算書、有關技術資料和要求、施工過程中的補充協議等;
?。?) 工程各種往來函件、通知、答復等;
?。?) 各種會談紀要;
?。?) 經過發包人或者工程師批準的承包人的施工進度計劃、施工方案、施工組織設計和現場實施情況記錄;
?。?) 工程各項會議紀要;
(6) 氣象報告和資料,如有關溫度、風力、雨雪的資料;
?。?) 施工現場記錄,包括有關設計交底、設計變更、施工變更指令,工程材料和機械設備的采購、驗收與使用等方面的憑證及材料供應清單、合格證書,工程現場水、電、道路等開通、封閉的記錄,停水、停電等各種干擾事件的時間和影響記錄等;
?。?) 工程有關照片和錄像等;
?。?) 施工日記、備忘錄等;
(10) 發包人或者工程師簽認的簽證;
(11) 發包人或者工程師發布的各種書面指令和確認書,以及承包人的要求、請求、通知書等;
?。?2) 工程中的各種檢查驗收?qǐng)?bào)告和各種技術鑒定報告;
?。?3) 工地的交接記錄(應注明交接日期,場地平整情況,水、電、路情況等),圖紙和各種資料交接記錄;
?。?4) 建筑材料和設備的采購、訂貨、運輸、進場,使用方面的記錄、憑證和報表等;
?。?5) 市場行情資料,包括市場價格、官方的物價指數、工資指數、中央銀行的外匯比率等公布材料;
?。?6) 投標前發包人提供的參考資料和現場資料;
?。?7) 工程結算資料、財務報告、財務憑證等;
?。?8) 各種會計核算資料;
?。?9) 國家法律、法令、政策文件。
18.索賠成立的前提條件是什么?
答:索賠的成立,應該同時具備以下三個前提條件:
?。?)與合同對照,事件已造成了承包人工程項目成本的額外支出,或直接工期損失;
?。?)造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任;
(3)承包人按合同規定的程序和時間提交索賠意向通知和索賠報告。
以上三個條件必須同時具備,缺一不可。
19. 我國實施國家信息化的總體思路如何?
答:
?。?) 以信息技術應用為導向;
(2) 以信息資源開發和利用為中心;
?。?) 以制度創新和技術創新為動力;
(4) 以信息化帶動工業化;
?。?) 加快經濟結構的戰略性調整;
?。?) 全面推動領域信息化、區域信息化、企業信息化和社會信息化進程。
20.項目決策期建設工程管理的主要任務是什么?
答:
?。?) 建設環境和條件的調查與分析;
?。?) 項目建設目標論證(投資、進度和質量目標)與確定項目定義;
?。?) 項目結構分析;
?。?) 與項目決策有關的組織、管理和經濟方面的論證與策劃;
?。?) 與項目決策有關的技術方面的論證與策劃;
(6) 項目決策的風險分析等。
[上一頁]
- ·建設網爽十一活動正式開啟課程低至6.4折 立即了解活動詳情
- ·【搶】天貓雙11建設工程教育網課程低至6.5折購
- ·【即將截止】天貓雙十一好課節付定金啦
- ·VIP班免息+立減 購課立省千元
- ·報考一級建造師資格證多少錢
- ·一級建造師證報名未通過審核怎么辦
- ·一級建造師考試報名表打印在哪找啊
- ·2024年一級建造師報名未繳費有記錄嗎
- ·2024年一級建造師成績什么時間出來啊
- ·2024年一建考試成績查詢時間是多少天
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
