2011年造價工程師《理論與法規》教材講解(11)
[例4.5.3]某工程項目時標網絡計劃如圖4.5.15所示。該計劃執行到第6周末檢查實際進度時,發現工作A和B已經全部完成,工作D、E分別完成計劃任務量的20%和50%,工作C尚需3周完成,試用前鋒線法進行實際進度與計劃進度的比較。

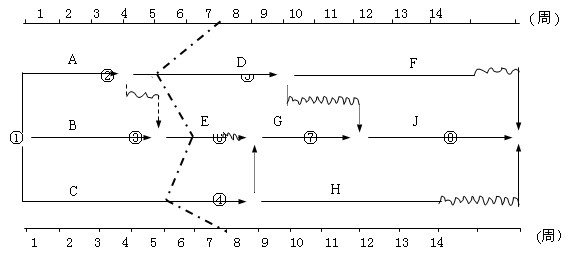

圖4.5.15 某工程前鋒線比較圖
[解]根據第6周末實際進度的檢查結果繪制前鋒線,如圖4.5.15中點劃線所示。通過比較可以看出:
?。?)工作D實際進度拖后2周,將使其后續工作F的最早開始時間推遲2周,并使總工期延長1周;
?。?)工作E實際進度拖后1周,既不影響總工期,也不影響其后續工作的正常進行;
?。?)工作C實際進度拖后2周,將使其后續工作G、H、J的最早開始時間推遲2周。由于工作G、J開始時間的推遲,從而使總工期延長2周。
綜上所述,如果不采取措施加快進度,該工程項目總工期將延長2周。

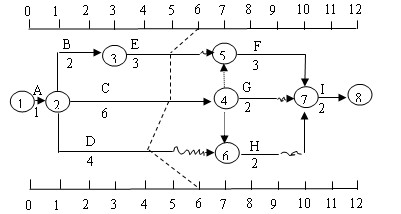

[例]某雙代號時標網絡圖計劃如下圖,該計劃執行到第6天末時的實際進度如前鋒線所示,則下列結論不正確的是( )。
A.E對后續工作及總工期均無影響
B.C拖后一天,造成工期延長一天
C.D 拖后兩天,但對后續工作及總工期均無影響
D.C 拖后一天,但不影響其后續工作FGHI的正常進行
答案:D
2. 列表比較法
?。ǘ┚W(wǎng)絡計劃的調整
當實際進度偏差影響到后續工作、總工期而需要調整進度計劃時,其調整方法主要有兩種。
1. 改變某些工作間的邏輯關系
2. 縮短某些工作的持續時間
- ·關于做好淮安市2019年度咨詢工程師考試工作有關事項的通知
- ·無錫關于2019年度咨詢工程師考試工作有關事項的通知
- ·吉林省一級注冊消防工程師考試考務通知
- ·吉林省一級注冊消防工程師考試考務通知
- ·吉林關于2018年度注冊城鄉規劃師職業資格考試考務工作有關問題的通知
- ·吉林注冊安全工程師執業資格考試報名工作的通知(2018年)
- ·重慶關于做好2018年度造價工程師職業資格考試考務工作的通知
- ·江西關于做好2018年度一級造價工程師職業資格考試考務工作的通知
- ·江西2018年度一級造價工程師職業資格考試考區考務工作的通知
- ·南京市2018造價工程師職業資格考試工作有關事項的通知
