二級建造師建筑工程第十四講施工進度管理:參數法及應用
2019年二級建造師考試備考開始了,2019年二級建造師考試報名接近尾聲了,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天建設工程教育網特此為大家整理了二級建造師建筑工程第十四講施工進度管理:參數法及應用,希望對各位有所幫助。
2019二建搶分 掃碼打卡

04 參數法及應用
一、工作時間參數計算

案例1
背景:
某住宅工程,磚混結構,地上7層。施工項目部將整個施工任務劃分成7個工作(A、B、C、D、E、F、G)。編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算各個工作的六個時間參數。
分析與答案:
(1)計算ES,EF
?、侔凑諒钠瘘c(diǎn)向終點順序逐個計算每項工作的ES,EF
?、谕瘘c(diǎn)相連的工作ES本=0;EF本=ES本+D本
不同起點相連的工作ES本=max{EF緊前};EF本=ES本+D本
(2)確定TC,TP
?、賂C=max{EF終點}=max{26}=26
②令TP=TC=26(月)
(3)計算LF,LS
?、侔凑諒慕K點向起點順序逐個計算每項工作的LF,LS
②同終點相連的工作LF本=TP;LS本=LF本-D本
不同終點相連的工作LF本=min{LS緊后};LS本=LF本-D本
(4)計算TF
?、賂F本=LS本-ES本
或TF本=LF本-EF本
TP=26(月)
(5)計算FF
?、偻K點相連的工作FF本=TP-EF本;
②不同終點相連的工作FF本=min{ES緊后}-EF本

案例2
背景:
施工項目部將承包的施工任務分解成6個工作,并根據它們的邏輯關系和計劃持續時間編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算各個工作的六個時間參數。
分析與答案:
(一)準備
(二)計算
(1)ES,EF
(2)TC,TP
(3)LF,LS
(4)TF
(5)FF

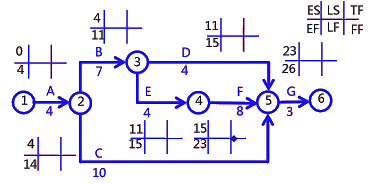

案例3
背景:
某住宅工程,磚混結構,地上7層。施工項目部將整個施工任務劃分成5個工作(A、B、C、D、E)。編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算ESB,EFB
分析與答案:
ESB=0
EFB=ESB+DB=0+3=3

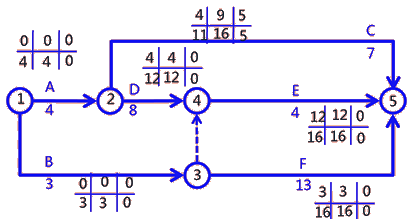

案例4
背景:
某住宅工程,磚混結構,地上7層。施工項目部將整個施工任務劃分成5個工作(A、B、C、D、E)。編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算ESE,EFE
分析與答案:
1.計算ESE,EFE
ES=Emax{EF緊前}=max{12,3}=12
EFE=ESE+DE=12+4=16

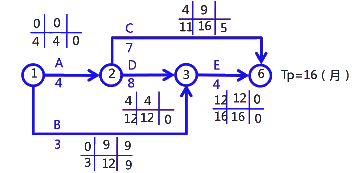

案例5
背景:
建設單位不施工單位簽訂了施工承包合同,合同工期16個月,施工項目部編制了施工進度計劃雙代號網絡圖。如下(單位:月)。
問題:
1.計劃工期TP是否滿足合同工期
分析與答案:
TP=LF終=16(月)=合同工期,滿足

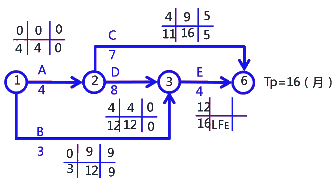

案例6
背景:
施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算LSE,LFE
分析與答案:
LFE=TP=16
LSE=LFE-DE=16-4=12

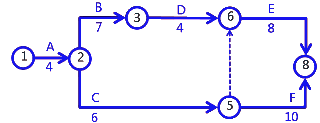

案例7
背景:
施工項目部編制了施工進度計劃雙代號網絡圖,如下(單位:月)
問題:
1.計算LSA,LFA
分析與答案:
1.計算LSA,LFA
LFA=min{LS緊后}=min{9,4}=4
LSA=LFA-DA=4-4=0
案例8
背景:
施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算TFD
分析與答案:

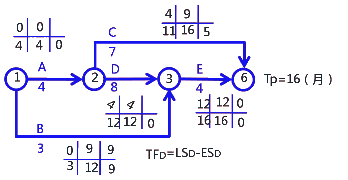

1.
TFD=LSD-ESD=4-4=0
或TFD=LFD-EFD=12-12=0
案例9
背景:
施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月)
問題:
1.計算FFB,F(xiàn)FF
分析與答案:
1.
FFB=min{ES緊后}-EFB=min{3,3}-3=3-3=0
FFF=TP-EFF=16-4=12
二、參數判斷法及應用

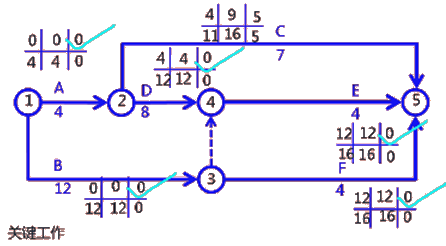

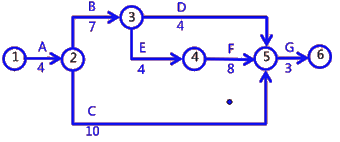

案例1
背景:
施工項目部編制了施工進度計劃雙代號網絡圖。如下(單位:月)。
問題:
1.指出關鍵工作,關鍵線路,計劃總工期。
分析與答案:

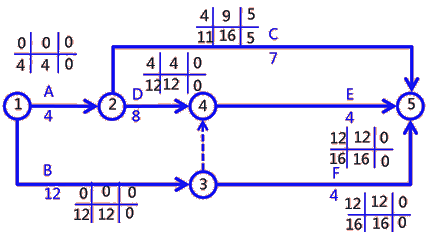

案例2
背景:
施工項目部編制了施工進度計劃雙代號網絡圖。如下(單位:月)。
問題:
1.指出關鍵工作,關鍵線路,計劃總工期。
分析與答案:

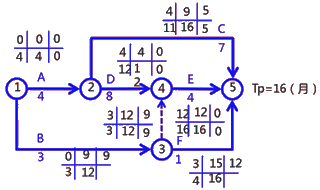

案例3
背景:
施工項目部編制了施工進度計劃雙代號網絡圖。如下(單位:月)。
問題:
1.指出關鍵工作,關鍵線路,計劃總工期。
分析與答案:

案例4
背景:
施工項目部編制了施工進度計劃雙代號網絡圖。如下(單位:月)。
問題:
1.指出關鍵工作,關鍵線路,計劃總工期。
分析與答案:

關鍵工作:A、B、D、E、F;
關鍵線路:①→②→④→⑤?、?rarr;③→④→⑤ ①→③→⑤;
計劃總工期:16月。

案例5
背景:
(2014年試題節選)施工單位提交了室內裝飾裝修工期進度計劃網絡圖(如下圖所示,時間單位:周),經監理工程師確認后按此組織施工。
問題:
1.列式計算工作C和工作F時間參數并確定該網絡圖的計算工期(單位:周)和關鍵線路(用工作表示)。
分析與答案:

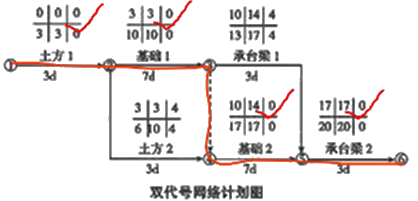

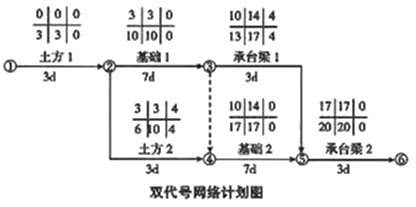

案例5-1

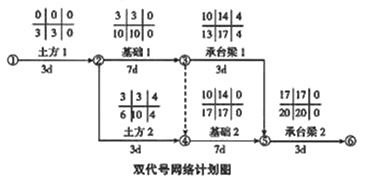

背景:
(2009年試題節選并改編)某辦公樓工程,建筑面積5500m2,框架結構,獨立柱基礎,上設承臺梁。基礎工程施工分為兩個施工流水段,組織流水施工,施工雙代號網絡計劃圖,如下圖所示:
在工程施工中發生如下事件:
事件一:土方2施工中,開挖后發現局部基礎地基持力層為軟弱層需處理,本工作持續時間延長6天。
事件二:承臺梁1施工中,因施工用鋼材未按時進場,本工作持續時間延期3天。
事件三:基礎2施工時,因施工總承包單位原因造成工程質量事故,返工致使本工作持續時間延期5天。
問題:

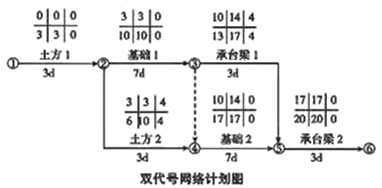

1.指出基礎工程網絡計劃的關鍵線路,寫出該基礎工程計劃工期。
分析與答案:

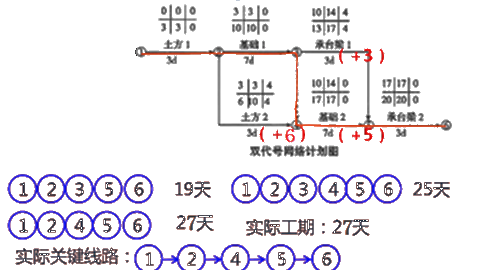

案例5-2
背景:
(2009年試題節選并改編)某辦公樓工程,建筑面積5500m2,框架結構,獨立柱基礎,上設承臺梁?;A(chǔ)工程施工分為兩個施工流水段,組織流水施工,施工雙代號網絡計劃圖,如下圖所示:
在工程施工中發生如下事件:
事件一:土方2施工中,開挖后發現局部基礎地基持力層為軟弱層需處理,本工作持續時間延長6天。
事件二:承臺梁1施工中,因施工用鋼材未按時進場,本工作持續時間延期3天。
事件三:基礎2施工時,因施工總承包單位原因造成工程質量事故,返工致使本工作持續時間延期5天。
問題:
2.實際工期是多少天?指出實際關鍵線路。
分析與答案:

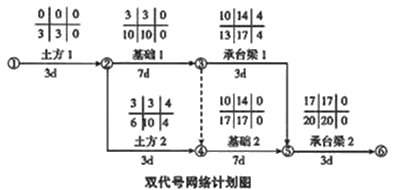

案例5-3
背景:
(2009年試題節選并改編)某辦公樓工程,建筑面積5500m2,框架結構,獨立柱基礎,上設承臺梁?;A(chǔ)工程施工分為兩個施工流水段,組織流水施工,施工雙代號網絡計劃圖,如下圖所示:

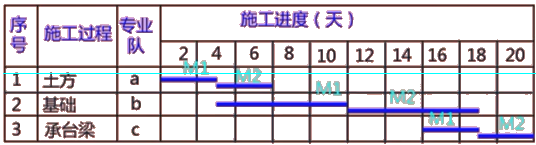

問題:
3.根據施工雙代號網絡計劃圖,在下表中繪制流水施工進度計劃?rùn)M道圖。
序號
|
施工過程
|
專業隊
|
施工進度(天)
|
|||||||||
2
|
4
|
6
|
8
|
10
|
12
|
14
|
16
|
18
|
20
|
|||
1
|
土方
|
a
|
|
|
|
|
|
|
|
|
|
|
2
|
基礎
|
b
|
|
|
|
|
|
|
|
|
|
|
3
|
承臺梁
|
c
|
|
|
|
|
|
|
|
|
|
|
分析與答案:
基礎工程施工分為兩個施工流水段。
流水節拍表
|
M1
|
M2
|
土方
|
3d
|
3d
|
基礎
|
7d
|
7d
|
承臺梁
|
3d
|
3d
|
Kab =3天 Kbc =11天
|
起點
|
長度
|
分段
|
a
|
第1天上班
|
3,3
|
2段
|
b
|
根據Kab
|
7,7
|
2段
|
c
|
根據Kbc
|
3,3
|
2段
|
