2018年二建《市政工程管理與實務》試題及答案解析(案例四)
2018年二級建造師考試于6月2日、3日舉行,考試過后,廣大考生最關心的問題莫過于“2018年二級建造師試題及答案”,建設工程教育網將會根據學員反饋,及時匯總2018年二級建造師試題相關信息分享給大家,并且會及時做出答案解析,希望能為廣大二建考生朋友帶來幫助。
特別推薦:2018年二建考后試題解析直播交流,6月4日開始 >
背景資料

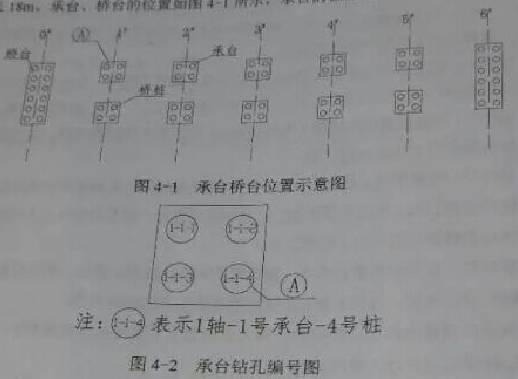

某公司項目部施工的橋梁基礎工程,灌注樁混凝土強度為C25,直徑1200mm,樁長18m,承臺、橋臺的位置如圖4-1所示,承臺的樁位編號如圖4-2所示。

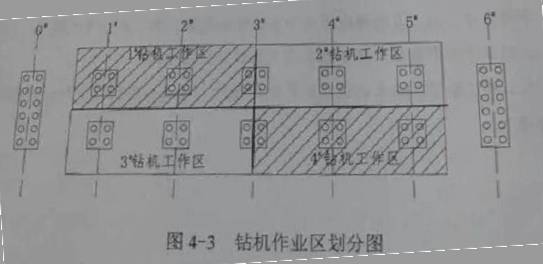

事件一:項目部依據工程地質條件,安排4臺反循環鉆機同時作業,鉆機工作效率(1根樁/2d)。在前12天,完成了橋臺的24根樁,后20天要完成10個承臺的40根樁。承臺施工前項目部對4臺鉆機作業劃分了區域,見圖4-3,并提出了要求:①每臺鉆機完成10根樁;②一座承臺只能安排1臺鉆機作業;③同一承臺兩樁施工間隙時間為2天。1#鉆機工作進度安排及2#鉆機部分工作進度安排如圖4-4所示。
事件二:項目部對已加工好的鋼筋籠做了相應標識,并且設置了樁頂定位吊環連接筋,鉆機成孔、清孔后,監理工程師驗收合格,立刻組織吊車吊放鋼筋籠和導管,導管底部距孔底0.5m.
事件三:經計算,編號為3-1-1的鉆孔灌注樁混凝土用量為Am3,商品混凝土到達現場后施工人員通過在導管內安放隔水球,導管頂部放置儲灰斗等措施灌注了首罐混凝土,經測量導管埋入混凝土的深度為2m。
問題:
1.事件一中補全2#鉆機工作區作業計劃,用圖4-4的形式表示。(將此圖復制到答題卡上作答,在試卷上答題無效)
2.鋼筋籠標識應有哪些內容?
3.事件二中吊放鋼筋籠入孔時樁頂高度定位連接筋長度如何確定,用計算公式(文字)表示。

4.按照灌注樁施工技術要求,事件三中A值和首罐混凝土最小用量各為多少?
5.混凝土灌注前項目部質檢員對到達現場商品混凝土應做哪些工作?
同時,為方便廣大考生學習交流,我們也會及時在論壇發布試題相關信息,歡迎大家登錄論壇溝通交流,點擊進入2018年二級建造師考試交流專區 ,建設工程教育網預祝各位學員朋友們金榜題名 ,夢想成真!
相關推薦:
