    《公路工程管理與實務》案例分析題2_二級建造師試題及答案

    2019-05-24 13:50 來源:建設工程教育網
    打印
    字體:

    2019年二級建造師考試已近在眼前,各位考生覺得自己復習的如何呢?是不是也有許多考生希望在最后臨考前做一下歷年試題呢?對于二級建造師考試來說,實務這一科目是相對比較難的一科,考驗考生的綜合能力,今天建設工程教育網就為大家提供了《公路工程管理與實務》案例分析試題及答案解析,希望對大家有所幫助!

    背景資料:

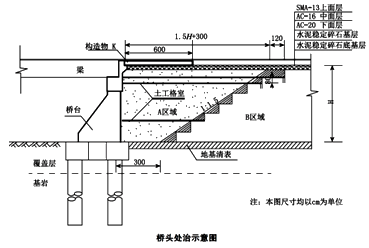

    某施工單位承接了一條二級公路的施工,路線全長30.85km,路基寬度為8.5m,路面寬度為2×3.5m。該工程內容包括路基、橋梁及路面工程等。為減少橋頭不均勻沉降,防止橋頭跳車,橋臺與路堤交接處按下圖施工,主要施工內容包括:地基清表、挖臺階、A區域分層填筑、鋪設土工格柵、設置構造物K、路面鋪筑等。路面結構層如下圖所示,B區域為已經填筑完成的路堤填筑區域。

    該項目實施過程中產生了如下事件:

    事件一:針對基層與底基層的施工,施工單位在施工組織設計中做了詳細要求,現摘錄4條技術要點如下:

    1.應在下承層施工質量檢測合格后,開始攤鋪上層結構層,采用兩層連續攤鋪時,當下層質量出了問題,上層應同時處理;

    2.分層攤鋪時,應先將下承層頂面拉毛或采用凸塊壓路機碾壓,再攤鋪上層混合料。

    3.對無法使用機械攤鋪的超寬路段,應采用人工同步攤鋪、修整,并同時碾壓成型。

    4.氣候炎熱,干燥時碾壓穩定中、粗?;旌狭?,含水率應比最佳含水率降低0.5~1.5個百分點。

    事件二:施工單位對K5+500~K5+800路段的基層完成碾壓并經壓實度檢查合格后,及時實施養護,但因養護條件欠佳,導致基層出現了裂縫。經過彎沉檢測,該段基層的承載力滿足設計要求。施工單位對裂縫采取了相應的技術措施處理后,繼續鋪筑上面的瀝青混凝土面層。

    事件三:根據《公路工程竣(交)工驗收辦法實施細則》,施工單位完成約定的全部工程內容,且經施工自檢和監理檢驗評定均合格后,提出交工驗收申請,報監理單位審查。交工驗收申請書附自檢評定資料和C報告。監理單位審查同意后,及時按規定提交了D資料、質量評定資料和監理總結報告。項目法人接收資料后及時按規定組織了交工驗收。

    【問題1】

    寫出圖中結構物K的名稱。

    『參考答案』構造物K:橋頭搭板。

    【問題2】

    圖中A區域采用哪些特性的填料回填?

    『參考答案』透水性材料,不得采用含有泥草、腐殖物或凍土塊的土。透水性材料不足時,可采用石灰土或水泥穩定土回填。

    【問題3】

    對事件一中的4條技術要點逐條判斷對錯,并改正錯誤之處。

    『參考答案』第1條正確。

    第2條錯誤;正確做法:分層攤鋪時,應先將下承層清理干凈,并灑鋪水泥凈漿,再攤鋪上層混合料。

    第3條正確。

    第4條錯誤。正確做法:氣候炎熱干燥時,碾壓時的含水率可比最佳含水率增加0.5~1.5個百分點。

    【問題4】

    寫出兩條可對事件二中裂縫修復的技術措施。

    『參考答案』裂縫修復的技術措施:①在裂縫位置灌縫;②在裂縫位置鋪設玻璃纖維格柵;③灑鋪熱改性瀝青。

    【問題5】

    寫出事件三中C報告、D資料的名稱。

    『參考答案』C報告:施工總結報告;D資料:監理單位獨立抽檢資料。

    以上就是為大家分享的二級建造師試題,明天二級建造師就要考試了,建設工程教育網在這里祝各位考生能夠旗開得勝,順利備考。

      相關推薦:

      2019年全國二級建造師準考證打印

      二級建造師歷年試題及答案免費下載

      二級建造師備考資料包免費下載

      二級建造師考前必做100題

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
