背景資料
某水庫工程由混凝土面板堆石壩、溢洪道和輸水隧洞等主要建筑物組成,水庫總庫容0.9億m3。

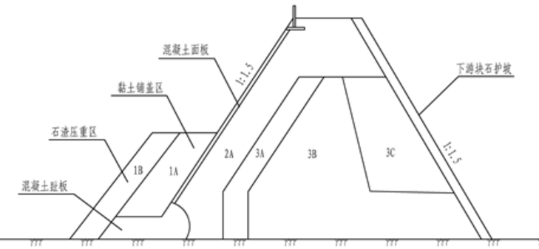

混凝土面板堆石壩最大的壩高68m,大壩上下游坡比均為1∶1.5,大壩材料分區包括:石渣壓重(1B)區、黏土鋪蓋(1A)區、混凝土趾板、混凝土面板及下游塊石護坡等?;炷撩姘宥咽瘔尾牧戏謪^(qū)示意圖見圖1。
混凝土面板堆石壩材料分區示意圖
施工過程中發生如下事件:
事件1:施工單位在壩體填筑后,按原設計要求對堆石料進行了現場碾壓試驗,通過試驗確定了振動碾的激振力、振幅、頻率、行車速度和壩料加水量等碾壓參數。
事件2:施工單位在面板混凝土施工前,提供了面板混凝土配合比,見表1。
事件3:混凝土趾板分部工程共有48個單元工程,單元工程質量評定全部合格,其中28個單元工程質量優良,主要單元工程、重要隱蔽單元工程(關鍵部位單元工程)質量優良,且未發生質量事故;中間產品質量全部合格,其中混凝土試件質量達到優良,原材料質量合格,故該分部工程評定為優良。
事件4:根據施工進度安排和度汛要求,第一年汛后壩體施工由導流洞導流,土石圍堰擋水,圍堰高度14.8m;第二年汛前壩體施工高程超過上游圍堰頂高程,汛期大壩臨時擋洪度汛,相應大壩可攔洪庫容為0.3×108m3。
問題:
1. 指出圖中2A、3A、3B、3C所代表的壩體材料分區名稱?
2. 除背景資料所述內容外,事件1中的碾壓參數還應包括哪些內容?
3. 計算事件2混凝土施工配合比表中的水膠比A值(保留小數點兩位)和砂率B的值(用%表示、保留小數點后兩位)。
4. 事件3中趾板分部工程的質量評定結論是否正確?簡要說明理由。
5. 指出該水庫工程的工程等別、工程規模及面板堆石壩建筑物的級別,指出事件4土石圍堰的洪水標準和面板堆石壩施工期臨時度汛的洪水標準。
【參考答案】
1. 2A:墊層區;3A:過渡區;3B:主堆石區;3C:下游堆石區。
2. 堆石料的碾壓參數還包括碾重、鋪層厚度和碾壓遍數。
3. 水膠比(A)=水/(水泥+粉煤灰)=122/(240+56)=0.41;
砂率(B)=砂/(砂+石子)=760/(760+620+620)×100%=38.00%。
4. 不妥。
理由:單元工程質量評定全部合格,其中28個單元工程質量優良,優良率=28/48×100%=58%,小于70%;主要單元工程、重要隱蔽單元工程(關鍵部位單元工程)質量優良,且未發生質量事故;中間產品質量全部合格,其中混凝土試件質量達到優良,原材料質量合格。
所以并不滿足優良標準,只能評定為合格。
5. 工程等別:Ⅲ等;工程規模:中型;混凝土面板堆石壩建筑物的級別:3級。
土石圍堰的級別為5級,土石圍堰的洪水標準為10~5年。
面板堆石壩施工期臨時度汛的洪水標準:100~50年。
