2013一級建造師《公路工程管理與實務》考試案例及解析(五)

2015-07-22 13:36   來源: 建設工程工程教育網 字體: 打印 收藏
  【高清版】2013年一級建造師公路工程管理與實務試題及答案,一建老師【達江】帶隊完成試題答案的解析。

  ---------------------------------------------------------------

  試題word版:2013年一級建造師《公路工程管理與實務》試題及答案解析

  一建公路實務案例五:

  ------------------------------------------------------------

背景:

某施工單位承接了南方某山區高速公路K10000K24080段施工,工期為當年3月初至10月底,其中K12800K13200段緊鄰一山區河流,該地區45、6月為多雨季節。土方挖運主要采用自備挖掘機施工,有50000m3棄土需運至指定棄土場,平均運距3km。

合同中約定,只有鋼材、水泥可調價,并采用調值公式法調整價格。鋼材在投標函投標總報價中占30%,水泥占15%。6月份鋼材價格較基準日期上漲30%,當月承包人完成的工程量金額為463萬元。

該項目主要工作信息摘錄如表5

5 主要工作信息表(摘錄)

5 時標網絡圖

施工中,由于業主原因,導致G停工20天。

問題:

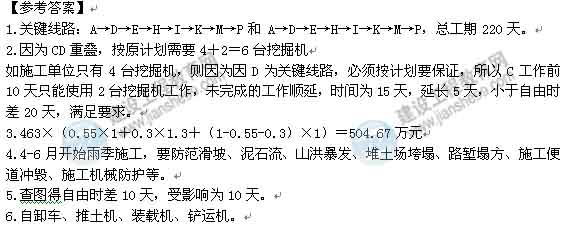

1.  按最早開始時間補充繪制時標網絡圖中虛框內的圖形(將虛框內的內容復制在答題卡上作答),并寫出關鍵線路和工期。

2.  若按計劃執行,施工中每天最多需要多少臺挖掘機?如果施工單位只配置了4臺,并且保證全部投入使用,寫出C連續作業的工作安排。

3.  計算6月份調價后的工程款。

4.  為保證4、56月的施工安全,應在季節性安全措施中考慮防范哪些安全風險?

5.  寫出G工作的總時差,計算因業主原因導致的工期拖延天數。

6.  對于土方挖運施工,除挖掘機外,還需配置哪些主要施工機械?

----------------------------------------------------------------

  點擊進入論壇參與試題討論

  點擊以下鏈接查看更多:

  第1-7題 第8-14題 第15-21題 第22-27題 第28-30題

  案例一 案例二 案例三 案例四 案例五

  -----------------------------------------------------------------

  推薦閱讀:

  【高清】2013年一建《工程經濟》試題及答案

  【高清】2013年一建《法規及相關知識》試題及答案

  【高清】2013年一建《建設工程項目管理》試題及答案

  添加一級建造師官方微信,了解最新動態

一級建造師官方微信

責任編輯:youyou

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
