2016一級建造師《建設工程項目管理》試題答案61-70
2016年一級建造師《建設工程項目管理》試題及答案,由考生回憶題干,建設工程教育網一級建造師考試教研組團提供參考答案,給廣大考生進行參考!
老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!2016一級建造師《建設工程項目管理》試題答案 2017年一級建造師招生方案
2016年一級建造師《建設工程項目管理》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區 >> 就著試題咱們聊聊?。?font color="#ffffff"> 2016年一建《建設工程項目管理》試題回憶!
61.某雙代號網絡計劃中,工作A有兩項緊后工作B和C,工作B和工作C的最早開始時間分別為第13天和第15天,最遲開始時間分別為第19天和第21天;工作A與工作B和工作C的間隔時間分別為0天和2天。如果工作A實際進度拖延7天,則(?。?。
A.對工期沒有影響
B.總工期延長2天
C.總工期延長3天
D.總工期延長1天
【標準答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是雙代號網絡計劃時間參數的計算。A工作有兩項緊后工作,A-B線路的總時差為19-13=6天,A-C線路的總時差為21-15+2=7天,二者取最小值,那么A工作的總時差為6天,如果A的實際進度延誤7天,影響總工期1天。參見教材P137。
62.關于DAB(爭端裁決委員會)方式解決爭議的說法,正確的是(?。?。
A.DAB的成員一般是工程技術和管理方面的專家
B.DAB提出的裁決具有終局性
C.特聘爭端裁決委員會的任期與合同期限一致
D.DAB由合同一方當事人聘請
【標準答案-建設工程教育網】A
【建設工程教育網-老師解析】本題考查的是施工承包合同爭議的解決方式。選項B,DAB提出的裁決不是強制性的,不具有終局性;選項C,特聘爭端裁決委員會,他們的任期通常在DAB對該爭端發出其最終決定時期滿;選項D,DAB委員是發包人和承包人自己選擇的。參見教材P352。
63.下列項目風險管理工作中,屬于風險響應的是(?。?。
A.收集與項目風險有關的信息
B.監控可能發生的風險并提出預警
C.確定各種風險的風險量和風險等級
D.向保險公司投保難以控制的風險
【標準答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是項目風險管理的工作流程。選項A屬于風險識別;選項B屬于風險控制;選項C屬于風險評估。參見教材P72。
64.下列建設工程施工合同跟蹤的對象中,屬于對業主跟蹤的是(?。?。
A.成本的增減
B.圖紙的提供
C.施工的質量
D.分包人失誤
【標準答案-建設工程教育網】B
【建設工程教育網-老師解析】本題考查的是施工合同跟蹤。選項AC屬于對施工單位的跟蹤;選項D屬于對分包人的跟蹤。參見教材P322。
65.在編制施工成本計劃時,通常需要進行“兩算”對比分析,“兩算”指的是(?。?/div>
A.施工圖預算、成本核算
B.施工圖預算、施工預算
C.施工預算、成本核算
D.施工預算、施工決算
【標準答案-建設工程教育網】B
【建設工程教育網-老師解析】本題考查的是施工預算。“兩算”指施工預算與施工圖預算。參見教材P88。
66.根據《建設工程施工合同(示范文本)》(GF-2013—0201),保修期的開始計算時間是指(?。?/div>
A.竣工驗收合格日
B.合同基準日期
C.實際竣工日期
D.保證金扣留日
【標準答案-建設工程教育網】A
【建設工程教育網-老師解析】本題考查的是施工承包合同文件。保修期:是指承包人按照合同約定對工程承擔保修責任的期限,從工程竣工驗收合格之日起計算。參見教材P279。

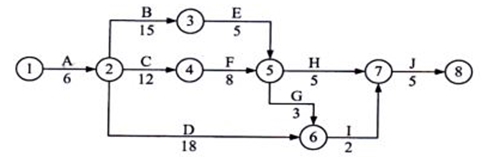

67.某雙代號網絡計劃如下圖(時間單位:天),其關鍵線路有(?。l。
A.2
B.3
C.5
D.4
【標準答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是關鍵工作、關鍵線路和時差的確定。在雙代號網絡計劃和單代號網絡計劃中,關鍵線路是總的工作持續時間最長的線路。關鍵線路有:A→B→E→G→I→J;A→B→E→H→J;A→C→F→G→I→J;A→C→F→H→J。參見教材P150。
68.在一份保險合同中,保險人承擔或給付保險金責任的最高額度是該份保險合同的(?。?。
A.標的價值
B.保險金額
C.保險費
D.實際賠付額
【標準答案-建設工程教育網】B
【建設工程教育網-老師解析】本題考查的是工程保險的內容。保險金額是保險利益的貨幣價值表現,簡稱保額,是保險人承擔賠償或給付保險金責任的最高限額。參見教材P311。
69.下列建設工程項目進度控制的措施中,屬于經濟措施的是(?。?/div>
A.落實資金供應條件
B.選擇發承包模式
C.進行工程進度的風險分析
D.優選工程項目的設計、施工方案
【標準答案-建設工程教育網】A
【建設工程教育網-老師解析】本題考查的是項目進度控制的經濟措施。建設工程項目進度控制的經濟措施涉及資金需求計劃、資金供應的條件和經濟激勵措施等。選項B屬于管理措施;選項C屬于管理措施;選項D屬于技術措施。參見教材P155。
70.在進行月(季)度成本分析時,如果存在“政策性”虧損,則應(?。?。
A.增加收入,彌補虧損
B.降低標準,防止再超支
C.暫停生產,等待政策調整
D.控制支出,壓縮超支額
【標準答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是綜合成本的分析方法。如果是屬于規定的“政策性”虧損,則應從控制支出著手,把超支額壓縮到最低限度。參見教材P116。
|
【第1-10題】【第11-20題】【第21-30題】【第31-40題】【第41-50題】
【第51-60題】【第61-70題】【第71-80題】【第81-90題】【第91-100題】
2016一級建造師《建設工程項目管理》試題答案匯總
點擊進入試題討論區 >> 就著試題咱們聊聊~
相關推薦:
- ·日照市關于60周歲以內退休人員建造師證書使用規定
- ·2024年一級建造師電子證書下載入口已開通
- ·根據《建設工程質量管理條例》,設計單位在設計文件中選用的建筑材料、建筑構配件和設備,應當( )。
- ·需要驗收的危大工程,在專項施工方案實施驗收完成后,由( )簽字后方可進行下一道工序。
- ·關于承攬合同中解除權的說法,正確的是(?。?/a>
- ·關于擔保的說法,正確的是(?。?/a>
- ·
報考指南
一級建造師_報考指南報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
