日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼并回復監理工程師進群
當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 歷年試題 > 正文

2017監理工程師《案例分析》試題及答案解析(案例六)

2017-05-21 17:12   來源: 建設工程教育網整理 字體: 打印 收藏

2017年監理工程師考試于5月20日、21日舉行,考試過后,廣大考生最關心的問題莫過于“2017年監理工程師《建設工程監理案例分析》試題及答案(案例六)”了,建設工程教育網將會根據學員反饋,及時匯總2017監理試題相關信息分享給大家,并且會及時做出答案解析,希望能為廣大監理考生朋友帶來幫助。

2017監理工程師《案例分析》試題及答案解析

2017監理工程師《案例分析》試題及答案解析

  【答案】

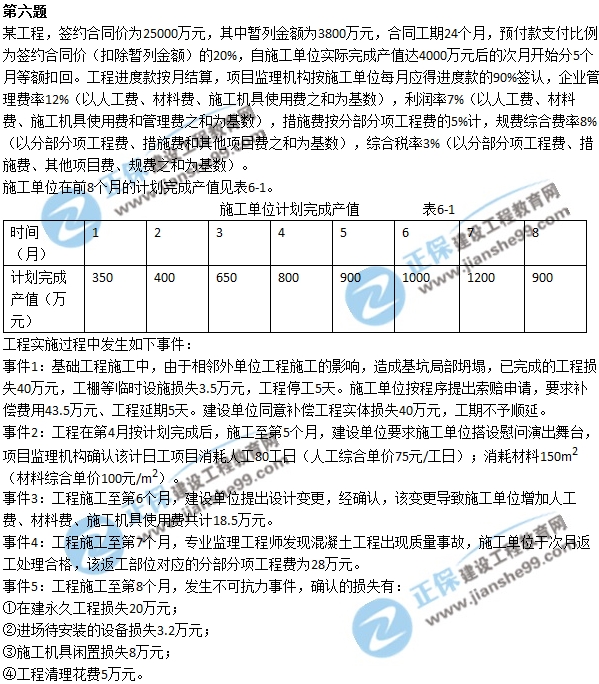

  1.工程預付款=(25000-3800×1.08×1.03)×20%=4154.58(萬元);

  1~6月份計劃完成產值=350+400+650+800+900+1000=4100(萬元)>4000(萬元),所以預付款應從開工后第7個月起扣。

  2.不妥之處:建設單位同意補償工程實體損失40萬元,工期不予順延。

  正確做法:建設單位應補償工程實體損失和臨時設施損失共計43.5萬元,工期順延5天。

  3.第4月應簽認的進度款=800×90%=720(萬元);

  第5月應簽認的進度款=[9000000+(80×75+150×100)×(1+8%)×(1+3%)]×90%=8121024.36(元)=812.10(萬元);

  第6月應簽認的進度款=[1000+18.5×(1+12%)×(1+7%)×(1+8%)×(1+3%)]×90%=922.20(萬元);

  第7月應簽認的進度款=[1200-28×(1+8%)×(1+3%)]×90%-4154.58/5=221.05(萬元)。

  4.①在建永久工程損失20萬元——應由建設單位承擔;

 ?、谶M場待安裝的設備損失3.2萬元——應由建設單位承擔;

 ?、凼┕C具閑置損失8萬元——應由施工單位承擔;

  ④工程清理花費5萬元——應由建設單位承擔;

  建設單位應承擔的損失=20+3.2+5=28.20(萬元)。

同時,為方便廣大考生學習交流,我們也會及時在論壇發布試題相關信息,歡迎大家登錄論壇溝通交流,點擊進入2017年監理工程師考試交流專區 ,建設工程教育網預祝各位學員朋友們金榜題名 ,夢想成真!

  相關推薦:

【試題回憶】2017年監理工程師《建設工程合同管理》試題你還想得起來嗎?

【試題回憶】2017年監理工程師《質量、投資、進度控制》試題你還想得起來嗎?

【試題回憶】2017年監理工程師《監理基本理論與相關法規》考的怎么樣?

【考后一句話】2017年監理工程師考試過后!留下一句話,你想說什么?

【考后說感謝】2017年監理考后,你還記得那些一起奮戰的人們嗎?

2017年監理工程師考后調查問卷,試題難不難,大家來說說>>

本文是建設工程教育網原創文章,轉載請注明來自建設工程教育網。
我要糾錯】 責任編輯:zemu

報考指南

監理工程師_報考指南
  • 報 名 時 間

    預計3月起

  • 大綱 / 教材

    預計1月陸續公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計5月中旬

  • 考 試 成 績

    考后2個月左右

  • 合格證領取

    考后3個月左右

閱讀排行

課程
  • 免費試聽
  • 免費直播
  • 免費題庫
李娜 土建控制 教材精講免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
