2014年監理工程師考試《建設工程監理案例分析》模擬試題(三)

2013-12-24 13:27  來源:建設工程教育網  字體:  打印 收藏

  5、某工業廠房工程建設項目于2001年2月12日開工,2001年10月27日竣工并驗收合格。但在2004年3月,該廠房供熱系統出現部分管道漏水。經業主檢查發現,原施工單位所用管材與其向監理工程師所報驗的不相符。若全部更換供熱管道將損失人民幣30萬元,并將造成該廠部分車間停產損失人民幣20萬元。

  業主就此事件提出以下要求:

  (1)要求施工單位對廠房供熱管道進行全部返工更換,并賠償該廠停產損失的60%(計人民幣12萬元);

 ?。?)要求監理公司對全部返工工程免費進行監理,并對停產損失承擔連帶賠償責任,賠償該廠停產損失的40%(計人民幣8萬元)。

  施工單位的答復:該廠房供熱系統已超過國家規定的保修期,因此不予保修,也不同意返工,更不同意賠償停產損失。

  監理單位的答復:監理工程師已對施工單位報驗的管材進行過檢查,符合質量標準,已履行了監理職責。施工單位擅自更換管材,應由施工單位負責,監理單位不承擔任何責任。

  1)、依據現行法律和行政法規,指出業主的要求以及施工單位、監理單位的答復中各有哪些錯誤,為什么?

  正確答案:(1)業主的要求:

 ?、偈┕挝?ldquo;賠償該廠停產損失的60%(計人民幣12萬元)”錯誤,應由施工單位賠償全部損失(計人民幣20萬元)。

 ?、诒O(jiān)理單位“承擔連帶賠償責任”錯誤,對施工單位責任引起的損失不負連帶賠償責任。

 ?、郯幢O(jiān)理合同規定,因監理人過失而造成了委托人的經濟損失的賠償標準:賠償金=直接經濟損失×監理報酬比率(扣除稅金),故按“賠償該廠停產損失的40%(計人民幣8萬元)”的計算方法是錯誤的。

 ?。?)施工單位答復:

 ?、?ldquo;不予保修”錯誤。因施工單位使用不合格材料造成的工程質量不合格,應負責返工、修理,該工程不受保修期限限制。

  ②“不予返工”錯誤。按現行法律規定對不合格工程應負責返工、修理。

 ?、?ldquo;更不同意賠償停產損失”錯誤。按現行法律,工程質量不合格造成損失應由責任方賠償。

 ?。?)監理單位答復:

  ①“已履行了監理職責”錯誤,監理單位在監理過程中失職。

 ?、?ldquo;不承擔任何責任”錯誤,應承擔相應的監理失職責任。

  2)、簡述施工單位和監理單位分別應負何種責任,為什么?

  正確答案:(1)依據現行法律、法規,施工單位應承擔全部責任。因施工單位故意違約,造成工程質量不合格。

  (2)依據現行法律、法規,監理單位應承擔失職責任。原因是監理單位未能及時發現管道施工過程中的質量問題,但監理單位未與施工單位故意串通,也未將不合格材料按照合格材料簽字。

  6、某市政工程,項目的合同工期為38周。經總監理工程師批準的施工總進度計劃如圖所示,各工作可以縮短的時間及其增加的趕工費如表所示,其中H、L分別為道路的路基、路面工程。

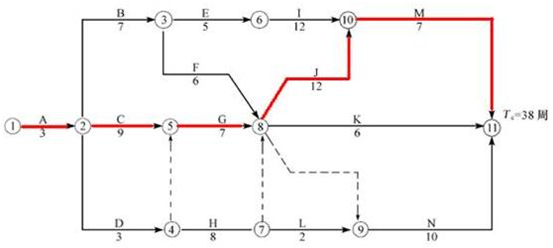

施工總進度計劃

  施工總進度計劃(時間單位:周)

  各工作可以縮短的時間及其增加的趕工費

  1)、H工程施工的第一周,監理人員檢查發現路基工程分層填土厚度超過規范規定,為保證工程質量,總監理工程師簽發了工程暫停令,停止了該部位工程施工。總監理工程師的做法是否正確?總監理工程師在什么情況下可簽發工程暫停令?

  正確答案:總監理工程師的做法是正確的,即為了保證工程質量,總監理工程師可以進行停工處理??偙O(jiān)理工程師在下列情況下可以簽發《工程暫停令》:

 ?。?)建設單位要求暫停施工且工程需要暫停施工;

 ?。?)為了保證工程質量而需要進行停工處理;

 ?。?)施工出現了安全隱患,總監理工程師認為必要停工以消除隱患;

 ?。?)發生了必須暫時停止施工的緊急事件;

 ?。?)承包單位未經許可擅自施工或拒絕項目監理機構管理。

  2)、開工1周后,建設單位要求將總工期縮短2周,故請監理單位幫助擬定一個合理趕工方案以便與施工單位洽商,請問如何調整計劃才能既實現建設單位的要求又能使支付施工單位的趕工費用最少?說明步驟和理由。

  正確答案:關鍵工作為A.C.G、J、M,應選擇關鍵工作作為壓縮對象;又因為壓縮G、M增加的趕工費用最低、次低,并且均可壓縮一周,壓縮之后仍為關鍵工作,因此應分別將分部工程G、M各壓縮1周。

  步驟:

  (1)確定網絡計劃的計算工期和關鍵線路;

 ?。?)按要求工期計算應壓縮的時間;

  (3)選擇應縮短持續時間的關鍵工作(從需增加的費用最少的關鍵工作開始);

 ?。?)將所選定的關鍵工作的持續時間壓縮到最短,并重新確定計算工期和關鍵線路。

  3)、建設單位依據調整后的方案與施工單位協商,并按此方案簽訂了補充協議,施工單位修改了施工總進度計劃。在H、L工作施工前,建設單位通過設計單位將此400m的道路延長至600m.請問該道路延長后H、L工作的持續時間為多少周(設工程量按單位時間均值增加)?對修改后的施工總進度計劃的工期是否有影響?為什么?

  正確答案:H工作從8周延長到12周,L工作從2周延長到3周。對修改后的施工總進度計劃的工期不會產生影響。工作的延長沒有超過總時差。

  答案解析:根據題目所給假設條件:設工程量按單位時間均值增加。所以道路工程量由400m增加到600m的話是增加了50%,則對應的各項工作的工期也增加50%.

  所以對于持續時間8周的H工作,現在的工期為8×(1+50%)=12周;對于持續時間2周的L工作,現在的工期為2×(1+50%)=3周。

  4)、施工中由于建設單位提供的施工條件發生變化,導致I、J、K、N四項工作分別拖延1周,為確保工程按期完成,須支出趕工費。如果該項目投入使用后,每周凈收益5.6萬元,從建設單位角度出發,是讓施工單位趕工合理還是延期完工合理?為什么?

  正確答案:因在I、J、K、N四項工作中,只有J工作為關鍵工作,其他三項工作都有大于1周的總時差,所以I、K、N多延長1周不會影響計劃工期,只有J工作延長1周,總工期將延長1周。若將J工作的持續時間縮短1周,只需增加趕工費2萬元,小于項目投入使用后的凈收益5.6萬元。故讓施工單位趕工合理。

  答案解析:關鍵線路為持續時間最長的線路,本題的關鍵線路為:ACGJM.

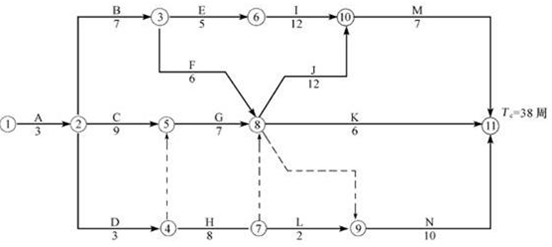

關鍵路線

  I的總時差為4周。2-3-6-10的線路與2-5-8-10的線路完全平行,兩者時間之差就是I的總時差:(9+7+12)-(7+5+12)=4周。

  K的總時差為13周。8-10-11的線路與8-11的線路完全平行,兩者之差就是K的總時差:12+7-6=13周。

  N的總時差為9周。8-10-11的線路與8-9-11的線路完全平行,兩者之差就是N的總時差:12+7-10=9周。

【1】 【2】 【3】

責任編輯:tracy

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
