08咨詢工程師《現代咨詢方法與實務》練習題9

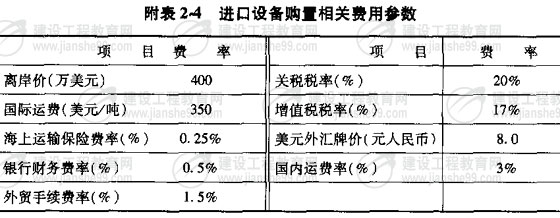

某新建項目,主要生產設備從國外進口,設備重量1500噸,購置該進口設備的相關費用參數如下(見附表2-4);輔助生產設備投資額按照主要生產設備投資額的20%取定。
根據已建同類項目統計情況,建筑工程占設備投資的35%,安裝工程占設備投資的15%,其他工程費用估計為800萬元(調整系數,f=1)。
【問題】
1.根據題目已知數據,試估算該進口設備的購置費。
2.項目建設投資的估算可以采用哪幾種估算方法,各種方法適用于項目決策分析與評價的哪個階段。
3.根據題中已知數據,可以采用簡單估算法中何種方法估算該項目的建設投資,依據該方法估算項目的建設投資數額是多少。
答案:
1.估算該進口設備的購置費:
進口設備貨價=離岸價(FOB價)×8=400×8=3200萬元
國外運費=單位運價×運量=350×1500×8 ×10-4=420萬元
國外運輸保險費=(離岸價+國外運費)×國外保險費率
=(3200+420)×0.5%=9.5萬元
進口關稅=(進口設備離岸價+國際運費+運輸保險費)×進口關稅率
=(3200+420+9.5)×20%
=725.1萬元
進口環節增值稅=(離岸價+國外運費+運輸保險費+進口關稅)×增值稅率
=(3200+420+9.5+725.1)×17%
=740.3萬元
銀行財務費=離岸價(FOB價)×銀行財務費率
=3200×0.5%萬元=16萬元
外貿手續費=(離岸價+國際運費+運輸保險費)×外貿手續費率
=(3200+420+9.05)×1.5%=54.44萬元
進口設備原價=離岸價+國際運費+運輸保險費+進口關稅+進口環節增值稅+銀行財務費+外貿手續費
=(3200+420+9.05+725.81+740.33+54.44)
=5165.63萬元
國內運雜費=離岸價×國內運雜費率=3200×3%萬元=96萬元
進口設備購置費=離岸價+國際運費+運輸保險費+進口關稅+進口環節增值稅
+銀行財務費+外貿手續費+國內運雜費
=3200+420+9.05+725.81+740.33+16+54.44+96
=5261.63萬元
2.投資估算方法包括簡單估算法和分類估算法。簡單估算方法有單位生產能力估算法、生產能力指數法、比例估算法、系數估算法和指標估算法等,前四種方法估算精度相對不高,主要適用于投資機會研究和初步可行性研究階段;指標估算法和分類估算法主要應用于項目可行性研究階段。
3.采用建設投資簡單估算法中的比例估算法(具體說是以擬建項目的設備購置費為基數的比例估算法)估算本題的建設投資。根據本題第1問中求得的主要生產設備的進口設備購置費,可以確定輔助生產設備投資額:
輔助生產設備投資額=主要生產設備投資額×20%
=5261.63×20%萬元=1052.33萬元
該項目的設備投資=主要生產設備投資+輔助生產設備投資
=(5261.63+1052.33)萬元=6313.96萬元
將已知數據帶人比例估算法計算公式:
C=E(1+f1P1+f2P2+f3P3+…)+I
=6313.6(1+35%+15%)+800
=10270.94萬元
