2007年一級建造師《管理與實務(礦業工程)》考試試卷及答案
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.礦井聯系測量的目的是( ?。?。
A.使地面和井下測量控制網采用同一坐標系
B.將地面的平面測量與高程測量聯系起來
C.將井下平面測量與高程測量聯系起來
D.將地面平面測量與井下高程測量聯系起來
2.關于影響無黏性土體抗剪強度因素的正確說法是( )。
A.土體顆粒級配越均勻其抗剪強度越高
B.土顆粒排列越緊密,其內摩擦角越高
C.松砂的內摩擦角為零
D.顆粒粗糙度越大,排列越不整齊,其強度越低
3.關于建筑鋼材的力學性能,敘述正確的是( ?。?br /> A.將建筑鋼材在常溫下冷拉、冷拔,可提高其屈服強度,增強塑性和韌性
B.受交變荷載反復作用,鋼材在遠小于抗拉強度時發生的突然破壞稱為疲勞破壞
C.抗拉試驗只能測得鋼材的抗拉強度,而屈服點和伸長率則要通過其它試驗測得
D.礦用工字鋼適于作梁,不適于作柱|來源:建設 工程教育網|
4.地面建筑防水的結構類型可分為( )。
A.卷材防水和涂料防水
B.高分子聚合物防水和瀝青類卷材防水
C.剛性防水和柔性防水
D.合成高分子卷材防水和高聚物改性瀝青卷材防水
5.關于大型設備基礎土方開挖的正確說法是( ?。?。
A.施工人員應均勻分布在開挖場地
B.采用機械開挖時應一次挖到基底
C.當開挖深度超過機械最大能力時,宜分層進行
D.編制土方開挖施工圖的主要用途是確定基礎位置、范圍、深度
6.適合于瓦斯礦井的起爆方法是( ?。?。
A.電力起爆法
B.導火索起爆法
C.導爆索起爆法
D.導爆管起爆法
7.關于礦井設計工作,說法錯誤的是( ?。?。
A.礦井設計的一個重要依據是由勘查單位提供的地質勘查報告
B.進行礦井設計前應掌握區內或鄰近相似礦井的主要技術資料
C.礦井設計應包括固體廢棄物處理的內容
D.礦井工業場地的布置應符合集中與分散相結合的原則
8.關于井內各施工盤臺布置的錯誤說法是( ?。?。
A.吊盤圈梁一般為閉合圓弧梁,主梁必須為一根究整的鋼梁
B.吊盤的懸吊點應盡量避開井內罐道和罐梁的位置
C.中心回轉抓巖機的安裝底座應設在吊盤中心位置,使吊盤受力均勻
D.吊盤的突出部分與永久井壁或模板之間的間隙必須滿足相關要求
9.在中等穩定巖層中施工長30.0米,寬5.0米,高6.0米的硐室,采用現澆混凝土作為永久支護,合理的施工方法是( ?。?。
A.全斷面施工法
B.分層施工法
C.分段施工法
D.導硐施工法
10.礦山井巷工作面預注漿時,宜作為水泥漿液材料的水泥是( ?。?br /> A.硅酸鹽水泥
B.粉煤灰硅酸鹽水泥
C.火山灰硅酸鹽水泥
D.礦渣硅酸鹽水泥
11.關于礦業單位工程施工組織設計的編制依據,以下說法錯誤的是( ?。?。
A.對于巷道工程,應有實測的巷道地質與水文地質資料
B.對于井筒工程,應有專門的井筒檢查孔的地質與水文資料
C.對于土建工程,應有滿足要求的工程地質與水文資料
D.對于機電安裝工程,應有相關設備的出廠說明書
12.不屬于加快礦山工程進度措施的是( ?。?br /> A.選擇合理的施工方案|來源:建設工程 教育網|
B.加快井巷工程關鍵路線的施工速度
C.充分利用網絡技術,創造條件組織多工作面平行、立體交叉作業
D.根據工程實際條件及時進行工程延期變更處理
13.關于礦業工程施工質量的檢驗、評定與驗收,正確的說法是( ?。?。
A.工程施工中有較多內容相同的單項工程時,可將其具有獨立施工條件的部分作為一個工程項目進行檢驗或驗收
B.單位工程的質量由施工單位組織有關單位進行檢驗和評定,建設單位代表核定
C.分項工程質量評定應在班組自檢的基礎上,由施工負責人組織有關人員檢驗評定,質量檢查員核定
D.單項工程質量由施工單位提出申請,建設單位負責組織有關單位進行檢驗,質量監督部門認證
14.關于矸石、廢石的處理,錯誤的方法是( ?。?。
A.不得向江河、湖泊、水庫和廢石場以外的溝渠傾倒
B.凡有利用價值的,應最大限度地予以回收利用
C.對有毒固體廢物的堆放,必須采取防水、防滲、防流失等措施
D.對含硫高的礦石或尾礦可直接排棄到礦井場地外堆放
15.根據礦業工程的費用組成,礦井井下艱苦崗位的井下津貼費屬于( )。
A.直接費
B.措施費
C.間接費
D.工程建設其他費用
16.關于工程索賠,說法正確的是( ?。?br /> A.索賠專指承包商對由發包商違約造成的損失向發包人提出的賠償要求
B.發包商延遲支付不能成為承包商索賠的原因|來源:建設工程 教育網|
C.因建設手續不全的停工對承包商造成的損失,可通過索賠獲得包括應得盈利在內的補償
D.由發包商指定的供貨商違約,承包商可根據供貨合同向合同對方提出索賠
17.礦井工程的總承包項目售后服務期一般在( )后開始。
A.井上、下所有安裝工程施工完畢并驗收
B.完成建安工程施工并經單機及系統聯動空負荷試運轉
C.完成投料試車工作
D.合同約定的質量保修期滿
18.根據《中華人民共和國礦山安全法》,應追究刑事責任的行為是( )。
A.對事故隱患不采取措施而發生重大傷亡事故
B.違章指揮,強令工人冒險作業
C.礦長不具備安全專業知識又逾期不改正
D.安全設施驗收不合格,擅自投入生產又拒不停產
19.高溫礦井井巷施工中的溫、濕度要求是( ?。?。
A.工作面的相對濕度為60%時,空氣溫度不得超過20℃
B.工作面的相對濕度為60%時,空氣溫度不得超過25℃
C.工作面的相對濕度為90%時,空氣溫度不得超過28℃
D.工作面的相對濕度為90%時,空氣溫度不得超過30℃
20.樁基巖土工程勘察的工作內容包括( ?。?。
A.查明場地各層巖土的類型、深度、分布、工程特性和變化規律
B.查明水文地質條件,確定降水施工方案
C.查明不良地質作用,確定其對樁基的危害程度,并制定防治方案
D.評價成樁的可能性,制定樁基的施工方法
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分:少選,所選的每個選項得0.5分)
21.提高混凝土強度的方法有( ?。?。
A.提高水泥強度等級
B.增大水灰比
C.選用較粗的砂、石、以及高強度石子
D.加強養護
E.添加增強材料
22.為保證混凝土的質量,現場攪拌混凝土?xí)r可采取的措施有( ?。?。
A.嚴格控制水灰比和坍落度
B.在保證最低攪拌時間的情況下盡可能延長攪拌時間
C.改變拌合物的配比需經試驗人員同意
D.?dāng)嚢韬玫幕炷烈龅交拘侗M
E.根據施工方便確定投料順序
23.適用于瓦斯礦有水工作面鉆爆法施工的爆破器材和起爆方法有( ?。?。
A.銨油炸藥、毫秒延期屯雷管,電力起爆
B.水膠炸藥、瞬發電雷管,電力起爆
C.乳化炸藥、毫秒延期電雷管,電力起爆
D.漿狀炸藥、毫秒延期電雷管,導爆索起爆
E.煤礦安全炸藥、瞬發雷管,導爆管起爆
24.立井井筒施工中,關于井架天輪平臺布置的正確說法有( ?。?。
A.中間主梁軸線必須與鑿井提升中心線互相垂直
B.中間主梁軸線應離開與之平行的井筒中心線一段距離
C.當布置有多套提升設備時,提升鋼絲繩的出繩方向應保持一致
D.采用雙滾筒絞車雙鉤提升時,提升天輪應布置在同一平面上
E.鋼絲繩作用在井架上的荷載不應超過井架的實際承載力
25.礦井井底車場副井系統硐室包括( ?。?。
A.排水泵房
B.變電所
C.裝載硐室
D.井底礦倉
E.水倉
26.礦業工程項目實施階段的進度控制要點有( ?。?。
A.施工準備階段要做好供電、供水、通訊、交通等工作
B.施工過程中要做好防水、防瓦斯等工作
C.地面工程施工要優先安排主井井架的安裝
D.采區巷道施工與設備安裝盡量組織交叉作業
E.竣工驗收時要優先保證地面生產系統的試運轉
27.關于巷道噴射混凝土支護工程的檢驗項目及要求有( ?。?。
A.所用的水泥、水、骨料、外加劑的質量符合設計要求
B.強度必須符合設計要求,其強度檢驗必須符合有關規定
C.厚度不少于設計的80%
D.巷道的表面平整度不大于50mm
E.巷道規格尺寸不得小于設計尺寸
28.礦業工程項目建設中,對輻射防護的主要方法有( ?。?br /> A.加大與輻射源間的距離
B.對輻射源的射線加以屏蔽阻擋
C.對輻射物的強度進行釋放處理
D.對輻射氣體進行大容量的通風換氣
E.對輻射物進行集中排放
29.礦業工程項目的直接工程費包括( ?。?。
A.人工費
B.材料費
C.井巷工程輔助費
D.大臨工程費
E.施工機械使用費
30.某礦井正常涌水量為950m3/h。下列設計內容符合規范要求的有( )。
A.井下水倉應由兩條相互連通的巷道組成
B.井下排水水泵必須由工作、備用、檢修水泵組成
C.井下水倉的有效容量應能容納8h礦井正常涌水量
D.工作水泵應具備在20h內排出礦井24h的最大涌水量的能力
E.備用水泵和檢修水泵各不得少于一臺
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
背景資料
某施工企業承擔一地面建筑的基坑開挖:工程?;娱_挖深度為5m,基坑北側距基坑邊緣4m處已有一棟三層永久建筑物,坑緣堆有施工單位的大量建筑鋼材。基坑所處的地質條件為砂質土層,地下水位在地表以下4m?;釉O(shè)計采用鋼板樁支護。施工前建設單位為節約工程投資,指示更改支護設計,只在基坑北側采用鋼板樁支護,其它部位采用無支護的垂直開挖方式。結果基坑南側在施工過程中出現較大變形,且一直未被發現,最終部分坍塌。因施工單位未及時處理,結果又引起了更大面積的塌方。事后施工單位準備就基坑坍塌造成的損失向建設單位索賠。
問題
1.該基坑屬于幾級基坑?說明理由。
2.該基坑宜采用何種降水方式?其最小降水深度應為多少?
3.該基坑坍塌的直接原因是什么?造成該基坑塌方的主要因素有哪些?
4.該基坑施工違反了哪些主要安全規定?
5.施工單位是否可對前后兩次坍塌事故進行索賠?說明理由。如可索賠,施工單位應提出的主要索賠證據是什么?
?。ǘ?br /> 背景資料
某施工單位接受邀請,按照參加投標預備會→進行現場考察→編制投標文件的程序參加了一凈直徑7.Om、深650m立井井筒的施工招標活動,并中標。
該工程施工中發生了以下事件:|來源:建設工程教 育網|
?。?)工程進行到第2個月時又新進了一批水泥,施工單位首次組織材料員、工程技術人員對該批水泥進行進場聯合驗收,合格后用于工程施工。
(2)在現澆鋼筋混凝土井壁施工過程中,施工單位按照綁扎鋼筋→施工單位自檢→澆注混凝土的程序組織施工。
(3)在完成500m井筒工程后,施工單位對其進行全面質量檢查,結果如下表所示:
質量因素 | 不合格次數 |
斷面規格 | 10 |
鋼筋綁扎 | 15 |
混凝土強度 | 6 |
井壁厚度 | 7 |
井壁外觀 | 12 |
?。?)該井筒工程施工完成后采用的竣工驗收程序見下框圖:
問題
1.指出投標程序中所存在的問題并予以糾正。
2.指出事件(1)所存在的問題并說明正確做法。
3.指出事件(2)施工程序的不妥之處,并陳述理由。
4.根據事件(3),采用排列圖分析方法判斷影響工程質量的主要因素、次要因素和一般因素。
5.指出上述竣工驗收程序框圖中的問題,并畫出正確的程序框圖。
?。ǘ?br /> 背景資料
某施工單位施工一主斜井。斜井的傾角22°,斜長1306m。根據地質資料分析,井筒在747m處將遇煤層,施工單位提前編制了穿過煤層的技術措施,經設計單位同意將該段支護改為錨噴網與支架聯合支護,其中支架采用20#槽鋼,間距為0.6m。施工中,掘進隊隊長發現煤層較完整,就未安裝支架,僅采用錨噴網支護,并將施工中的混凝土回彈料復用,快速通過了該地段。第2天,技術人員檢查發現過煤層段的支護有噴層開裂現象,并及時進行了匯報。經現場勘察分析后,施工技術負責人向掘進隊下達了補設槽鋼支架的通知單,間距為1.0~1.2m。實際施工中支架棚腿未能生根到巷道的實底中。工作面繼續向前推進約25m后,該地段發生了頂板冒落事故,造成正在該地段進行風水管路回收的副班長被埋而死亡。
問題
1.該斜井過煤層段混凝土噴層開裂的原因是什么?
2.該事故發生的主要原因是什么?具體表現在哪幾方面?
3.該事故的責任應由哪些人承擔?
4.該事故應按怎樣的程序進行處理?
(四)
背景資料
某礦井建設項目采用設計、施工、采購總承包方式(EPC)發包,總承包內容包括礦井、選礦廠、機修廠、礦井專用鐵路線。
設計院A、施工單位B、監理公司C組成聯合體1參加投標被確定為廢標;設計院D、施工單位B組成聯合體2參加投標亦被確定為廢標;設計院E、施工單位F、施工單位G組成聯合體3參加投標并中標。建設單位招標確定監理公司H為該項目的監理方。總承包方通過招標選擇分包方甲、分包方乙為分包單位。分包方組織編寫分包項目實施計劃,報分包單位經理批準后組織實施。|來源:建 設工程教育網|
分包方甲在組織實施錨噴巷道施工過程中發生了頂板冒落事故,其原因是隱蔽工程質量控制不嚴,甚至錨桿數量不足??偝邪揭虼讼逻_(dá)停工整頓指令。
問題
1.簡述聯合體1、聯合體2投標被確定為廢標的原因。
2.將各相關單位填入下列關系圖。
3.項板冒落事故的主要責任、連帶責任分別由誰承擔?由誰承擔由此造成的經濟損失?
4.頂板冒落事故的主要原因是隱蔽工程質量控制不嚴所致,請簡述總包項目隱蔽工程質量控制的基本要求。
5.指出分包方實施計劃的報批過程有何不妥。
6.總承包方下達停工整頓指令是否恰當?簡述理由。
(五)
背景資料
某大型礦井采用立井開拓方式,主井直徑6.0m,井深890m;副井直徑7.0m,井深850m;設計巷道斷面較大,井底裝載硐室在主井車場水平以下。業主提供的地質資料中,基巖段涌水量小于10m3/h。施工單位經業主同意安排主井比副井提前3個月開工,裝載硐室隨井筒同時施工;主井進行臨時改絞,用臨時罐籠提升。
實際施工中,副井施工較順利,預計可按時到底。主井地面預注漿效果較差,施工的涌水量達65m3/h。施工單位通過增加排水設備,強行通過了含水層。由于涌水影響,預計主井將比副井滯后2.5個月到底。主、副井短路貫通需2個月。經研究,決定臨時改絞的方案不變。設計單位提供井底車場平面施工圖如圖所示。
問題
1.受主井涌水的影響,主井施工安排應做哪些調整?調整后施工難易程度有何變化?怎樣安排施工程序使總工期少受或不受影響?
2.說明維持原改絞方案不變的理由。
3.根據井底車場布置簡圖,為滿足二期工程需要,施工單位需增加哪些必要的措施巷道?請作出示意圖。
4.增加的措施工程的費用屬于哪類費用?應由哪方解決?施工單位可向業主索賠哪些項目的費用?
5.簡述本項目井巷工程過渡期輔助系統要做哪些調整來保證二期工程的施工。
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
1.(本小題2分)
一級基坑(1分);根據規程,與鄰近建筑物的距離在開挖深度以內的基坑列為一級基坑(1分)。
2.(本小題4分)
宜采用井點降水方式(2分);最小降水深度應將水降至基坑底以下0.5m,即地表以下5.5m以下(2分)。
3.(本小題6分)
基坑坍塌的直接原因是建設單位更改了支護設計(2分)。
主要因素有:
(1)邊坡過陡,使土體的穩定性不夠(1分);
?。?)水對基坑穩定性的影響(1分);
?。?)基坑上邊邊緣附近超載(1分);
?。?)支護措施不當(1分)。
4.(本小題5分)
?。?)違反在基坑附近有建筑物或構筑物時,應有專門的防止發生下沉和變形措施的規定(1分);
?。?)違反基坑周邊1m范圍內不得堆載,不得超載堆荷規定(1分);
?。?)違反基坑施工應有必要的變形監測的規定(2分);
?。?)違反安全生產規定:發生重大安全事故時,應立即采取搶險措施(1分)。
5.(本小題3分)|來源:建設工 程教育網|
可對第一次坍塌事故進行索賠,不可對第二次坍塌事故進行索賠。因第一次事故由業主改變設計造成;第二次坍塌是與施工方未及時處理并防止事故擴大有關(2分);索賠證據為建設單位的支護設計方案的變更指令(1分)。
?。ǘ?br /> 1.(本小題2分)
存在的問題:現場考察與投標預備會的程序不正確(1分):
正確程序:現場考察后參加投標預備會(1分)。
2.(本小題4分)
事件(1)所存在的問題:沒有正規的材料進場驗收制度(施工第二月才首次組織檢驗)(1分);監理人員未參加對進場材料的聯合驗收(1分)。
正確做法:施工單位應建立工程材料進場聯合驗收制度(1分);進場材料應組
織材料員、工程技術人員及監理人員共同進行聯合驗收(1分)。
3.(本小題3分)
施工單位自檢合格后開始澆注混凝土不妥(1分)。因為鋼筋工程是隱蔽工程(1
分),隱蔽工程應經過監理工程師合格認定后方能進行下一道工序(1分)。
4.(本小題6分)
按不合格次數的多少重新排序,并計算頻率及累計頻率,如表所示(4分,其中排序正確2分,頻率正確1分,累計頻率正確1分)
因素 | 不合格次數 | 頻率(%) | 累計頻率(%) |
鋼筋綁扎 | 15 | 30 | 30 |
外觀質量 | 12 | 24 | 54 |
斷面規格 | 10 | 20 | 74 |
井壁厚度 | 7 | 14 | 88 |
混凝土強度 | 6 | 12 | 100 |
次要因素:井壁厚度
一般因素:混凝土強度(以上三項,有一項正確為1分,最多為2分)
5.(本小題5分)

問題(1)程序不對,施工單位應先組織預驗(1分);(2)框圖中施工單位組織竣工驗收不正確(1分)。

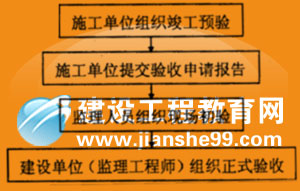

合理程序(3)
?。ㄈ?br /> 1.(本小題4分)混凝土噴層開裂的原因是:
?、賴鷰r壓力大,煤層自身強度低(2分):
②混凝土噴層施工質量不符合要求(2分)。
2.(本小題7分)
該事故發生的主要原因是:①沒有按技術措施進行操作(2分);
?、谑┕べ|(zhì)量不符合要求,安全管理不嚴(2分)。
具體表現為:①施工隊隨意修改支護參數(1分);
②支架未落實底,不符合規定(1分):
?、凼┕べ|(zhì)量管理不到位(1分)。
3.(本小題3分)
該事故的責任應由:①施工技術負責人承擔(1分);
?、谂锸街Ъ馨惭b人員承擔(1分);
?、圪|(zhì)檢人員和監理人員承擔(1分)。
4.(本小題6分,程序不正確,扣2分)
程序為:①迅速搶救傷員,保護事故現場(1分);
?、诮M織調查組(1分);
?、圻M(jìn)行現場勘察(1分):
?、芊治鍪鹿试颍_定事故性質(1分);
?、輰懗鍪鹿收{(diào)查報告(1分);
?、奘鹿实膶徖砗徒Y(jié)案(1分)。
?。ㄋ模?br /> 1.(本小題4分)
聯合體1投標為廢標的原因是:監理單位參加聯合體(2分);同一施工單位同時參加兩個聯合體(1分)。
聯合體2投標為廢標的原因:同一施工單位同時參加兩個聯合體(1分)。
2.(共7分,每答對一項1分)
3.(本小題4分)
?。?)分包方承擔主要責任(1分),總包方承擔連帶責任(2分)。
?。?)經濟損失由分包方承擔(1分)。
4.(本小題8分)
隱蔽工程須經總包方施工工程師及監理人員驗收合格后方能隱蔽(2分);施工分包方應在隱蔽工程驗收前24小時通知總包方及監理人員(2分),并按隱蔽工程驗收的有關要求填報隱蔽工程技術數據及繪制簡圖(2分);驗收合格后由總包方施工工程師及監理人員當即鑒署驗收報告并留存記錄(2分)。
5.(本小題3分)
分包方編寫的項目實施計劃未經總包方審查批準而直接實施(3分)。
6.(本小題4分)
恰當(2分)。理由:總承包方對工程質量承擔連帶責任(1分);總承包方對建設單位負責(1分)。
?。ㄎ澹?br /> 1.(本小題6分)
?。?)裝載硐室改在以后施工,主井與副井到底后分別施工短路貫通工程,準備臨時改絞(2分)。
(2)改變了裝載硐室的施工條件,增加了裝載硐室的施工難度(2分)。
(3)改變裝載硐室與主井同時施工的方案,裝載硐室安排在副井永久罐籠投入使用后施工,使裝載硐室工程不在主要矛盾線上(2分)。
2.(本小題4分)
(1)設計巷道斷面大,二、三期巷道的出矸量必然大,且井筒深,按原計劃改絞可以保證二期工程提升要求(2分)。
?。?)改變裝載硐室施工順序,仍可以保證總工期不受影響(2分)。
3.(本小題4分)
(1)增加主井臨時雙向馬頭門(2分;若單向馬頭門,為1分);增加主井與主要運輸大巷聯接的繞道(1分)。
(2)示意圖如下(1分):
4.(本小題8分)
?。?)工程措施費(2分):
(2)由業主(建設單位)解決(2分);
(3)增加排水費用(1分);
增加壁后注漿費用(1分):
由于裝載硐施工方案改變所增加的費用(2分)。
5.(本小題8分)
?。?)運輸系統的變換(2分)
井筒改絞前仍用吊桶提升;臨時改絞形成后,用罐籠提升。
(2)通風系統的調整(2分)
主、副井貫通前,利用原各自系統;
貫通后,扇風機移至井底車場適當位置安裝,一個井筒進風,一個井筒回風。
?。?)排水系統調整(2分)
主井與副井貫通前利用各自鑿井排水系統;
臨時改絞完成后,井底增設臨時泵房和水倉(或利用已有形成巷道或井底水窩)。
?。?)供電系統調整(2分)
井下永久供電系統未形成前,井底增設臨時配電點,電纜由主井敷設。
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
