一、單項選擇題(共80題,每題l分。每題的備選項中,只有l(wèi)個最符合題意)
1.工程滿足使用目的的各種性能,被稱為( )。
A.安全性
B.可靠性
C.適用性
D.與環境的協調性
2.造成工程質量終檢局限性的主要原因是( )。
A.隱蔽工程多
B.工序交接多
C.檢驗項目多
D.影響因素多
3.工程監理單位受建設單位的委托作為質量控制的監控主體,對工程質量( )
A.與分包單位承擔連帶責任
B.與建設單位承擔連帶責任
C.承擔監理責任
D.與設計單位承擔連帶責任
4.設計人員作為設計質量的自控主體,應當認識到:設計質量首先應(?。?/p>
A.考慮技術、經濟、資源等因素的制約
B.滿足項目與環境的協調性
C.滿足工程項目安全性的要求
D.滿足業主所需功能和使用價值
5.監理工程師在勘察階段質量控制最重要的工作是( )。
A.協助建設單位優選勘察單位
B.審核與評定勘察成果
C.審核勘察單位提交的勘察工作方案
D.控制勘察現場作業
6.監理工程師在設計階段進行質量控制時,采用的主要方法是( )。
A.設計質量跟蹤
B.進行多方案比較
C.設計工作協調
D.設計質量評價
7.監理工程師在初步設計階段對設計圖紙的審核側重于( )。
A.各專業設計是否符合預定的質量標準
B.技術經濟的分析和比較
C.使用功能和質量要求是否得到滿足
D.工程所采用的技術方案是否符合總體方案的要求
8.下列關于設計變更的說法中,表述正確的是( )。
A.設計變更主要在施工階段出現,與設計階段的質量控制工作無關

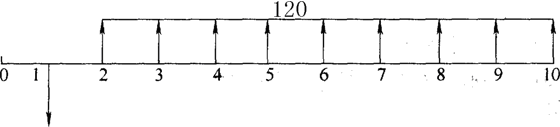

B.任何設計變更均必須得到建設單位同意并辦理書面變更手續
C.任何設計變更均須報請?jiān)┕D審查機構審批
D.國家有關政策法規的變化不會引起設計變更
9.監理工程師審查施工組織設計時,應明確承包單位是否了解并掌握了本工程的特點及難點,這是為了把握施工組織設計的( )。
A.可操作性
B.先進性
C.針對性
D.經濟性
10.在施工準備階段進行質量控制時,監理工程師應對( ?。?/p>
A.進場的施工機械設備進行檢查
B.機械設備的工作狀態進行檢查
C.特殊設備的安全運行進行審核
D.施工機械設備的配置進行控制
11.對總包單位選定的分包單位資質進行審查時,監理工程師審查、控制的重點是( )。
A.擬分包合同額
B.分包協議草案
C.分包單位的資質與管理水平
D.分包單位的管理責任 .
12.為了保證作業過程質量而確定的( )稱為質量控制點
A.人的行為
B.技術間歇
C.施工順序
D.重點控制對象
13.難度大的分項工程施工前,承包單位應提交( )報監理工程師審查。
A.施工方案
B.技術交底書。
C.安全措施方案
D.質量計劃
14.對涉及施工作業技術活動的基準和依據的技術工作,應由( )進行技術復核。
A.監理工程師
B.現場監理員
C.承包單位
D.建設單位
15.對于承包單位提出的工程變更要求,總監理工程師在簽發《工程變更單》之前,應就工程變更引起的工期改變和費用增減( )。
A.進行分析比較,并指令承包單位實施
B.要求承包單位進行比較分析,以供審批
C.要求承包單位與建設單位進行協商
D.分別與建設單位和承包單位進行協商
16.在施工作業技術活動運行過程中;一監理工程師對現場計量操作韻。質量控制包括( )。
A.審核計量作業人員的技術資格
B.檢查計量作業人員的操作方法是否妥當
C.檢查計量器具的標定證明文佧
D.檢查檢測儀器的精確是否符合要求
17.隱蔽工程施工完畢,應由承包單位的( ),符合要求后,由承包單位通知監理工程師檢查驗收。
A.專職質檢員進行專檢
B.作業技術人員進行自檢
C.相關人員進行自檢、互檢、專檢
D.專業技術人員檢查
18.監理工程師應在承包單位質檢合格的基礎上,對隱蔽工程進行( )。
A.全數檢驗
B.整群抽樣檢驗
C.隨機抽樣檢驗
D.分層抽樣檢驗
19.審核相關技術文件是施工質量控制的重要手段,這項工作應在( )進行。
A.施工準備階段
B.施工作業過程中
C.施工作業準備階段
D.工程實體質量形成的全過程
20.檢驗及鑒定大型設備是否合格,一般要經過試運轉及( )方能進行判斷。
A.聯動無負荷試車
B.聯動有負荷試車
C.一定時間的運行
D.投料試車
21.單位工程劃分的基本原則是按( )確定。
A.具備獨立施工條件并能形成獨立使用功能的建筑物或構筑物
B.工程部位、專業性質和專業系統
C.主要材料、設備類別和建筑功能
D.施工程序、施工工藝和施工方法
22.實施監理的建設工程,關鍵檢驗批的質量驗收記錄由施工項目質檢員填寫,由
( )組織驗收。
A.建設單位項目負責人
B.專業監理工程師
C.施工單位項目技術負責人
D.總監理工程師
23.單位工程的竣工預驗收由( )組織。
A.施工單位技術負責人
B.建設單位技術負責人。
C.總監理工程師
D.施工項目技術負責人
24.建設工程重大事故的等級是以( )為標準劃分的。
A.直接經濟損失額度和人員傷亡數量
B.違法行為嚴重程度
C.工程項目的規模
D.永久質量缺陷對結構安全的影響程度 .
25.當發生工程質量問題時,監理工程師首先應做的工作是( )。
A.簽發《監理通知》
B.簽發;《工程暫停令》。
C.要求施工單位24小時內上報
D.判斷質量問題的嚴重程度
26.工程質量問題處理完畢,由( )編寫質量問題處理報告。
A.質量問題責任單位
B.項目監理機構
C.施工單位
D.設計單位
27.在進行工程質量控制時,直方圖可以用來(?。?。
A.尋找引起質量問題的主要因素
B.分析產生質量問題的原因
C.判斷生產過程的質量狀況
D.分析質量特性與影響因素之間的關系
28.下列質量控制統計方法中,( )法可以用來動態跟蹤生產過程質量狀態。
A.直方圖
B.控制圖
C.排列圖
D.因果分析圖
29.抽樣檢驗中出現的合格品錯判將給( )帶來損失。
A.監理方
B.檢驗者
C.業主
D.生產者
30.按GB/Tl9000——2000族標準的要求,系統識別和管理組織內使用的過程,特別是這些過程之間的相互作用,其目的是( )。
A.實現質量管理體系的持續改進,并使組織的總體業績得到顯著的提高
B.評價質量管理體系的運行狀況 .
C.加強管理者在質量管理體系中的作用
D.實現對質量管理的全員參與
31.GB/Tl9000—2000族標準質量管理原則之一是( )。
A.全過程管理
B.系統控制
C.全員作用
D.全員參與
32.某項目設備工器具購置費為2000萬元,建筑安裝工程費為1500萬元,工程建設其他費為500萬元,基本預備費為200萬元,漲價預備費為100萬元,建設期貸款利息為l20萬元,鋪底流動資金為l00萬元,則該項目的靜態投資為( )萬元。
A.4000
B.4200
C.4300
D.4420
33.某投資項目建設期為3年,在建設期第一年貸款100萬元,第二年貸款300萬元,第三年貸款100萬元,貸款年利率為6%.用復利法計算,該項目的建設期貸款利息應為( )萬元。
A.62.18
B.46.27
C.30.00
D.15.00
34.在某工程的施工過程中,承包商對混凝土攪拌設備的加水計量器進行改進研究,經改進成功用于本工程,則該項研究費應在( )中支付。
A.業主方的研究試驗費
B.業主方的預備費
C.承包方的預備費
D.承包方的研究試驗費
35.某工業項目進口一批生產設備,CIF價為200萬美元,銀行財務費費率為5‰,外貿手續費費率為l.5%,進El關稅稅率為20%,增值稅稅率為l7%,美元兌人民幣匯率為1:8.3,則這批設備應納的增值稅為( )萬元人民幣。
A.412.42
B.408.O0
C.342.31
D.338.64
36.只有掌握了業主、設計單位、咨詢單位和競爭對手的情況,一,承包商才能準確地報價,這說明( )也是影響建設工程投資的重要因素。
A.工程技術文件
B.要素市場價格信息
C.建設工程環境條件
D.企業定額
37.某機械設備預算價格為300萬元,殘值率為4%,折舊年限為l0年,年平均工作臺班為220臺班。采用平均折舊法計算,其臺班折舊費應為( )元。
A.1363.6
B.1309.1
C.13090.9
D.13636.4
38.關于用生產能力利用率表示的盈虧平衡點,、下列說法正確的是( )。
A.生產能力利用率盈虧平衡點越高,項目抗風險能力越低
B.生產能力利用率盈虧平衡點越低,項目抗風險能力越弱
C.生產能力利用率盈虧平衡點越高,項目的生產效率越高
D.其計算公式是設計生產能力與盈虧平衡點產量之比
39.某項目各年的現金流量如下圖,設基準收益率i,為8N,該項目的財務凈現值及是否可行的結論為( )。
A.379.26,可行
B.323.72,可行。
C.220.82,可行
D.一351.02,不可行
40.某擬建項目的生產能力比已建的同類項目生產能力增加了l.5倍。設生產能力
指數為0.6,價格調整系數為l,則按生產能力指數法計算擬建項目的投資額將增加
?。?)倍。
A.1.733
B.1.275
C.0.733
D.0.275
41.某公司擬投資一項目,希望在4年內(含建設期)收回全部貸款的本金與利息。預計項目從第l年開始每年末能獲得60萬元,銀行貸款年利率為6%.則項目總投資的現值應控制在( )萬元以下。
A.262.48
B.207.91
C.75.75
D.240.00
42.某企業年初向銀行借款200萬元,年復利利率為3%.銀行規定每半年計息一次。若企業向銀行所借的本金和產生的利息均在第3年末一次向銀行支付,則支付額為( )萬元。
A.218.67
B.259.43
C.218.55
D.2.18.00
43.運用價值工程優選設計方案,分析計算結果為:甲方案單方造價1500元,價值系數1.13;乙方案單方造價l550元,價值系數l.25;丙方案單方造價l300元,價值系數0.89;丁方案單方造價l320元,價值系數l.08,則最佳方案為( )。
A.甲方案
B.乙方案
C.丙方案
D.丁方案
44.關于償債備付率,下列說法正確的是( )。
A.在借款償還期內,各年可用于還本付息資金與當期應付本金的比值
B.在借款償還期內,各年可用于付息資金與當期應付利息的比值
C.在正常情況下,償債備付率應小于l
D.在借款償還期內,各年可用于還本付息資金與當期應還本付息金額的比值
45.某學生宿舍建筑面積為2400m2,按概算指標計算每平方米建筑面積的直接費為850元。因設計圖紙與所選用的概算指標有差異,每100m:建筑面積發生了如下表所示的變化,則修正后的單位直接費為( )元。
項目 名稱 | 單位 | 數量 | 工料單價(元) | 合價(元) | |
概算指標(換出部分) | A B | m2 m2 | 80 150 | 12.00 6.00 | 960.00 900.00 |
設計規定(換人部分) | C D | m2 m2 | 65 45 | 18.00 14.00 | 1170.00 630.00 |
A.790.00
B.849.40
C.849.98
D.850.60
46.在計算建設工程設備工器具購置費時,國產標準設備原價一般是指( )。
A.設備成本價
B.設備出廠價
C.設備預算價格
D.設備出廠價加運費
47.如果招標文件規定,中標價必須是經評審的最低報價,則投標人在報價時,應兼顧投標中的競爭力與中標后的利潤,在計算報價時,宜( )。
A.以預算定額為報價基礎,再進行適當讓利
B.以概算定額為報價基礎,再適當讓利
C.以市場類似項目為報價基礎
D.以企業自身的技術與管理水平為報價基礎 .
48.對于承包商來說,風險最大的合同計價形式為( )合同。
A.可調總價
B.固定總價
C.成本加酬金
D.估算工程量單價
49.工料單價法與綜合單價法的主要區別是( )。
A.確定直接費的方法不同
B.確定其他直接費的方法不同
C.單價中所包含的費用內容不同
D.參照的定額不同
50.設計單位對原設計缺陷提出的工程變更應編制設計變更文件,由( )簽發工程變更單。
A.建設單位
B.設計單位
C.相關專業監理工程師
D.總監理工程師
51.在施工過程中,承包商遇到了“一個有經驗的承包商無法合理預見的”地質條件變化,則承包商有權索賠( )。
A.成本,但不包括工期和利潤
B.成本和利潤,但不包括工期
C.成本和工期,但不包括利潤
D.成本、工期和利潤
52.某混凝土結構工程,工程量清單中估計工程量為5000m3,合同規定混凝土結構工程綜合單價為600元/m3,并且當實際工程量超過估計工程量l0%時,應調整單價,單價調為550 元/m3.工程結束時承包商實際完成混凝土結構工程量為6500m3,則該項工程結算款為( )萬元。
A.385.00
B.382.50
C.373.75
D.357.50
53.2003年3月實際完成的某工程按基準日期的價格計算工程進度款為100萬元,調值公式中的固定系數為0.2,相關成本要素除鋼材價格指數上升了10%外,都未發生變化,鋼材費占合同調值部分的50%o按調值公式計算2003年3月實際工程結算款應為( )萬元。
A.104
B.105
C.108
D.110
54.投資偏差分析中的擬完工程計劃投資是指( )。
A.計劃工程量×實際單價
B.已完工程量×實際單價
C.計劃工程量×計劃單價
D.已完工程量×計劃單價
55.竣工決算是指( )。
A.業主與承包商的最終決算。
B.甲乙雙方簽訂的建筑安裝工程承包合同終結的憑證
C.建設工程從籌建開始到竣工交付使用為止的全部建設費用
D.竣工驗收時業主與承包商的結算
56.在建設工程進度控制工作中,監理工程師所采取的合同措施是指( )。
A.建立進度協調會議制度和工程變更管理制度
B.協調合同工期與進度計劃之間的關系
C.編制進度控制工作細則并審查施工進度計劃
D.及時辦理工程預付款及工程進度款支付手續
57.為了有效地控制建設工程進度≯監理工程師要在設計準備階段( )。
A.審查工程項目建設總進度計劃,并編制工程年、季、月實施計劃
B.收集有關工期的信息,‘進行工期目標和進度控制決策
C.編制設計總進度計劃及詳細的出圖計劃,并控制其執行
D.向建設單位提供有關工期的信息,協助建設單位確定工期總目標
58.在建設工程進度控制計劃體系中,用來明確各種設計文件交付日期、主要設備交貨日期、施工單位進場日期、水電及道路接通日期等的計劃表是( )。
A.工程項目總進度計劃表
B.工程年度計劃項目表
C.工程項目進度平衡表
D.投資計劃年度分配表
59.建設工程施工通常按流水施工方式組織,是因其具有( )的特點。
A.單位時間內所需用的資源量較少
B.使各專業工作隊能夠連續施工
C.施工現場的組織、管理工作簡單 、
D.同一施工過程的不同施工段可以同時施工
60.某道路工程劃分為4個施工過程、5個施工段進行施工,各施工過程的流水節拍分別為。6、4、4、2天。如果組織加快的成倍節拍流水施工,則流水施工工期為( )天。
A.40
B.30
C.24
D.20
61.建設工程組織非節奏流水施工時;其特點之一是( )。
A.各專業隊能夠在施工段上連續作業j但施工段之間可能有空閑時間
B.相鄰施工過程的流水步距等于前一施工過程中第一個施工段的流水節拍
C.各專業隊能夠在施工段上連續作業,施工段之間不可能有空閑時間

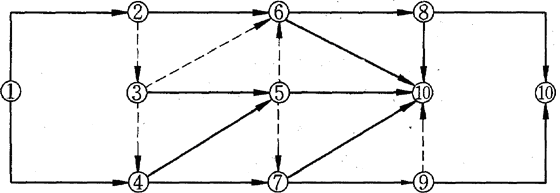

D.相鄰施工過程的流水步距等于后一施工過程中最后一個施工段的流水節拍62.在某工程雙代號網絡計劃中,工作M的最早開始時間為第15天,其持續時間為7天。該工作有兩項緊后工作,它們的最早開始時間分別為第27天和第30天,最遲開始時間分別為第28天和第33天,則工作M的總時差和自由時差( )天。
A.均為5
B.分別為6和5
C.均為6
D.分別為ll和6
63.在工程網絡計劃中,判別關鍵工作的條件是該工作( )。
A.結束與緊后工作開始之間的時距最小
B.與其緊前工作之間的時間間隔為零
C.與其緊后工作之間的時間間隔為零
D.最遲開始時間與最早開始時間的差值最小

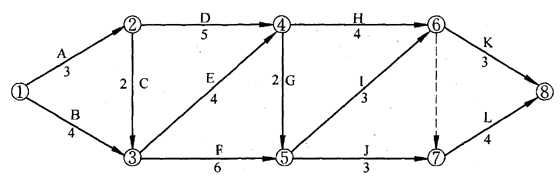

64.某分部工程雙代號網絡計劃如下圖所示,其關鍵線路有( )條。
A.2
B.3
C.4
D.5
65.當工程網絡計劃的計算工期小于計劃工期時,則( )。
A.單代號網絡計劃中關鍵線路上相鄰工作的時間間隔為零
B.雙代號網絡計劃中關鍵節點的最早時間與最遲時間相等
C.雙代號網絡計劃中所有關鍵工作的自由時差全部為零
D.單代號搭接網絡計劃中關鍵線路上相鄰工作的時距之和最大

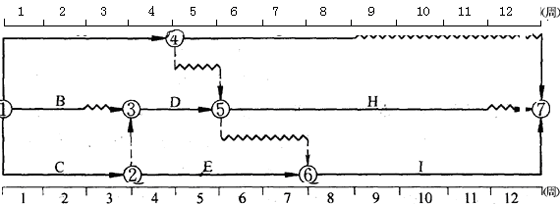

66.某工程雙代號時標網絡計劃如下圖所示,其中工作A的總時差和自由時差( )周。
A.均為0
B.分別為l和0
C.分別為2和0
D.均為4
67.在66題所示雙代號時標網絡計劃中,工作B和工作D的最遲完成時間分別為( )。
A.第2周和第5周
B.第3周和第5周
C.第3周和第6周
D.第4周和第6周
68.當工程網絡計劃的計算工期大于要求工期時,為滿足要求工期,進行工期優化的基本方法是( )。
A.減少相鄰工作之間的時間間隔
B.縮短關鍵工作的持續時間
C.減少相鄰工作之間的時距
D.縮短關鍵工作的總時差
69.在工程網絡計劃工期優化過程中,當出現兩條獨立的關鍵線路時,在考慮對質量和安全影響差別不大的基礎上,應選擇的壓縮對象是分別在這兩條關鍵線路上的兩項( )的工作組合。
A.直接費用率之和最小
B.資源強度之和最小
C.持續時間總和最大
D.間接費用率之和最小
70.某工程單代號搭接網絡計劃如下圖所示,節點中下方數字為該工作的持續時間,其中的關鍵工作為( )。
A.工作A、工作C和工作E
B.工作B、工作D和工作F
C.工作C、工作E和工作F
D.工作B、工作E和工作F
71.在建設工程進度計劃的實施過程中,監理工程師控制進度的關鍵步驟是( )。
A.加工處理收集到的實際進度數據
B.調查分析進度偏差產生的原因
C.實際進度與計劃進度的對比分析
D.跟蹤檢查進度計劃的執行情況
72.當采用勻速進展橫道圖比較法比較工作實際進度與計劃進度時,如果表示工作實際進度的橫道線右端點落在檢查日期的左側,則檢查日期與該橫道線右端點的差距表示( )。
A.進度超前的時間
B.超額完成的任務量
C.進度拖后的時間
D.尚待完成的任務量
73.在某工程施工過程中,監理工程師檢查實際進度時發現工作M的總時差由原計劃的2天變?yōu)槎天,若其他工作的進度均正常;則說明工作M的實際進度( )。
A.提前1天,不影響工期
B.拖后3天,影響工期l天
C.提前3天,不影響工期
D.拖后3天,影響工期2天
74.建筑工程管理(CM)方法的特點是( )。
A.使設計與施工能夠充分地搭接,實現分期分批交付使用
B.待施工圖設計全部完成后,再分階段施工,分期分批交付使用
C.分階段進行施工圖設計,待工程全部竣工后一并交付使用
D.使設計與施工能夠充分地搭接,待工程全部竣工后一并交付使用
75.為了有效地控制建設工程施工進度,建立施工進度控制目標體系時應( )。
A.首先確定短期目標,然后再逐步明確總目標
B.首先按施工階段確定目標,然后綜合考慮確定總目標
C.將施工進度總目標從不同角度層層分解
D.將施工進度總目標直接按計劃期分解
76.在建設工程施工階段,監理工程師進度控制的工作內容包括( )。
A.確定各專業工程施工方案及工作面交接條件
B.劃分施工段并確定流水施工方式
C.確定施工順序及各項資源配置
D.確定進度報表格式及統計分析方法
77.當監理工程師受業主委托,需要編制建設工程施工總進度計劃時,其編制依據包括( )。
A.工程項目年度計劃
B.工程項目建設總進度計劃
C.單位工程施工進度計劃
D.施工進度控制方案
78.某承包商承攬了一大型建設工程的設計和施工任務,在施工過程中因某種原因造成實際進度拖后,該承包商能夠提出工程延期的條件是( )。
A.施工圖紙未按時提交
B.檢修、調試施工機械
C.地下埋藏文物的保護、處理
D.設計考慮不周而變更設計
79.建設工程物資供應計劃的編制應( )o
A.在確定計劃需求量的基礎上,經綜合平衡后完成
B.在確定工程項目建設總進度計劃的基礎上完成
C.根據申請與訂貨計劃的落實情況,經綜合平衡后完成
D.根據審批后的施工總進度計劃,經綜合平衡后完成
80.在工程建設的( )階段,需要確定工程項目的質量要求,并與投資目標相協調。
A.項目建議書
B.可行性研究
C.項目決策
D.勘察、設計
二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意。至少有l(wèi)個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
81.工程建設的不同階段,對工程項目質量的形成起著不同的作用和影響,下列說法中錯誤的有( )。
A.工程設計階段將工程項目質量目標和水平具體化
B.工程設計階段應確定質量要求
C.工程招標階段應確定質量,目標和水平
D.項目可行性研究直接影響項目的設計質量和施工質量
E.工程施工是形成工程實體質量的決定性環節
82.在設計展開階段,監理工作的內容包括( )。
A.協助建設單位簽訂設計合同
B.做好各專業設計之間的協調工作
C.審查主要設備、材料清單
D.編制設計綱要
E.編寫監理工作總結
83.監理工程師對總體設計的審核側重于( )。
A.建設法規、標準、規范的滿足程度
B.生產工藝的安排是否先進合理
C.生產技術是否先進,能否達到預計的生產規模
D.“三廢”治理方案是否滿足有關要求
E.設計深度是否滿足施工圖設計要求
84.對于設計階段的質量控制工作,下列說法中正確的有( )。
A.設計綱要是進行工程設計和審核設計的主要依據
B.設計綱要應包括編制依據、城市規劃要求、平面布局要求等主要內容
C.設計方案競選文件應包括競選文件的答疑時間、地點,但不制定評定原則
D.設計交底應由承擔設計階段監理任務的監理單位整理會議紀要
E.圖紙會審應由施工單位整理會議紀要
85.質量計劃與現行施工組織設計相比較,( )相同。
A.針對的對象
B.編制的內容
C.編制所依據的原理
D.全過程所起的作用
E.存在的形式
86.在施工質量控制中,應當選擇( )作為質量控制點。
A.施工工藝
B.對質量影響大的對象
C.施工程序
D.保證質量難度大的對象
E.發生質量問題時危害大的對象
87.監理工程師對作業技術準備狀態的控制,應著重抓好( )等環節的工作。
A.作業技術交底的控制
B.進場材料構配件的控制、。
C.進場施工機械設備性能及工作狀態的控制
D.環境狀態的控制
E.施工圖的現場核對
88.下列關于工程變更監控的表述正確的有( )
A.不論哪一方提出設計變更均應征得建設單位同意0 .
B.涉及施工圖審查內容的設計變更應報設計單位審批
C.工程變更由施工單位負責控制
D.不論哪一方提出工程變更,均應由總監理工程師簽發《工程變更單》
E.任何工程變更均必須由設計單位出具變更圖紙
89.監理工程師對施工過程作業活動質量記錄資料的監控內容包括( )。
A.施工方案
B.施工單位質量自檢資料
C.施工組織設計
E.各工序作業的原始施工記錄
D.施工單位現場管理制度
90.設備安裝質量控制,下列說法中正確的有( )。
A.設備安裝過程中要堅持自檢、互檢、專檢及監理工程師的復檢制度
B.安裝過程中使用的材料:有出廠合格證即可使用
C.中小型單體設備,一般只進行單機試車后即可交付使用
D.試運行可分為單機試車、投料試車兩個階段進行
E.安裝過程中的隱蔽工程自檢合格后,一般即可進入下遣工序施工
91.工程施工質量不符合要求時,監理工程師的處理方法有( )。
A.返工重做的檢驗批,可作為合格驗收
B.返工重做的檢驗批,應重新進行驗收
C.經有資質的檢測單位鑒定達到設計要求的檢驗批,應予以驗收
D.經原設計單位核算后能夠滿足結構安全和使用功能的檢驗批,可予以驗收
E.通過返修或加固仍不能滿足安全使用要求的分部工程,嚴禁驗收
92.工程質量事故處理完成后,監理工程師應依據( )檢查驗收。
A.經批準的施工圖設計文件
B.工程質量事故調查報告
C.工程質量事故處理報告
D.施工驗收標準及有關規范的規定
E.質量事故處理方案設計要求
93.在工程質量事故處理過程中,監理工程師應( )。
A.在事故調查組展開工作后,積極協助,客觀地提供相應證據
B.組織相關單位研究技術處理意見,并責成其完成技術處理方案‘
C.嚴格按程序組織參建各方進行事故調查
D.提出詳細的技術處理方案,并組織實施
E.在技術處理方案核簽后,要求施工單位制定詳細的施工方案
94.當生產過程中只有偶然性因素影響時,則( ?。?/p>
A.控制圖上的點子全部落在控制界限內但出現七點鏈
B.控制圖上的所有點子在控制界限內隨機分布 、
C.直方圖的分布范圍在質量標準界限內但沒有余地
D.直方圖的分布范圍與質量標準相比較兩邊有一定余地且質量分布中心與質量標準中心重合
E.直方圖的分布范圍超出質量標準界限
95.質量管理體系評價包括( )。
A.質量管理體系過程的評價
B.質量管理體系審核
C.質量管理體系評審
D.第二方評定
E.第三方評定
96.下列屬于項目監理機構在施工階段投資控制工作內容的有( )。
A.就竣工結算的價款總額與建設單位和承包單位進行協商
B.編制施工組織設計
C.協商確定工程變更的價款
D.編制工程量清單
E.進行工程計量
97.下述屬于建安工程直接費中施工機械使用費的有( )。
A.施工機構成建制地由原駐地遷移至另一地區的機械運輸費
B.運輸機械養路費
C.機械燃料動力費
D.機械由一工地運至另一工地的運輸費
E.機上司機、司爐的基本工資和工資性津貼
98.下述屬于設備工器具購置費的有( )。
A.國產設備從交貨地點至工地倉庫的運費
B.進口設備銀行財務費
C.進口設備檢驗鑒定費
D.進口設備倉庫保管費
E.為進口設備而出國的人員差旅費
99.工程量清單編制的原則有(一 )。
A.遵守有關法律法規
B.遵守招標文件的相關要求
C.針對企業定額的規定計算工程量
D.按國家統一的項目劃分標準進行項目的劃分
E.按統一的工程量計算規則計算工程量
100.可行性研究中的社會評價主要包括( )。
A.項目對社會的影響分析
B.項目對環境的影響分析
C.項目與所在地互適性分析
D.社會風險分析
E.項目的節能、節水措施分析
101.用實物法編制施工圖預算時,直接費的計算與( )有關。
A.人工、材料、機械臺班的市場價格
B.預算定額單價
C.當?shù)卦靸r管理部門公布的取費標準
D.人、料、機的預算定額消耗量
E.按工程量計算規則計算出的工程量
102.對于估算工程量單價合同,下列說法正確的有( )。
A.要求實際完成的工程量與原估計的工程量不能有實質性的變更
B.適用于工期緊迫、急需開工的項目
C.適用于工程項目內容、經濟指標一時不能明確的項目
D.當實際工程量與清單中所列工程量超過約定的范圍,允許對單價進行調整
E.可以避免使發包或承包的任何一方承擔過大的風險
103.標底文件的主要內容有( )。
A.標底編制的綜合說明
B.標底價格
C.工程量清單
D.主要人工、材料、機械設備用量表
E.分包工程費用表
104.在FIDIC施工合同條件下,材料、設備預付款的支付條件為( )。
A.材料、設備已部分用于工程
B.材料、設備必須已運至正地
C.材料、設備已訂貨,但尚未運至工地
D.材料、設備的質量和儲存方式得到監理工程師認可
E.承包商提交材料、設備供應合同或訂貨合同的影印件。
105.根據FIDIC施工合同條件,如果造成成本增加和工程延期,承包商可同時索賠成本、工期和合理利潤的情況有( )
A.戰爭、敵對行動
B.工程所在國的叛亂、恐怖主義
C.超音速飛行的飛機所產生的壓力波
D.業主提前占用或使用合同規定以外的永久工程
E.由業主委托的設計單位所做的工程設計的錯誤
106.下列關于我國現行工程變更價款的確定,說法正確的有( )。
A.合同中沒有適用或類似于變更工程的價格,由承包商提出適當?shù)淖兏鼉r格,經總監理工程師確認后執行
B.工程變更價款需經造價工程師確定后執行
C.合同中已有適用于變更工程的價格,按合同已有的價格變更合同價款
D.合同中只有類似于變更工程的價格,可以參照類似價格變更合同價款
E.業主和承包商未能就工程變更價款等方面達成協議時,項目監理機構應提出一個暫定價格,作為臨時支付工程款的依據
107.建設工程竣工決算時,計人新增固定資產價值的有( )o
A.生產準備費
B.工程監理費
C.土地使用權出讓金
D.聯合試運轉費
E.預備費
108.在建設工程實施過程中,監理工程師控制進度的組織措施包括( )。
A.建立進度計劃審核制度和工程進度報告制度
B.審查承包商提交的進度計劃,使其能在合理的狀態下施工
C.建立進度控制目標體系,明確進度控制人員及其職責分工
D.建立進度信息溝通網絡及計劃實施中的檢查分析制度
E.采用網絡計劃技術并結合電子計算機的應用,對工程進度實施動態控制

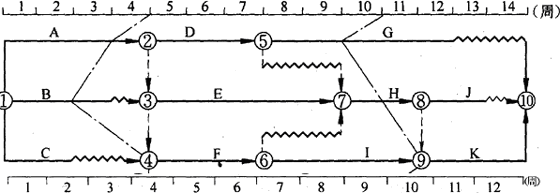

109.橫道圖和網絡圖是建設工程進度計劃的常用表示方法。與橫道計劃相比,單代號網絡計劃的特點包括( )。
A.形象直觀,能夠直接反映出工程總工期
B.通過計算可以明確各項工作的機動時間。
C.不能明確地反映出工程費用與工期之間的關系
D.通過計算可以明確工程進度的重點控制對象
E.明確地反映出各項工作之間的相互關系
110.某城市立交橋工程在組織流水施工時,需要納人施工進度計劃中的施工過程包括( )。
A.樁基礎灌制
B.梁的現場預制
C.商品混凝土的運輸
D.鋼筋混凝土構件的吊裝
E.混凝土構件的采購運輸
111.在組織建設工程流水施工時,加快的成倍節拍流水施工的特點包括( )。
A.同一施工過程中各施工段的流水節拍不盡相等
B.相鄰專業工作隊之間的流水步距全部相等
C.各施工過程中所有施工段的流水節拍全部相等
D.專業工作隊數大于施工過程數,從而使流水施工工期縮短
E.各專業工作隊在施工段上能夠連續作業

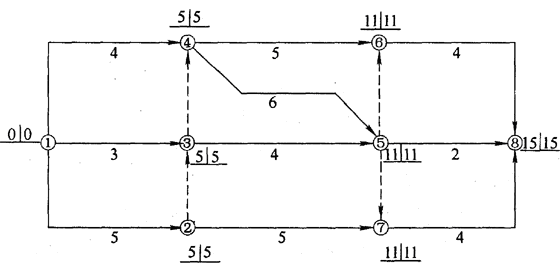

112.某分部工程雙代號網絡計劃如下圖所示,圖中錯誤為( )。
A.多個起點節點
B.多個終點節點
C.存在循環回路
D.工作代號重復
E.節點編號有誤

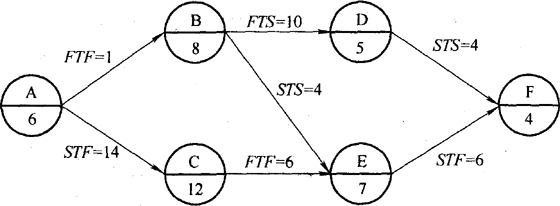

113.某分部工程雙代號網絡計劃如下圖所示(時間單位:天),圖中已標出每個節點的最早時間和最遲時間,該計劃表明( )。
A.所有節點均為關鍵節點
B.所有工作均為關鍵工作
C.計算工期為l5天且關鍵線路有兩條
D.工作1-3與工作1一4的總時差相等
E.工作2-7的總時差和自由時差相等
114.在工程網絡計劃中,關鍵線路是指( ?。┑木€路。
A.單代號搭接網絡計劃中相鄰工作時間間隔均為零
B.雙代號網絡計劃中由關鍵節點組成
C.單代號搭接網絡計劃中相鄰工作時距之和最大
D.雙代號時標網絡計劃中沒有波形線
E.雙代號網絡計劃中總持續時間最長
115.為滿足要求工期,在對工程網絡計劃進行工期優化時應( )。
A.在多條關鍵線路中選擇直接費用率最小的一項關鍵工作縮短其持續時間
B.按經濟合理的原則將所有的關鍵線路的總持續時間同時縮短
C.在滿足資源限量的前提條件下,尋求i期最短的計劃安排方案
D.在縮短工期的同時,盡可能地選擇對質量和安全影響小,并使所需增加費用最少的工作
E.在滿足資源需用均衡的前提條件下,尋求工期最短的計劃安排方案

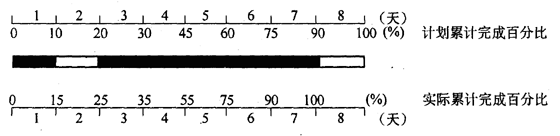

116.某工作計劃進度與實際進度如下圖所示,從圖中可獲得的正確信息有( )。
A.第4天至第7天內計劃進度為勻速進展
B.第l天實際進度超前,但在第2天停工
C.前2天實際完成工作量大于計劃工作量
D.該工作已提前1天完成
E.第3天至第6天內實際進度為勻速進展
117.某工程雙代號時標網絡計劃執行到第4周末和第l0周末時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。
A.第4周末檢查時工作B拖后l周,但不影響工期
B.第4周末檢查時工作A拖后l周,影響工期l周
C.第lO周末檢查時工作I提前l(fā)周,可使工期提前l(fā)周
D.第l0周末檢查時工作G拖后l周,但不影響工期
E.在第5周到第10周內,工作F和工作I的實際進度正常
118.當建設工程實行施工總承包方式時,監理工程師在施工階段進度控制的工作526全國監理工程師執業資格考試輔導資料(上)
內容包括( )。
A.編制工程項目建設總進度計劃
B.編制施工總進度計劃并控制其執行
C.按年、季、月編制工程綜合計劃
D.審核承包商調整后的施工進度計劃。
E.協助承包商實施進度計劃
119.在建設工程施工過程中,加快施工進度的組織措施包括( ?。?/p>
A.采用先進的施工方法以減少施工過程的數量
B.增加工作面,組織更多的專業工作隊
C.改善勞動條件和外部配合條件
D.增加勞動力和施工機械的數量
E.改進施工工藝并實施強有力的調度
120.工程質量控制應堅持以人為核心的原則,重點控制( )
A.人的素質
B.人的行為
C.人的作業能力
D.人的管理能力
E.人的控制能力
2003年工程建設質量、;投資、進度控制試卷標準答案
一、單項選擇題(共80題,每題l分。每題的備選項中,只有l(wèi)個最符合題意)
1.C 2.A 3.C 4.D 5.B 6.A 7.D 8.B
9.C 10.D 11.C 12.D 13.B 14.C 15.D 16.B
17.C 18.A 19.D 20.C 21.A 22.B 23.C 24.A
25.D 26.B. 27.C 28.B 29.D 30.A 31.D 32.B
33.B 34.D 35.D 36.C 37.B 38.A 39.B 40.B
41.B 42.A 43.B 44.D 45.B 46.B 47.D 48.B
49.C 50.D 51.C 52.A 53.A 54.C 55.C 56.B
57.D 58.C 59.B 60.C 61.A 62.B 63.D 64.C
65.A 66.C 67.D 68.B 68.A 70.B 71. D 72.C
73.B 74.A 75.C 76.D 77.B 78.C 79.A 80.B
二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有l(wèi)個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
81.B、C、D 82.B、C、E 83.B、C、D 84.A、B、E
85.A、E 86.B、D、E 87.A、B、C、D 88.A、D
89.B、E 90.A、C 91.B、C、D、E 92.D、E
93.A、B、E 94.B、D 95.A、B、C 96.A、C、E
97.B、C、D、E 98.A、B、D 99.A、B、D、E l00.A、C、D
101.A、D、E 102.A、D、E 103.、C、D l04.B、 D、E
105.D、E l06.A、C、D、E l07.B、 D、E l08.A、C、D
109.B、D、E 110.A、B、D 111.B、D、E 112.B、D、E
113.A、C、E 114.A、D、E 115.B、D 116.A、B、D
117.B、D 118.C、D、 E 119.B、D l20.A、B
- · 監理工程師考生必看!預計2025年3月啟動報名
- · 【考情】2024年監理工程師《土建案例》 考試考點回顧
- · 湖南關于做好2024年監理工程師職業資格考試工作的通知
- · 廣東關于做好2024年度監理工程師職業資格考試考務工作的通知
- · 青海省關于做好2024年度監理工程師職業資格考試考務工作的通知
- · 關于做好上海市2024年度全國監理工程師職業資格考試工作的通知
- · 重慶關于2024年度監理工程師職業資格考試報名工作的通告
- · 江蘇省直報名點關于2024年監理工程師考試報名工作的通知
- · 江蘇關于2024年度監理工程師職業資格考試工作有關事項的通知
- · 內蒙古2024年度全國監理工程師職業資格考試報名通知
